来源:桥隧工程分公司 作者:赵宁博 发布时间:2017-01-02
  在历经了持续的重度雾霾和雨雪天气之后,终于迎来了冬日里少有的一个艳阳天。12月29日,11时18分,伴随着鞭炮齐鸣声中第一罐混凝土注入泵车,马南路孝妇河桥首次现浇箱梁拉开了序幕。
  马南路孝妇河桥全长192米,跨径布置为2×(3×32m),桥面宽度45米,为左右两幅分离式结构。其下部结构采用分离式桥墩,外形为花瓶型;每个桥墩下面设置钢筋混凝土承台,形状为端圆形;基础采用钻孔灌注桩,桩径为1.2m;桥台采用重力式桥台,10根Φ1.2m钻孔灌注桩基础。截至目前,下部结构已基本完成;上部结构现浇箱梁分四次进行,首次浇筑左幅第二联,混凝土设计方量为1740m³。
  12月30日晚20时32分,历时33个小时的不间断作业,克服了泵车故障、供料迟缓、人员疲惫等不利因素的影响,首次箱梁浇筑顺利完成,为2016年度收官之作画上了一个圆满的句号。这是马南路孝妇河桥梁工程的一个重要节点,同时也为后续三次现浇箱梁积累了丰富的经验。
  目前,马南路孝妇河桥右幅第二联也已完成了支架搭设及预压,外模安装已经过半,钢筋绑扎正在紧锣密鼓的进行中,如果气候条件允许,人员投入充足,我部将力争在春节前完成现浇箱梁的第二次浇筑,为明年赶抢工期奠定良好的基础。

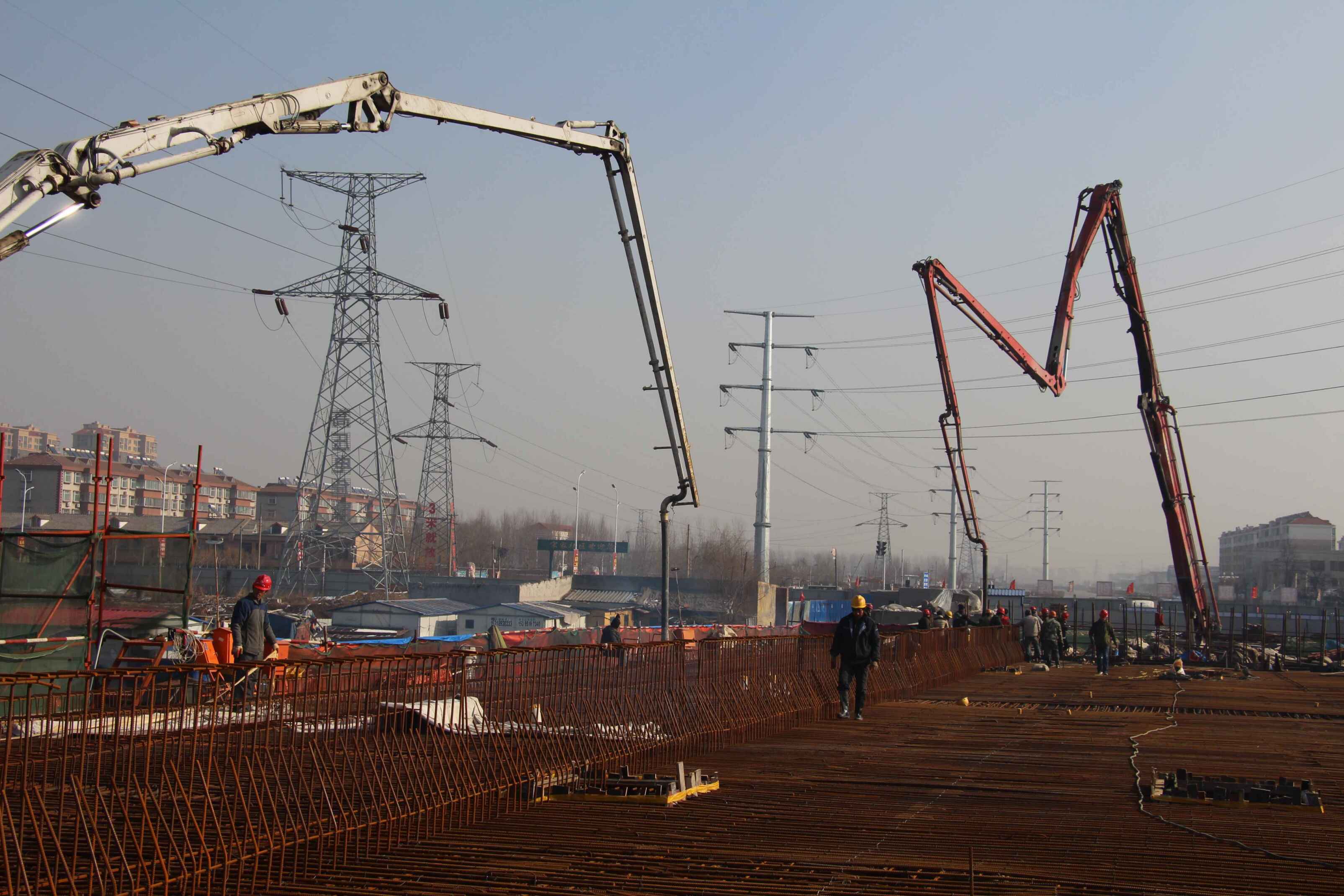

首次箱梁浇筑现场

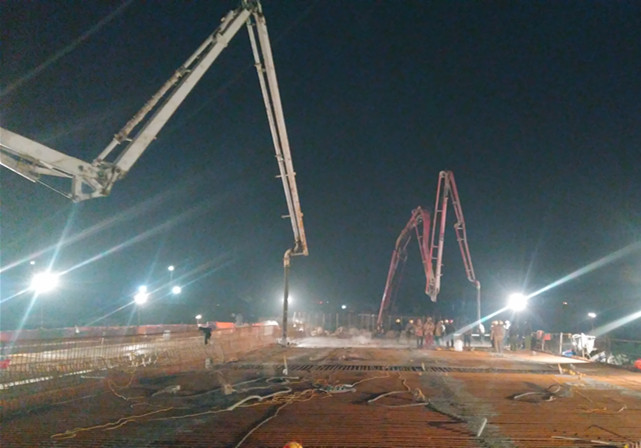

箱梁浇筑夜景现场
