贵州项目沥青下面层(SUP-25)试验路施工综合报道
来源:西南工程分公司 作者:王琨
发布时间:2018-04-25
2018年4月中旬,贵州项目成功进行了370米沥青下面层试验段摊铺工作。为确保此次沥青下面层摊铺实验能够一次性铺筑成功,我部于4月16日晚在项目部召开了沥青下面层施工安全技术交底会议,项目部各科室负责人、油层施工队负责人及其队伍管理人员参加会议。会上相关负责人对试验路施工进行了安全技术交底,油层施工队、拌合站等相关责任人员对安全技术交底进行了签署。
业主方对此次沥青下面层试验路施工也非常重视,召集中心实验室、信息化系统相关人员于16日上午在贵州项目部会议室召开试验路施工专题会议,会议就沥青下面层施工相关技术指标、控制事项以及信息化系统运用进行了补充强调及讨论,为沥青下面层试验路施工的顺利进行做了进一步的保障。
此次试验位于YK147+430---YK147+800段右幅,施工现场采用2台摊铺机梯队摊铺,4台双钢轮压路机(包括1台3吨双钢轮)和2台胶轮压路机进行“同进同退”碾压。经过施工前详细的施工审定、技术交底,各项准备工作就绪后,项目部领导全程坚守施工现场,从压路机清洁、温度控制、摊铺厚度、压实度、平整度、现场检测等各个环节严格把关,确保试验过程和结果符合设计指标规范和安全质量要求。最终,在各方的协调配合和紧张作业下,我部顺利完成了SUP-25下面层试验段的试铺。
该试验路段的成功铺筑,得到了业主方的肯定及认可,确定了SUP-25粗粒式沥青混凝土下面层的松铺系数和施工工艺,同时也检验了项目部的施工组织与协调能力,为沥青面层大规模施工提供了可靠的检测数据和技术指标,正式拉开了贵州项目沥青面层施工的序幕。

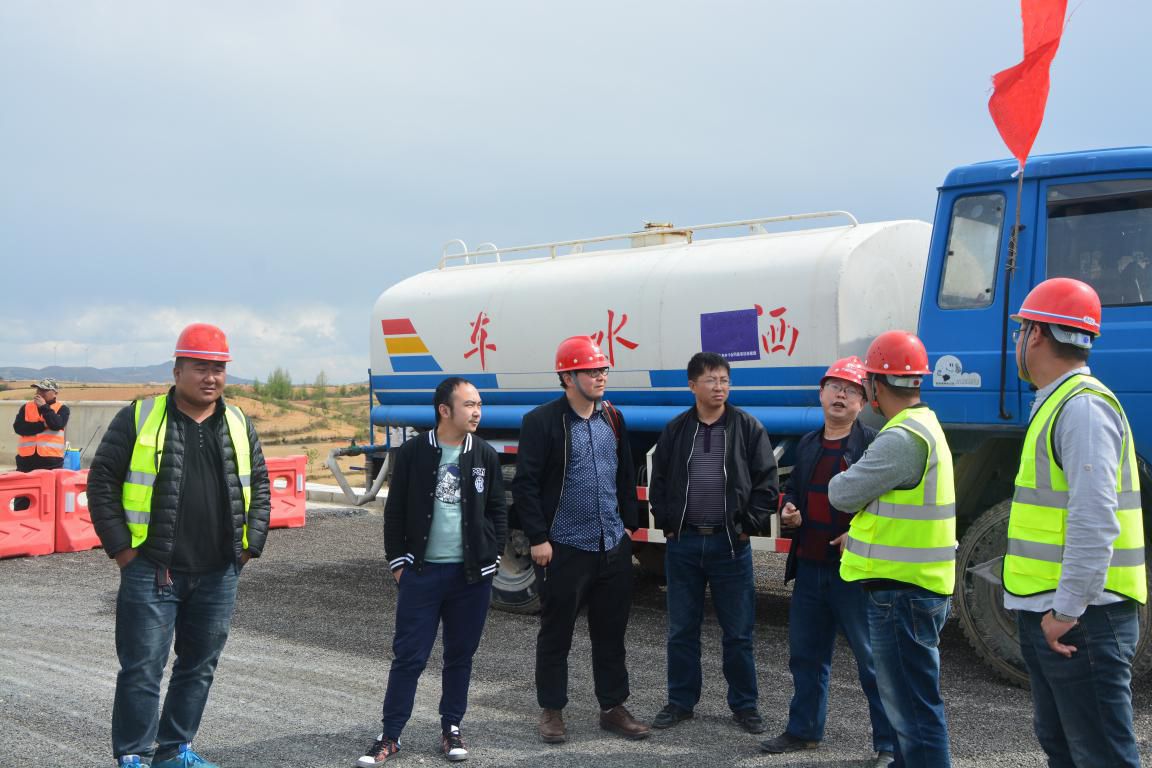

项目办、管理处领导到试验路摊铺现场督导工作
沥青下面层试验路施工安全技术交底会议
沥青下面层试验路摊铺专题会议

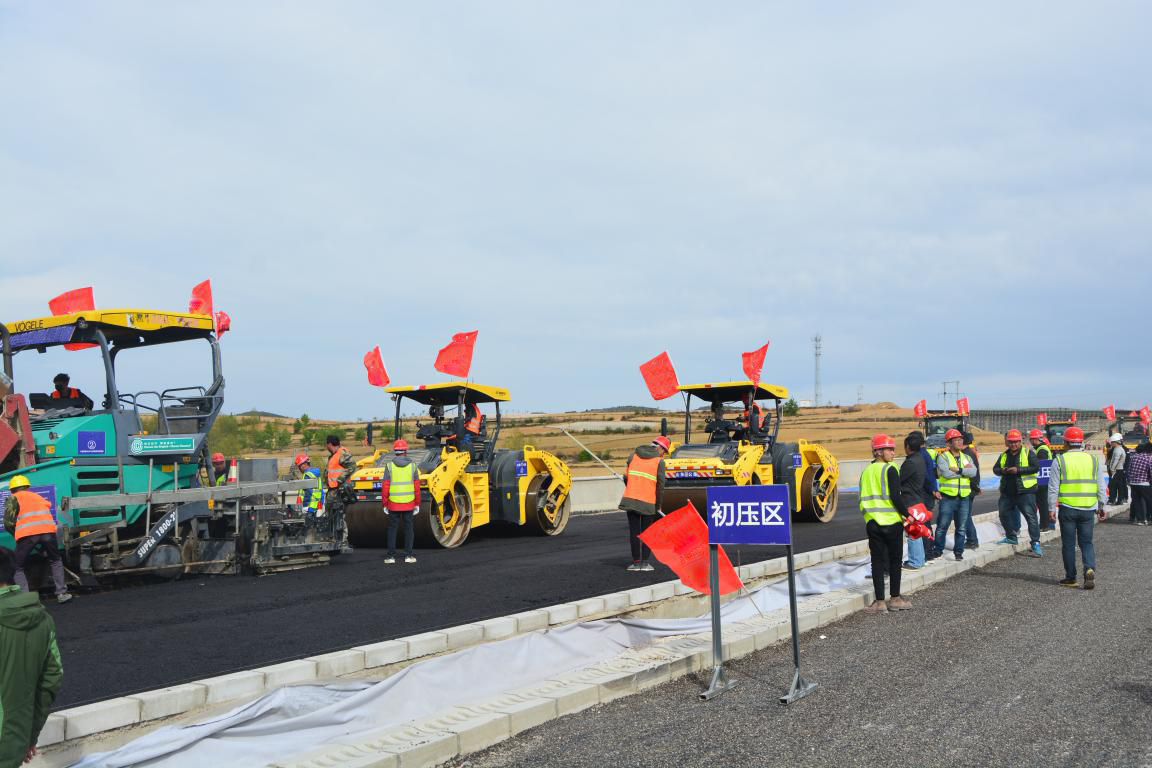

采用“同进同退”的碾压方式

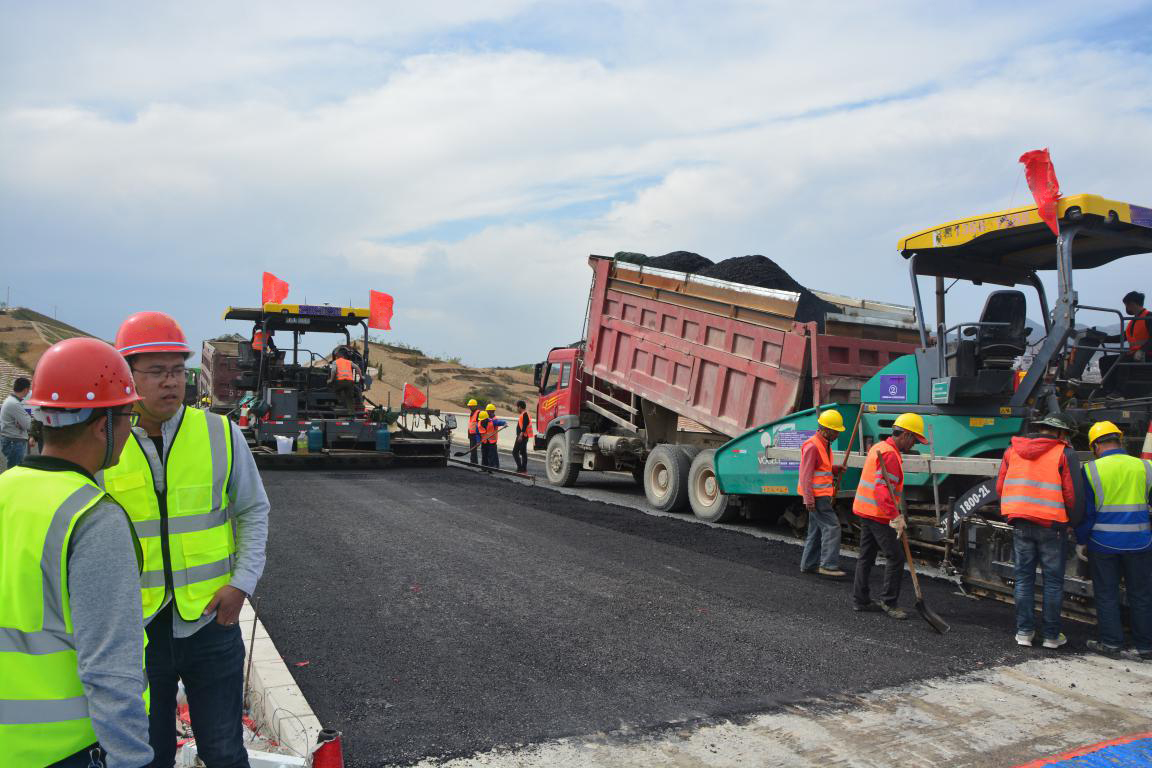

两台摊铺机梯队式摊铺

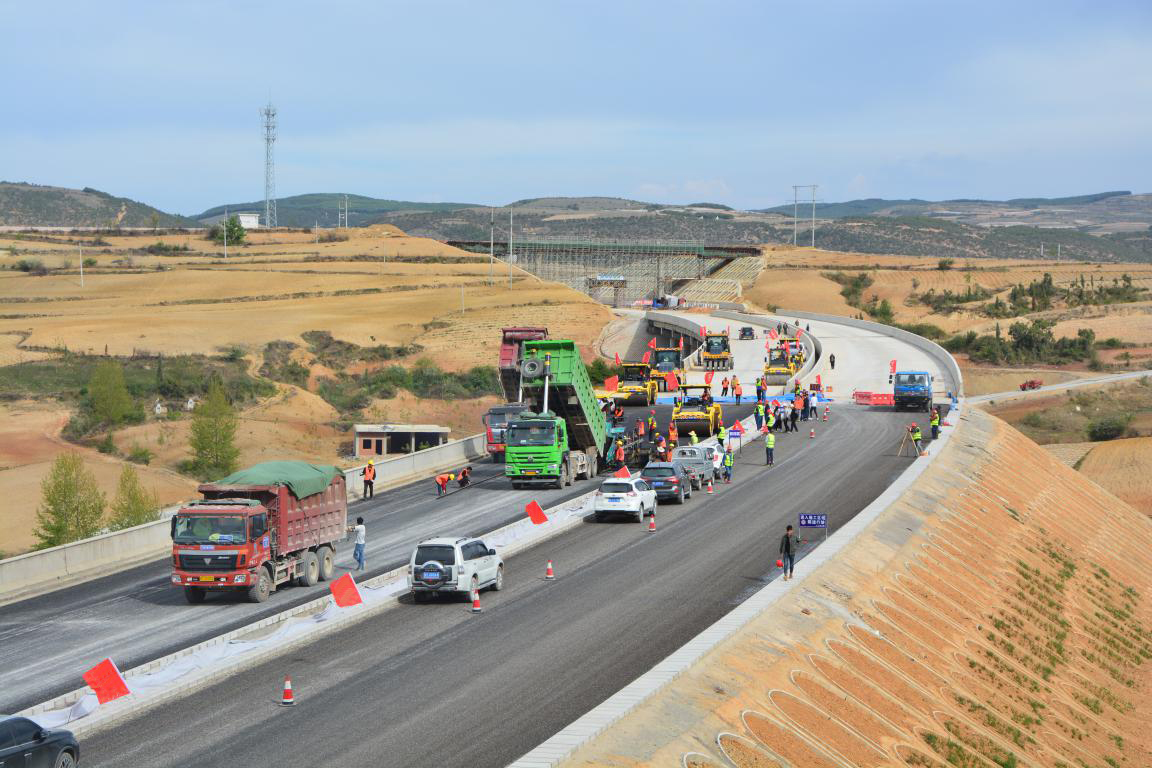

试验路施工现场远景图
业主方对此次沥青下面层试验路施工也非常重视,召集中心实验室、信息化系统相关人员于16日上午在贵州项目部会议室召开试验路施工专题会议,会议就沥青下面层施工相关技术指标、控制事项以及信息化系统运用进行了补充强调及讨论,为沥青下面层试验路施工的顺利进行做了进一步的保障。
此次试验位于YK147+430---YK147+800段右幅,施工现场采用2台摊铺机梯队摊铺,4台双钢轮压路机(包括1台3吨双钢轮)和2台胶轮压路机进行“同进同退”碾压。经过施工前详细的施工审定、技术交底,各项准备工作就绪后,项目部领导全程坚守施工现场,从压路机清洁、温度控制、摊铺厚度、压实度、平整度、现场检测等各个环节严格把关,确保试验过程和结果符合设计指标规范和安全质量要求。最终,在各方的协调配合和紧张作业下,我部顺利完成了SUP-25下面层试验段的试铺。
该试验路段的成功铺筑,得到了业主方的肯定及认可,确定了SUP-25粗粒式沥青混凝土下面层的松铺系数和施工工艺,同时也检验了项目部的施工组织与协调能力,为沥青面层大规模施工提供了可靠的检测数据和技术指标,正式拉开了贵州项目沥青面层施工的序幕。
项目办、管理处领导到试验路摊铺现场督导工作
沥青下面层试验路施工安全技术交底会议
沥青下面层试验路摊铺专题会议
采用“同进同退”的碾压方式
两台摊铺机梯队式摊铺
试验路施工现场远景图
