鲁中公路助力淄博高考,张博路四中段提前解除封闭
来源:市政工程分公司 作者:黄如志
发布时间:2019-07-05
2019年3月底,一条承载了太多淄博人情怀与历史感的张博路迎来了它新一次的维修历程。本次维修有针对性的对道路裂缝、沉陷、车辙等病害部位进行处理,处理完成后统一罩面,重新施画道路标线,增设安全设施。经过本次维修后的张博路将更加美观,行车舒适性与安全性也将大幅度提高。

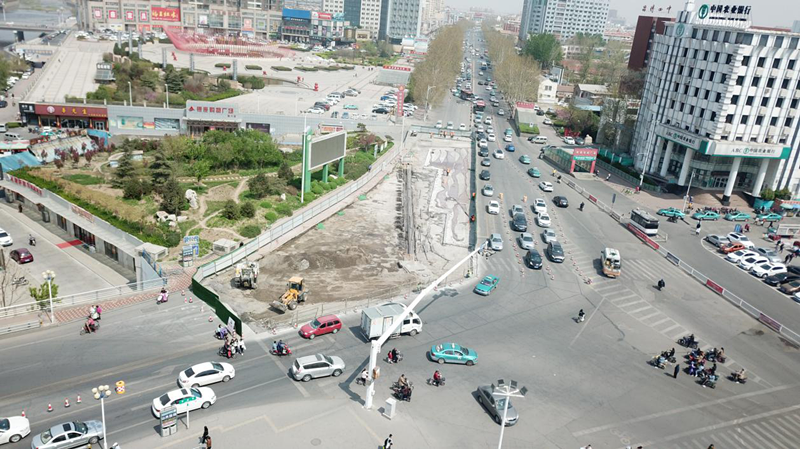

张博路淄博四中至淄川大桥段全长243m的钢筋混凝土路面维修是本次维修工程的难点所在。通车时间长,通行车辆多,老路混凝土板已经出现大量裂缝,沉陷、错台现象显著,已严重影响群众出行,本次维修便是要对损坏的混凝土板进行破除、重新浇筑。该路段位于张博路与般阳路交汇处以北,淄川大桥以东,西侧为银座停车场,东侧自北向南以此为淄博四中、农业银行、仟佰汇广场,地下为人防工程。因涉及淄川城区重要路口,交通压力大,又鉴于路面以下为人防工程,地下商铺众多,不能使用大型机械,如何保证工程进度,这可愁坏了施工单位鲁中公路项目上的管理人员。

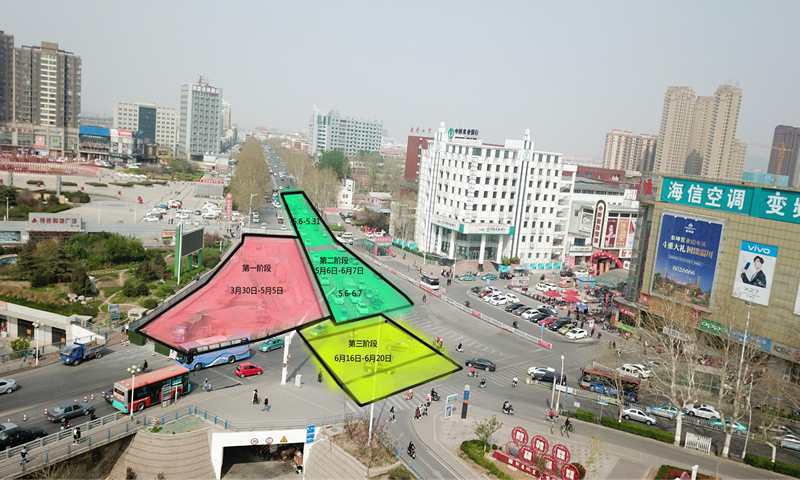

为保证该路段道路畅通,在淄博交警淄川大队、淄川公路事业服务中心以及监理等社会各界各单位的支持与帮助下,该路段按照评审通过的交通组织方案分三阶段施工。同时,为了不影响高考和中考,第二阶段必须于6月7日前解除封闭,放开道路全幅通行。要知道正常条件下混凝土路面施工完成后的养护期就需要28天,加上破除、外运、绑扎钢筋网、浇筑混凝土等工序施工,前两个阶段的施工要想达成上述工期目标,几乎是不可能的。
但是,重重困难并没有吓倒负责该路段施工的鲁中公路团队。为保证进度、安全、环保等各方面的需求,我们按照规范有条不紊的设置提示牌、导向牌,摆放安全锥,环保型围挡封闭,洗车喷雾器配合小型设备破除······只有在施工过程中迈出的每一步都经过了深思熟虑,走起来才格外的井然有序。为减小破除时的振动对地下商铺的影响,现场作业机械在开动半小时左右便会稍作休息;为减小夜间施工噪音的对周边群众影响,施工现场布设了移动式隔音板,且在晚上仅进行一些噪音小的清理及浇筑等工作。春末时节的气温已经达到了三十多度,但为了使混凝土路面的强度尽快达到设计值,不影响孩子们的高考和中考,施工单位更是不计成本的购买设备进行液化气锅炉蒸汽养生,使得新做混凝土路面始终处于恒温恒湿的条件下,大大缩短了养生期。
2019年6月4日凌晨,张博路淄博四中至淄川大桥段混凝土路面维修第二阶段顺利解除封闭,比原计划提前3天,为即将到来的端午假期、高考、中考打造了更为舒适、畅通的交通条件,这背后是许多单位、许多人员共同挥洒汗水的结果,祝愿我们的城市更加美好!
张博路淄博四中至淄川大桥段全长243m的钢筋混凝土路面维修是本次维修工程的难点所在。通车时间长,通行车辆多,老路混凝土板已经出现大量裂缝,沉陷、错台现象显著,已严重影响群众出行,本次维修便是要对损坏的混凝土板进行破除、重新浇筑。该路段位于张博路与般阳路交汇处以北,淄川大桥以东,西侧为银座停车场,东侧自北向南以此为淄博四中、农业银行、仟佰汇广场,地下为人防工程。因涉及淄川城区重要路口,交通压力大,又鉴于路面以下为人防工程,地下商铺众多,不能使用大型机械,如何保证工程进度,这可愁坏了施工单位鲁中公路项目上的管理人员。
为保证该路段道路畅通,在淄博交警淄川大队、淄川公路事业服务中心以及监理等社会各界各单位的支持与帮助下,该路段按照评审通过的交通组织方案分三阶段施工。同时,为了不影响高考和中考,第二阶段必须于6月7日前解除封闭,放开道路全幅通行。要知道正常条件下混凝土路面施工完成后的养护期就需要28天,加上破除、外运、绑扎钢筋网、浇筑混凝土等工序施工,前两个阶段的施工要想达成上述工期目标,几乎是不可能的。
但是,重重困难并没有吓倒负责该路段施工的鲁中公路团队。为保证进度、安全、环保等各方面的需求,我们按照规范有条不紊的设置提示牌、导向牌,摆放安全锥,环保型围挡封闭,洗车喷雾器配合小型设备破除······只有在施工过程中迈出的每一步都经过了深思熟虑,走起来才格外的井然有序。为减小破除时的振动对地下商铺的影响,现场作业机械在开动半小时左右便会稍作休息;为减小夜间施工噪音的对周边群众影响,施工现场布设了移动式隔音板,且在晚上仅进行一些噪音小的清理及浇筑等工作。春末时节的气温已经达到了三十多度,但为了使混凝土路面的强度尽快达到设计值,不影响孩子们的高考和中考,施工单位更是不计成本的购买设备进行液化气锅炉蒸汽养生,使得新做混凝土路面始终处于恒温恒湿的条件下,大大缩短了养生期。
2019年6月4日凌晨,张博路淄博四中至淄川大桥段混凝土路面维修第二阶段顺利解除封闭,比原计划提前3天,为即将到来的端午假期、高考、中考打造了更为舒适、畅通的交通条件,这背后是许多单位、许多人员共同挥洒汗水的结果,祝愿我们的城市更加美好!
