G2京沪高速改扩建工程第十标段跨G310国道右幅老桥顺利拆除完成

来源:G2京沪项目部 作者:张震 发布时间:2019-09-15
  2019年9月12日凌晨3:15分,在项目办、总监办及驻地办的关心协助下,在县指挥部、地方政府、公路及交警部门的全力配合下,京沪高速改扩建工程第十标段归昌特大桥跨G310国道处右幅老桥顺利拆除完成,为我部下一步工程施工提供了新的工作面,也为我部后期大面积展开施工奠定了基础。
  归昌特大桥位于郯城县内,桥梁全长1240m,中心桩号为K693+964.355,第十、十一、十二联原桥部分设计为拆除新建,其中第十一联上跨G310国道。第十、十一、十二联原桥部分为现浇普通钢筋混凝土空心板;新设计第十、十二联采用现浇普通钢筋砼实心板,第十一联采用40米预应力砼(后张)简支小箱梁。为保证顺利施工,采用先施工拼宽部分后施工拆除新建部分。
  该次拆桥方案制定期间,经过与公路及交警部门沟通,认为G310国道自江苏横穿郯城县,车流量较大、车速较快,为保证行车和施工安全,决定该次拆桥必须封闭拆桥路段的交通。
  9月11日5:30开始封闭交通,原定计划用24小时完成跨G310国道部分拆除并开放G310国道的交通。实际施工中,郯城县交警部门抽调多名警力及多台车辆全过程现场值守,为我部桥梁拆除工作的顺利实施提供了有力的帮助。最终于9月12日凌晨3点15分完成跨G310国道部分拆除并开放G310国道的交通,比预定计划提前2小时15分钟。
  我标段本次拆桥作业的顺利并提前完成,要感谢有关部门及领导的关心和帮助。在此良好的基础之上,我项目部将尽快展开后续工作的施工,争取早日通车,给社会及各级领导一个满意的答卷。

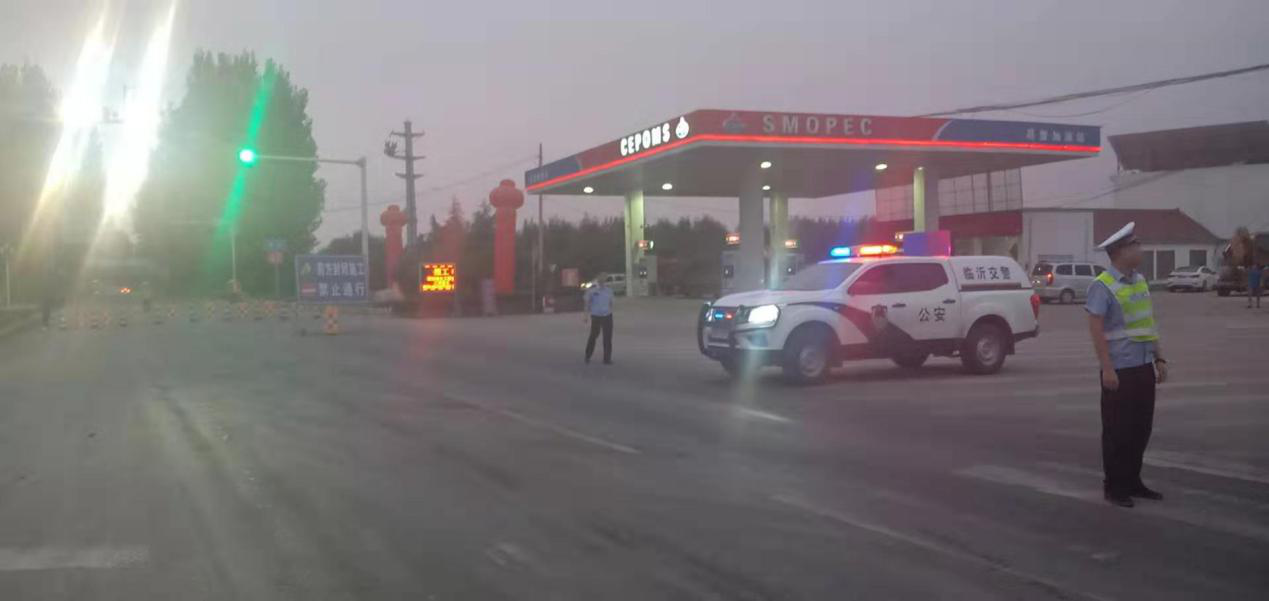

9月11日5:30交警配合封闭交通

G310国道垫土工布及铣刨料,保护路面不受损坏

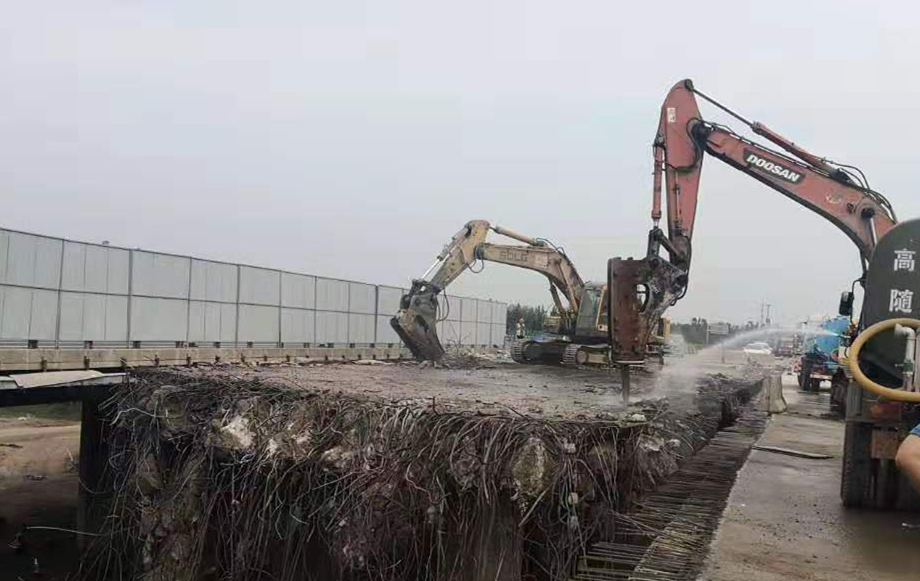

水车配合,湿法作业

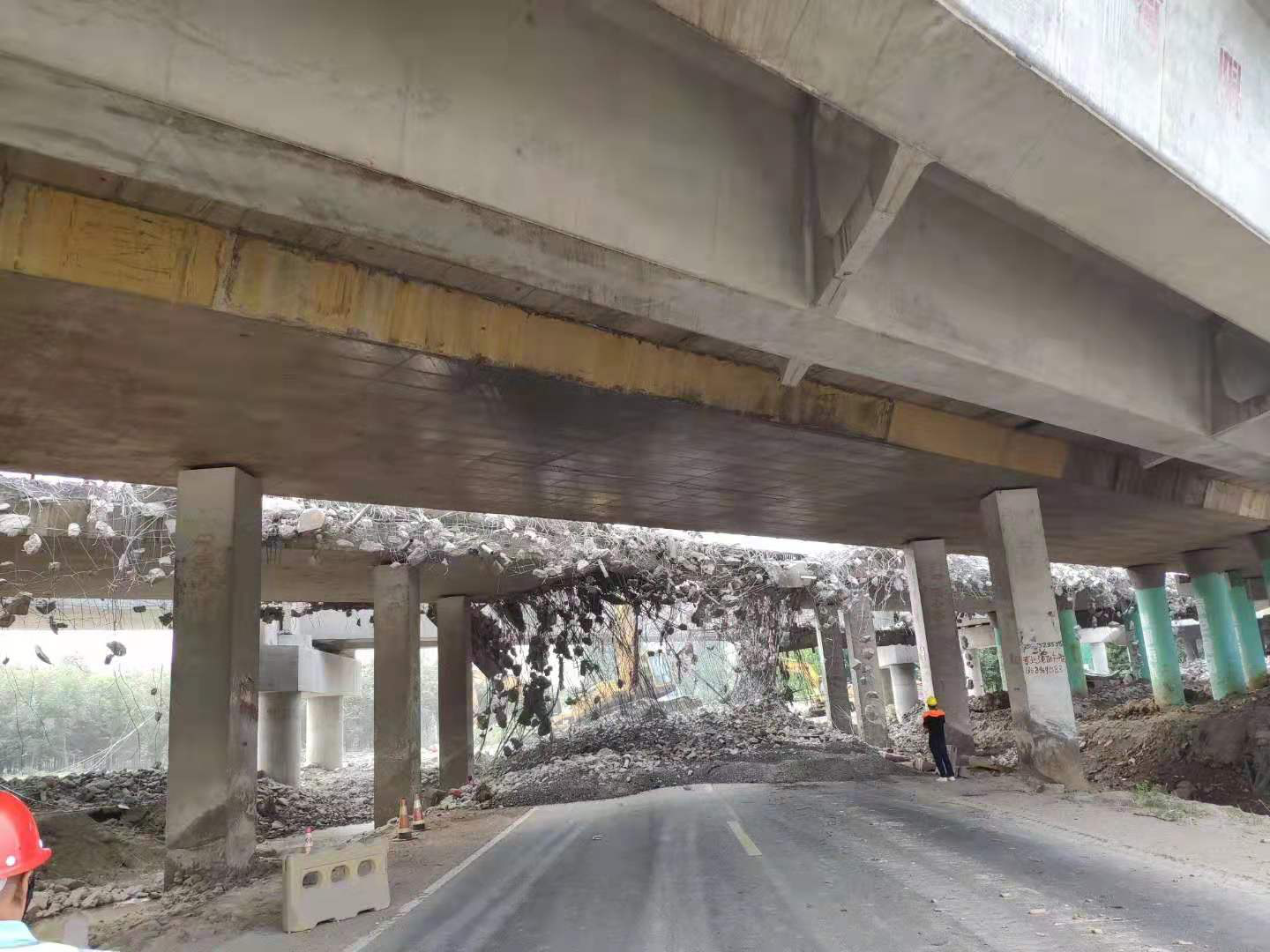

9月12日凌晨3点15分G310国道清理完成,开放交通
