新宁高速项目直通车:秋季百日大干进行时

来源:新宁项目部 作者:赵宁博 发布时间:2019-11-06
  最高的合同价,最紧的工期,最大的人力、物力投入,新宁高速项目开创了鲁中公路历史上的先河!
  项目建设单位更是规划了“品质新宁、速度新宁、平安新宁、绿色新宁”的目标,要把本项目打造成亮点工程、标杆工程,并要求于本年度内实现全线半幅贯通!
  所有这一切,都注定新宁高速项目是一场难打的硬仗!

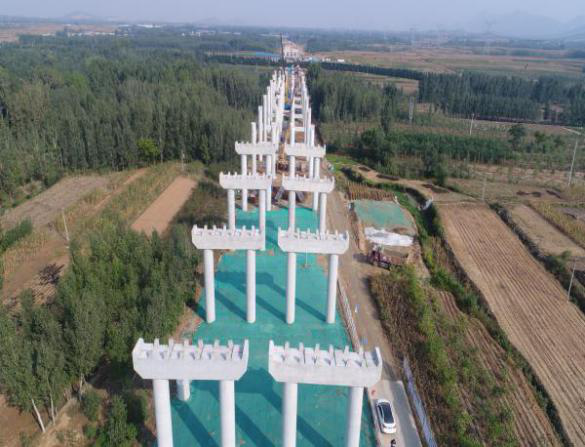

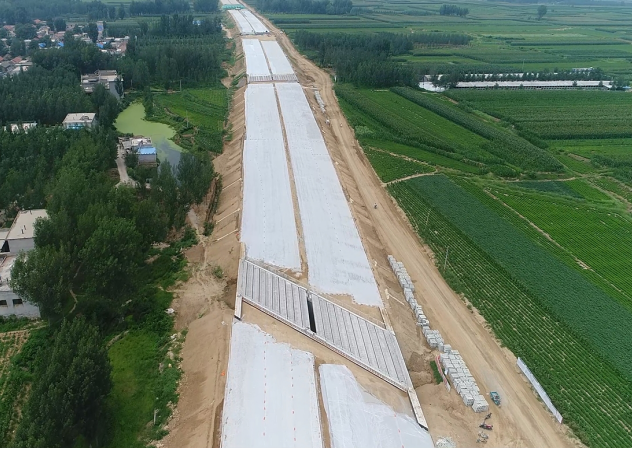

  继今年三至六月份开展了“春季百日大干”活动之后,新宁项目又于九月份开始掀起了“秋季百日大干”高潮。为确保项目建设按照节点工期顺利完成,我部积极组织施工,层层进行调度,加大人员、机械设备和资金投入,目前路基填、挖方已接近尾声,路面工程已进行了中面层试验段施工,桥梁工程进入了梁板吊装、现浇箱梁及桥面系施工阶段。截至2019年10月31日,新宁项目已累计完成建安费6.12亿元,占有效合同价12.87亿元的47.55%。

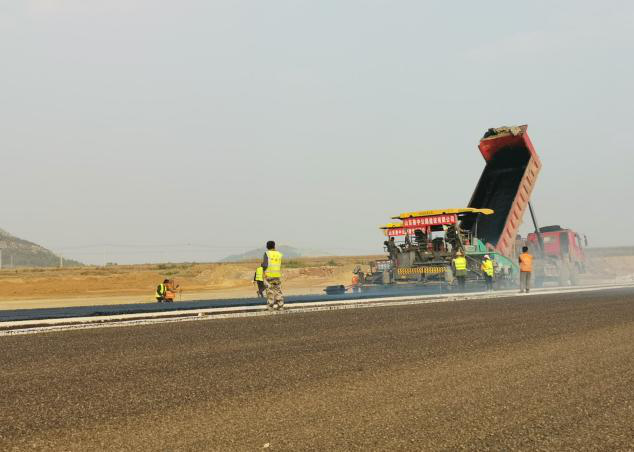

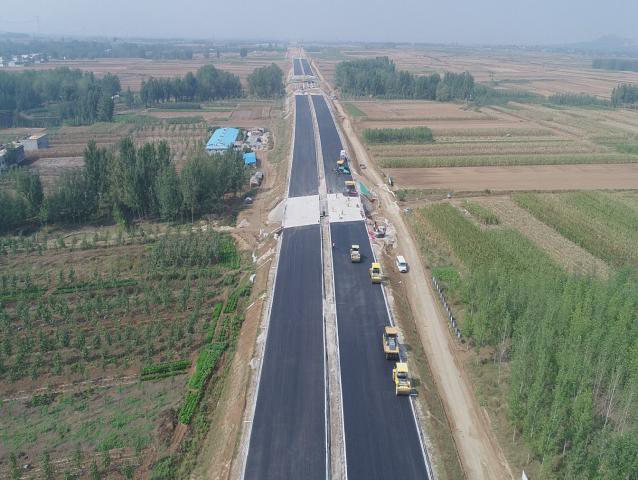

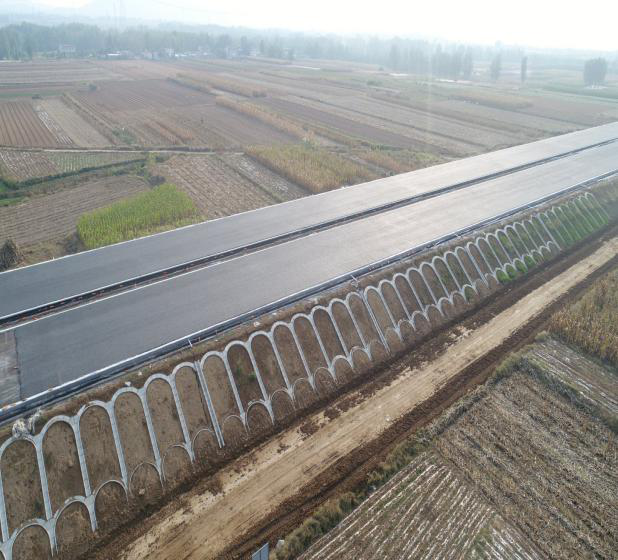

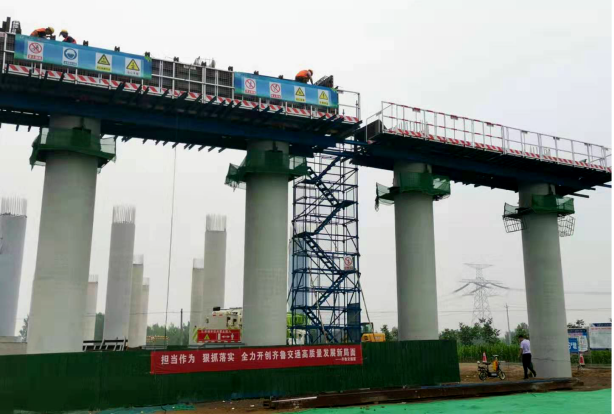

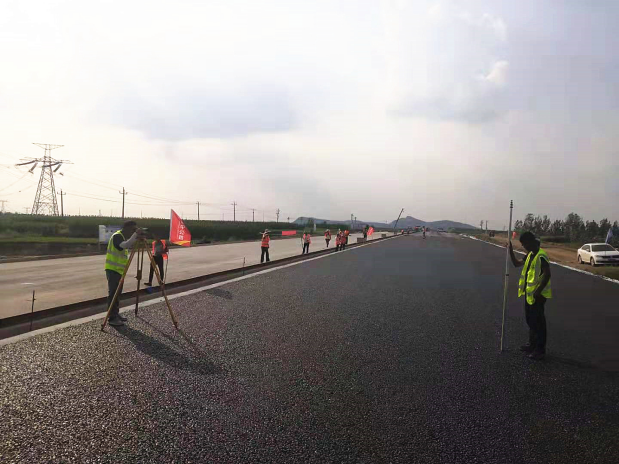

  目前,“秋季百日大干”仍在如火如荼地进行中,并已过半,我部工作重点已经转入大面积路面工程施工,充分利用冬季寒潮来临前这段宝贵的有效时间,在确保安全、质量的前提下,尽量把路面施工进度往前赶,为明年年底竣工通车打好基础。同时,为实现今年内全线半幅贯通的目标,我部也正加紧进行各结构物台背回填、桥头搭板的施工以及梁板架设、桥面系施工,为本标段按时完成半幅贯通任务积极做好准备。

  场站标准化建设
  新宁项目共建有2个WDB800型路面基层拌合站,1个5000型路面油层拌合站,3处混凝土拌合站(2台120型、3台90型),4个钢筋集中加工场,1个小构件预制场。
  所有场站均按照标准化要求建设,实行集约化管理、工厂化生产,实现“三个集中”,即混凝土集中拌制、钢筋集中加工、构件集中预制,充分发挥了集约化施工优势。

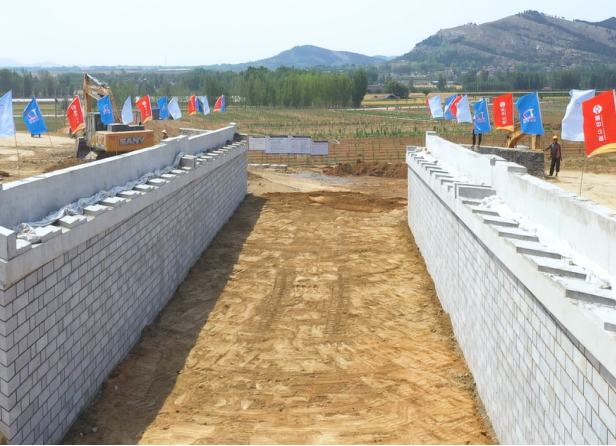

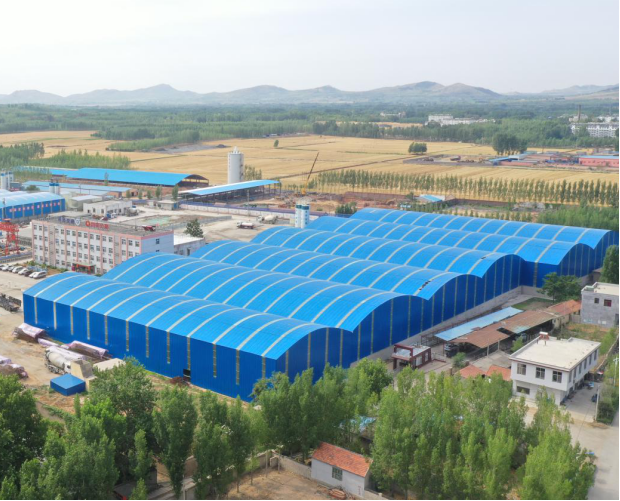

一分部场站

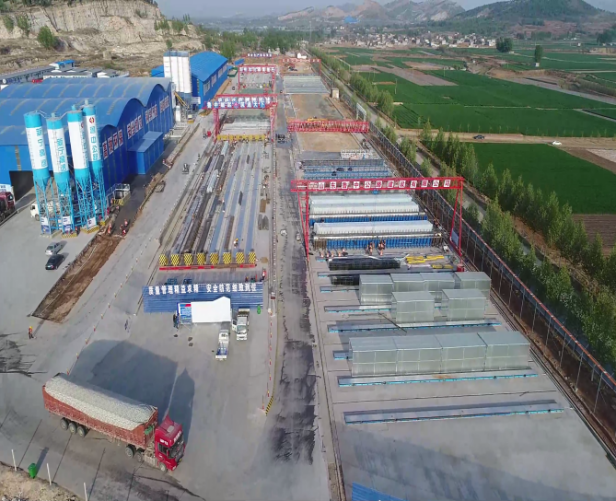

二分部场站

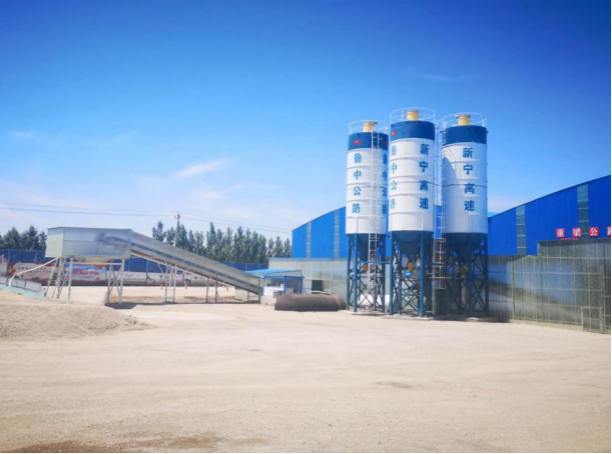

面层拌合站

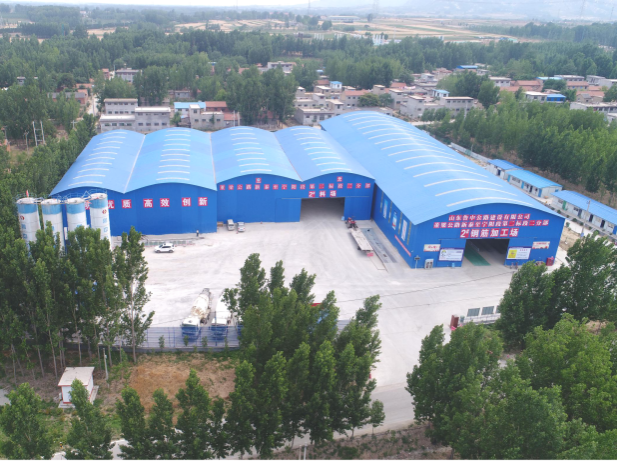

兴隆庄场站

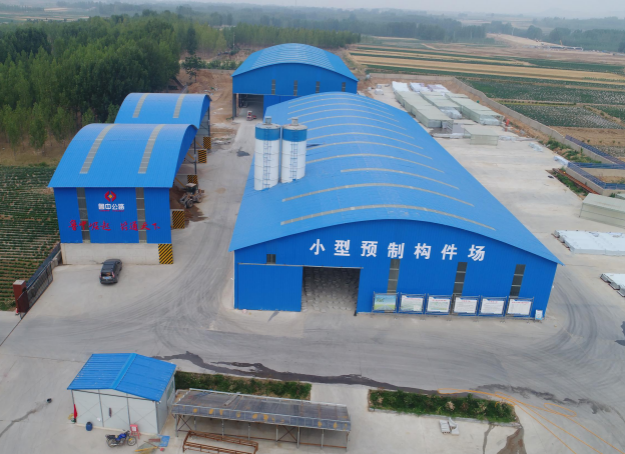

小预制构件厂

水稳拌合站
  现场标准化建设

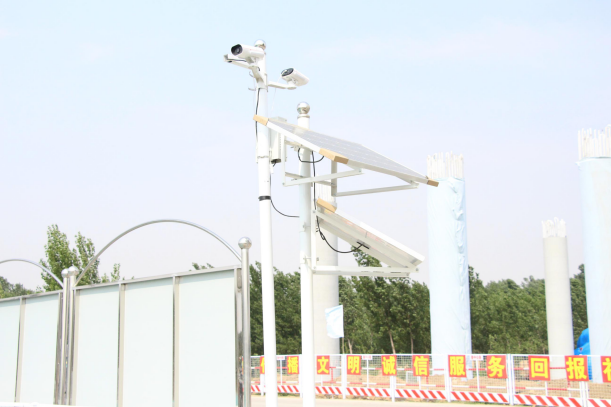

  为全面展现新宁高速的良好风貌,促进项目高质量发展,我部根据《高路公路施工标准化指南》及借鉴其他项目优秀做法,高标准、严要求进行现场规划与建设。施工讲标准、标准为施工,为使标准化建设贯穿整个施工过程,在与劳务队伍签订合同时,将现场标准化作为计量考核硬性指标之一写入合同中。现场机具设备“挂牌”作业,定点停放,各类施工材料堆放整齐,各种标识、标牌设置齐全、到位,施工便道规划合理、平坦通畅并设有专业队伍进行保养、维护,标准化建设已渗入到每一个环节中。

  质量管理
  为实现“品质新宁”的总体目标,落实标准化要求,我部先后制定了各项质量管理制度,严格落实质量管理体系,全面推进五化管理,加强过程监控。通过强化内善、外管,使得工程质量控制从简约化到规范化、从经验型向科学型转变,实现“质量、安全、环保、进度”目标和谐统一。

  四新应用及微创新
  我部始终高度重视四新建设,通过技术进步和技术创新,深入开展QC技术攻关工作,积极推进施工现场“微创新”,全面落实创新发展、提质增效的施工理念。

U型桥台台身采用料石镶面+片石背墙替代模板创新工艺

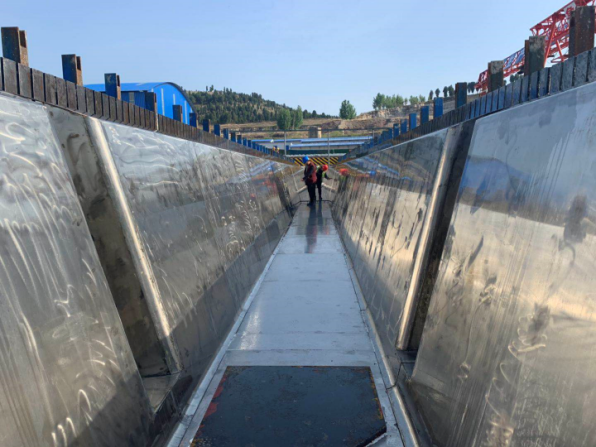

外露面结构物均使用5mm钢板+1mm不锈钢板复合模板

钢筋笼滚焊机配备机器人焊臂和镦切套丝流水线智能设备

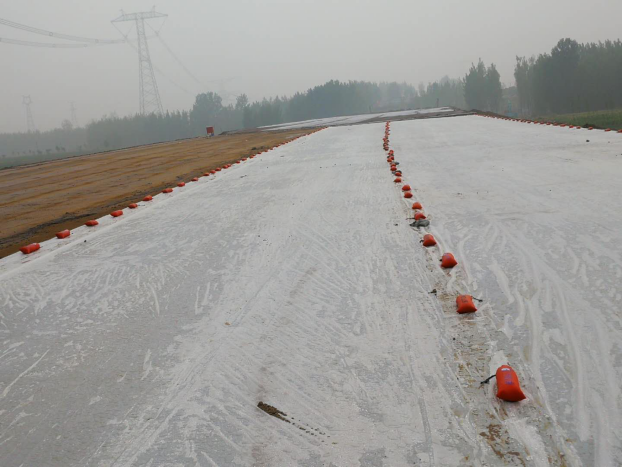

底基层采用覆盖土工布+塑料薄膜+内设微喷带养护方式

箱梁模板钢筋预留孔处采用橡胶垫块+定位钢管措施

  安全管理

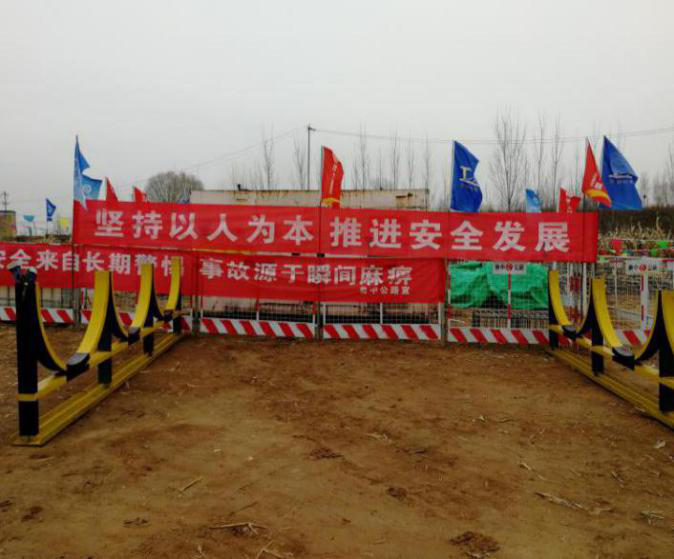

  我部建立了严密的安全管理体系,加强施工管理,通过创建“平安工地”,将“安全生产责任制”、“一岗双责”落到实处,以培训教育等方式提高全员安全意识,逐步将“安全责任重于泰山”的理念内化于心,多措并举做好安全管理工作。

安全培训常态化

每天召开班前安全会

定期进行农民工安全教育培训

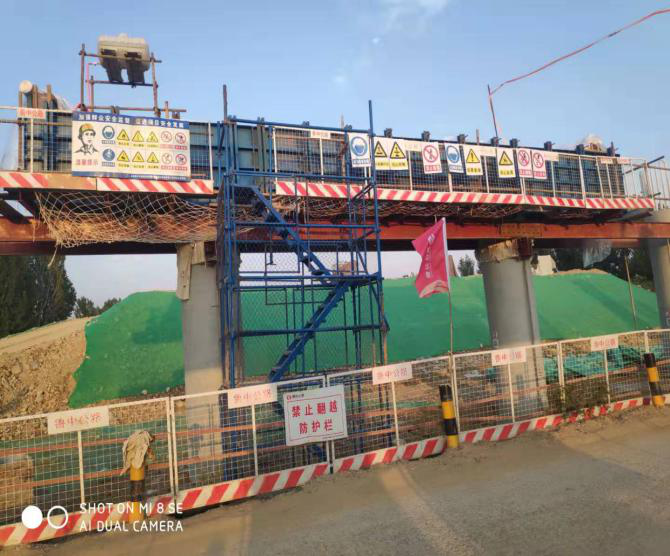

安全防护、标识、标牌设置到位

适时组织应急预案演练
  文明施工与环保

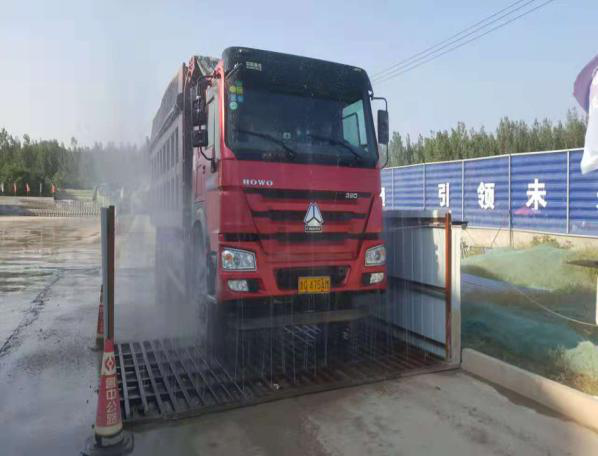

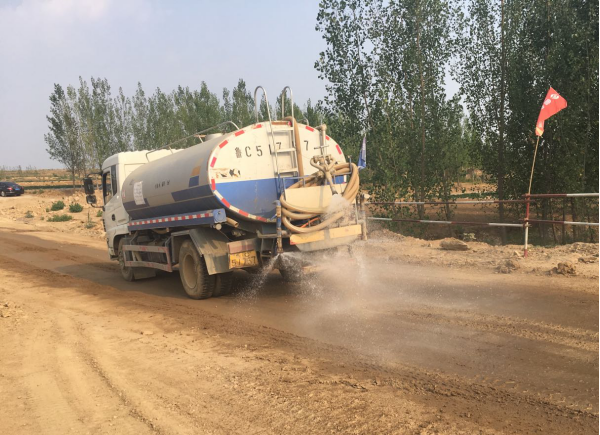

便道洒水抑尘,渣土车覆盖运输,场站出入口设置车辆冲洗台,裸露土覆盖

 对被交路口进行安全监控,被交路设置仿真人24小时警示,国省道交叉口便道硬化,专人清扫,专人指挥交通

  “品质新宁、速度新宁、平安新宁、绿色新宁”目标任重而道远,我部将继续以高标准、高效率、严要求把控过程每一个环节,科学组织施工,统筹谋划,紧紧围绕“五化管理”主线,深化落实新旧动能转换的精神,实现“质量、安全、进度、环保”目标的和谐统一,以优质工程、精品工程向公司、社会提交一份满意的答卷。

  联系客服
  400-888-8888
