来源:第一工程分公司 作者:高伟东 发布时间:2020-01-02

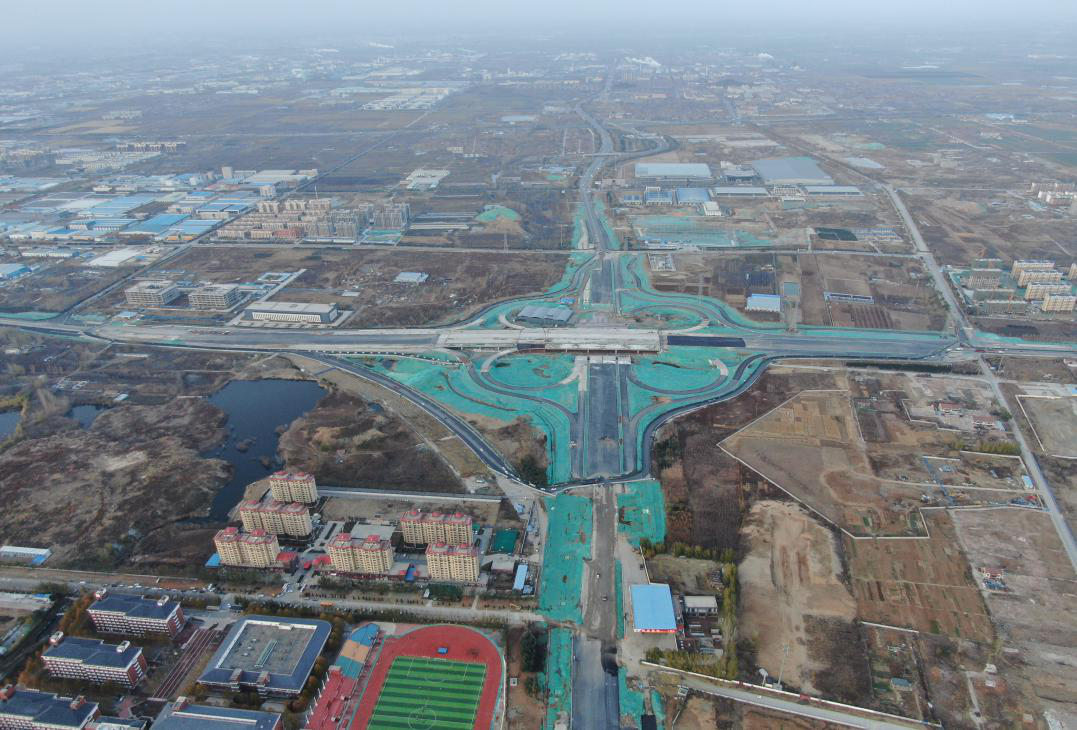

  12月6日,随着双鲁立交桥最后一联现浇的最后一方混凝土浇筑完成,双鲁立交桥互通圈内现浇桥及通道桥全部完成浇筑,双鲁立交桥已具初型,也为2020年的顺利通车打下了坚实的基础。
  双鲁立交作为淄博市重点工程项目,从中标开始,公司领导便高度重视本项目的建设工作,并结合公司项目布局于2018年年底对项目部管理班子进行了重组。一年来,项目部人员在重组磨合的阵痛中,顶住安全、环保和资金短缺,以及省委领导点评的种种压力,坚持“指标为目标,聚焦目标,创造价值,敢于担当”的理念,一步一个脚印,稳扎稳打,与时间赛跑,与质量较真,与安全掰手腕,完成了一个又一个关键节点目标。
  认真筹划前期准备,为顺利施工创造条件
  项目部人员进场后,在快速推进驻地建设的同时,技术人员首先对图纸进行了认真审核,以最快时间完成了原地面测量和施工方案上报,做好了开工前的各项技术工作。同时,项目部其他工作也围绕影响施工的重点难点问题迅速开展:
  对于征地拆迁问题,项目分管人员进场后立即详细调查了障碍情况,积极与业主、指挥部、地方政府沟通,寻求解决问题的途径;
  临时便道是整个项目的动脉,为此,我们根据运输任务和社会车辆通行要求规划、实施,形成了环岛形式的施工便道。
  2019年2月14日,正月初十,随着第一台挖掘机、推土机的进场施工,双鲁立交本年度路基路面施工任务正式展开。吕总多次组织项目部人员踏勘现场,由点到面的进行难点分析,分别制定切实可行的施工方案,重点突击路基、附属及桥梁各项施工计划,确保在接下来的几个月里形成大干场面,为项目进展打下坚实基础,确保2019年完成鲁山大道与鲁泰大道及通道内沥青混凝土下面层的摊铺,初步具备通车条件。
  面对诸多困难与障碍,项目部始终坚持以质量为主线,将安全环保放在首位,施工组织以鲁泰大道为中心,分为南北双向作业面,以点连线,以线成面,不分昼夜快马加鞭抢工期,抢工期、抓质量,保安全,全力打通鲁山大道鲁泰大道双向主线路基,为水稳施工提供作业面,确保了4月15日,水稳工程如期展开。
  迎难而上,不断创造施工条件
  拆迁工作,是影响双鲁立交项目顺利进行的最为关键的因素:鲁泰大道万盛村段存在部分建筑房屋及电杆尚未拆除,导致附近村民多次阻碍正常施工。鲁山大道南北贯通的自来水管线以及世博医院的高压电缆线、高压环网柜一直未拆除,严重阻碍了工程的正常进展。
  面对拆迁困难,项目部迎难而上,采取从点到面的方式,以建促迁,确保障碍解决一段施工一段。对于沿线弱电设施无法迁移的,自行简易处理后迁移出施工场地,为工程正常开展奠定了基础。
  加大安全环保投入,为工程保驾护航

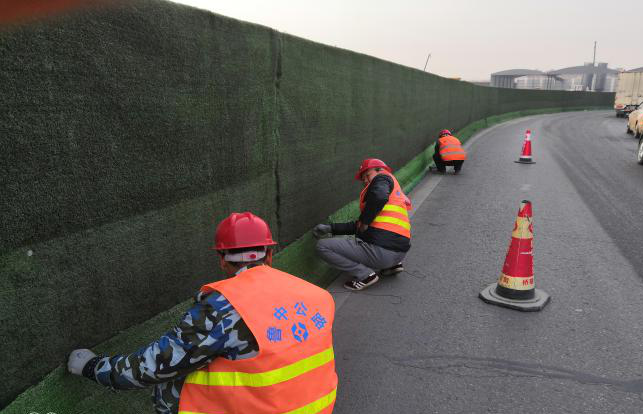

  2019年工期紧,任务重,安全环保压力大,为确保项目安全环保无事故,项目部严格按照交通组织方案加大安全投入,对主要路口、半幅通行路段、施工现场采用分级管理,专门成立了安全环保维护施工组,负责施工现场的安全、环保设施维护,随时查漏补缺,发现问题立即整改。
  为规范安全用电,项目部指派专业电工负责现场和办公、生活区的用电安全检查、排查,实现了项目安全用电零事故。

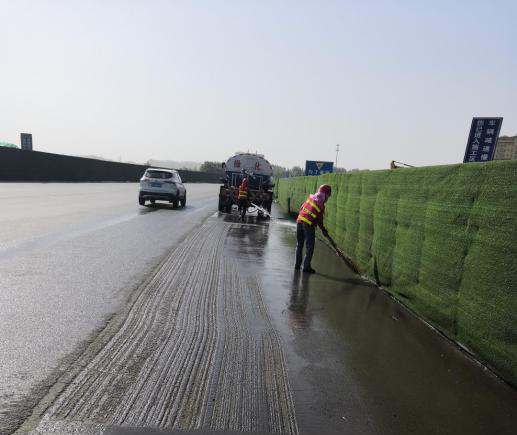

  2019年,项目部遇了空前未有的环保压力。项目部一方面多次组织会议宣传环保理念,增强施工现场作业人员的环保意识,建设绿水青山,实现城乡环境大整洁,精细整理大提升。同时,加大环保措施投入,建立扬尘污染长效管制机制。严格执行“六个百分百”,重点加强施工现场运输道路场地硬化,道路、硬化地面冲洗,裸露场地覆盖,湿法作业和洒水抑尘等工作,确保了各产尘工序治理到位,实现了扬尘零排放。
  得知5月10日省委领导将路过施工现场,项目部高度重视,将此作为检验队伍,展示形象的难得机会,组织人员现场整理,修补便道,整理围挡,快速、高效完成施工任务,反复进行现场演练,反复整改,确保以最好的形象、最佳的状态接受检验。在项目部全体人员的共同努力下,多次得到市委领导的现场点评和肯定。
  一年来,面对拆迁阻工、资金短缺难题和环保压力等种种困难,项目部全体人员团结一致、大干快干,最终确保各项关键节点如期完成:
  5月20日,主线挡土墙全部完成,具备4万立方的路基回填条件。
  8月20日,884通道施工任务快速高效完成。
  10月10日,沥青下面层试验段顺利施工。
  11月5日,最后一座通道桥884通道桥梁板吊装完成。
  11月9日,主线桥防撞护栏全部完成。
  11月30日,最后一联钢绞线-B集散桥第三联钢绞线张拉压浆完成。
  12月6日,最后一联现浇-B集散桥第二联浇筑完成。
  前进的道路上,总会有风吹雨打。艰难坎坷不过是心中的执念,不为掌声的诠释,不为刻意的征服,双鲁立交桥项目所有参建人员心中只有一个目标,那就是向前、向前、向前,我们坚信胜利的彼岸就在不远的前方!
