白泥河桥施工进展

来源:admin 作者:市政工程分公司许 发布时间:2016-08-01

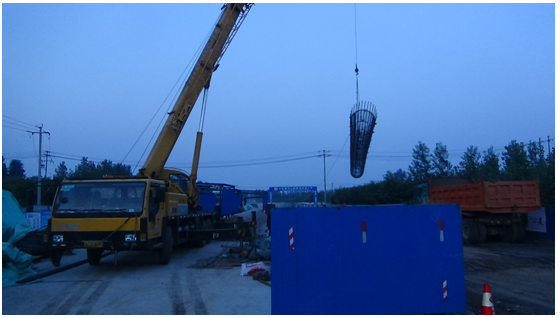

7月29日凌晨,白尼河桥项目首颗钻孔灌注桩浇筑。自6月20日召开工地会议以来,我项目排除汛期施工的困难,现已组织7台钻机同时施工,计划钻机总数达到10台。截止7月31日上午,已成功灌注钻孔灌注桩4颗。 钻孔灌注桩灌注开始后要连续不间断的施工,这就要求我们随时注意天气变化,避开大到暴雨期间施工;及时掌握砼使用量,保证桩头成品质量;利用一早一晚温度较低的时间进行施工,预防砼在高温下水分散失过快;汛期施工,安全是第一位的,与当地水利部门及时沟通,在恶劣天气下保证人员、设备的安全。 我项目加大设备投入,抓住现有施工条件,力争8月底完成全部57颗桩基施工,为11月底完成全部工程打好基础。
