路之生命——青兰莱泰高速建设纪实
早出晚归的筑路人,总是用心铺垫着,这世间的坑洼不平……
忙碌着,忙碌着,他们似乎永不疲倦……
路在他们脚下延伸,在他们心中生长……
路早已悄悄地融入他们的血脉和生命里……
青兰高速莱泰段2020建成通车
由山东高速集团投资建设的青兰高速莱泰段改扩建工程,是山东省高速公路网“九纵五横一环七射多连”高速公路网中“横三”线的重要组成部分,全长63.86km,2020年12月18日建成通车。其中山东鲁中公路建设有限公司承建二合同段的施工任务,作为全线唯一一家民企筑路队伍,青兰项目团队上紧发条,攻坚克难,用实力赢得了社会各界认可与赞誉。
2019.05.12 青兰莱泰项目举行开工仪式,我标全线首桩开钻。
2019.05.14 汶河路分离立交首颗桩基2-4#混凝土灌注完成。

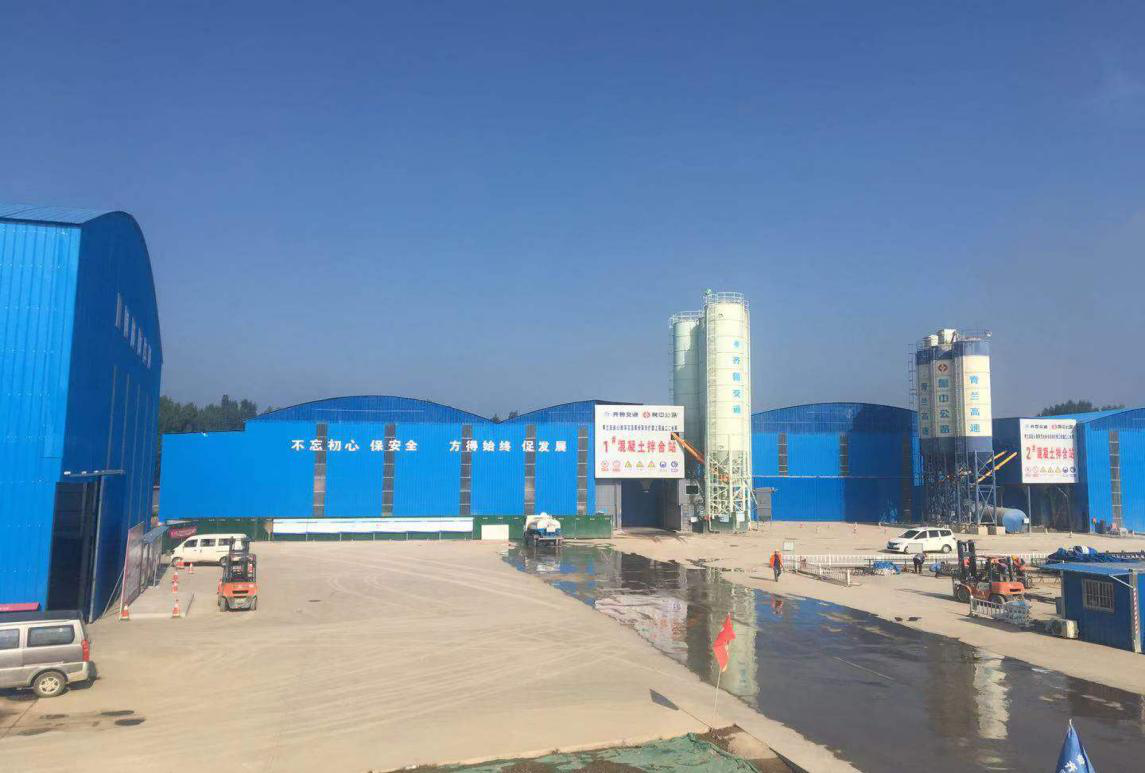

2019.05.16 项目部驻地、试验室正式投入使用。
2019.05.28 莱芜服务区K21+650-K21+850首段路基试验段成型。

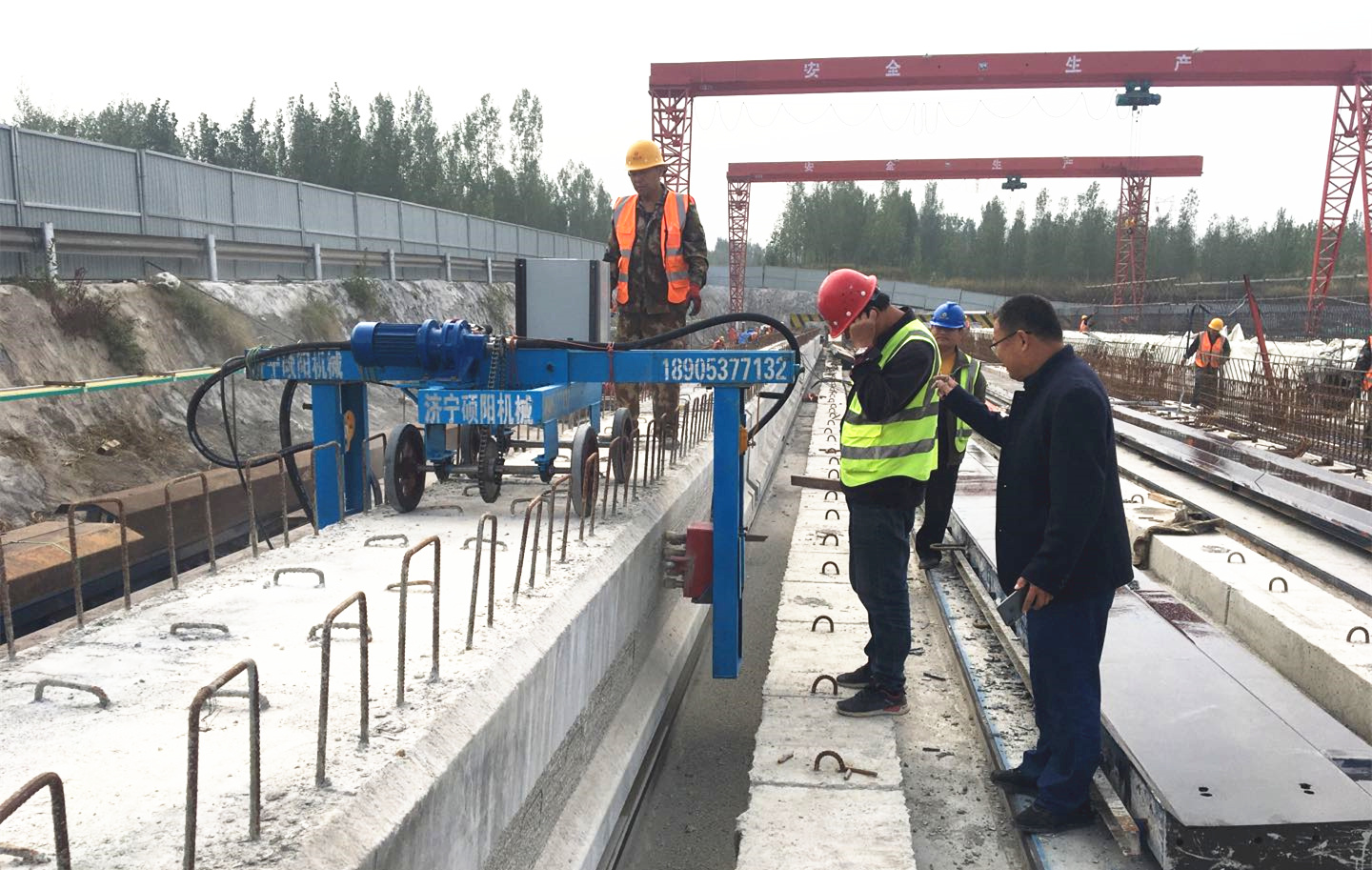

2019.06.26 桩基混凝土浇筑累计完成100颗。同时,综合性预制场建设完成,正式投入使用。

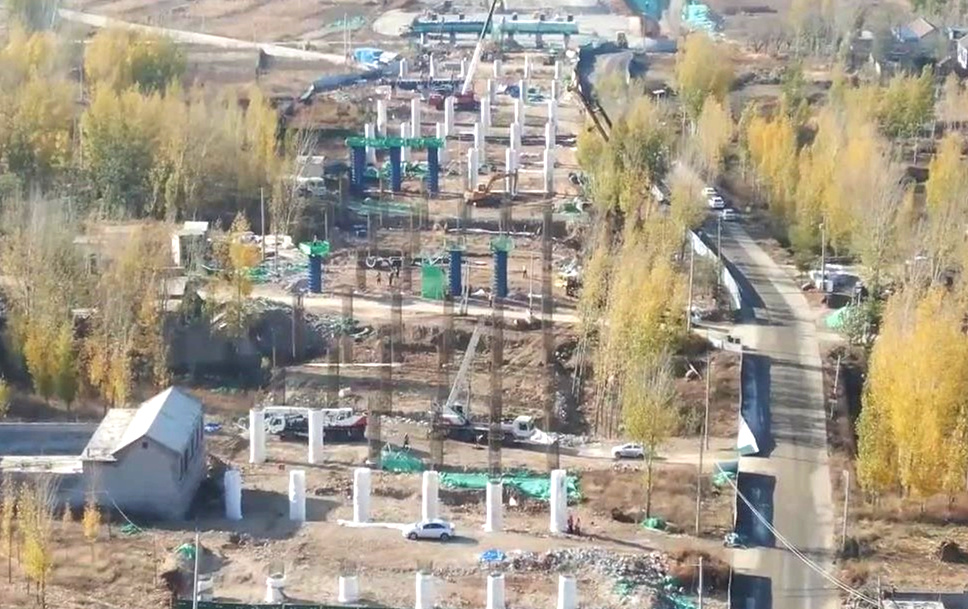

2019.07.18 汶河路分离立交首颗墩柱混凝土浇筑完成。
2019.10.02 汶河路分离立交首片空心板混凝土浇筑完成。
2019.10.26 综合性预制场箱梁预制累计完成100片。

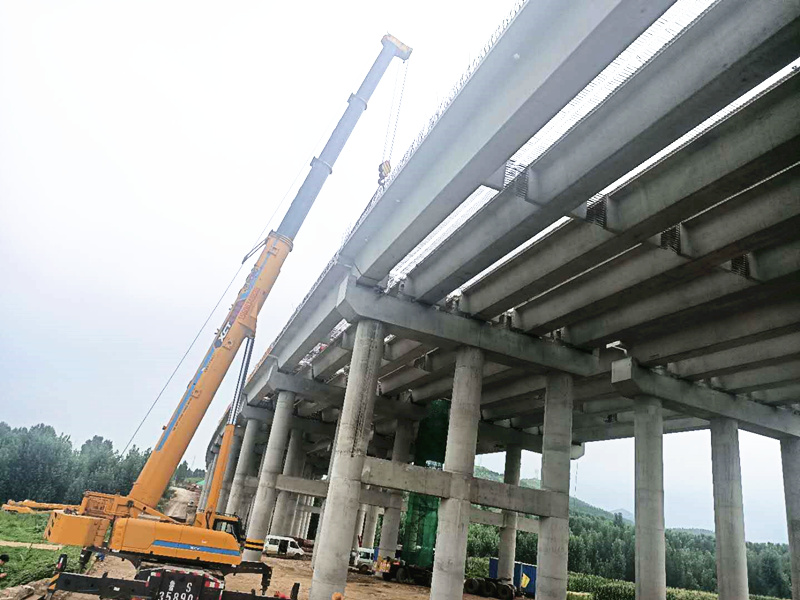

2019.11.18 汶河路分离立交首片空心板吊装完成,拉开本标段桥梁上部结构施工的帷幕。
2019.12.08 本标段累计产值破3亿。
2020.02.28 青兰莱泰二标首趟跨省返岗复工包车顺利返回,拉开包车返岗复工序幕。

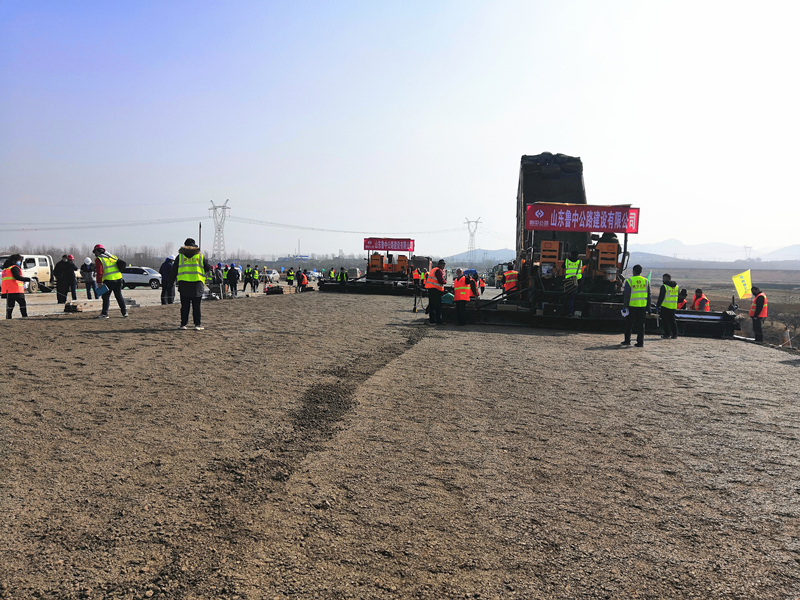

2020.03.10 K20+076-K20+316段水泥稳定碎石底基层首件开始施工,标志着本标段拉开路面工程施工序幕。
2020.03.20 青兰项目部掀起全面奋战两个100天大干热潮。

2020.04.11 本标段首片T型梁浇筑混凝土,为后续按期完成跨瓦日铁路桥施工奠定基础,为铁路营业线吊装争取时间。

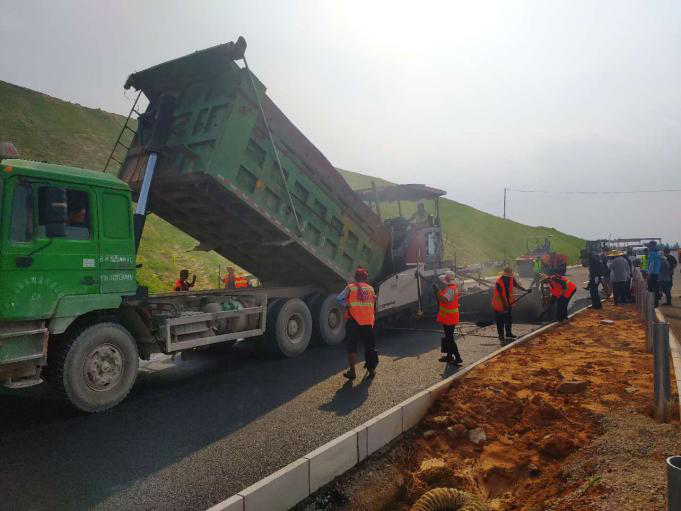

2020.04.15 K19+925-K20+324段左幅沥青碎石上基层摊铺,标志着标段正式进入路面油层施工阶段。
2020.05.28 莱城西互通主线桥3跨36片30m箱梁全部架设完成。
2020.07.04 综合性预制场圆满完成1350片预制梁板生产任务,梁板同步吊装完成1282片,完成率突破95%。
2020.08.03 莱芜服务区A匝道上面层试验段开始摊铺,标志着本标段面层施工进入最后攻坚阶段。
2020.08.26 跨瓦日铁路分离立交开始架设第一片T梁,涉铁工程施工开始进入桥面系施工阶段。
2020.9.29 青兰高速公路莱芜至泰安段改扩建工程施工二合同段实现半幅通车。

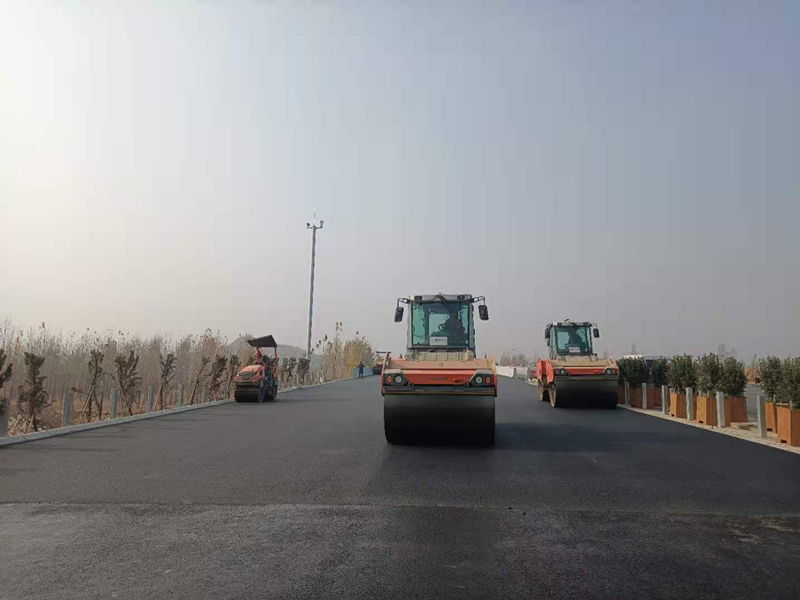

2020.11.14 随着K22+578-K23+202左幅上面层摊铺完成,标志着由我部承建的青兰高速公路莱芜至泰安段改扩建工程二标段主线贯通,我部再一次走在全线施工的前列。
2020.12.18 青兰高速公路莱芜至泰安段改扩建项目建成通车。
纵使前行的道路上会遇到坎坷与荆棘,但我们依然要以理想为经,以行动为纬,朝着希望与光明不懈地跋涉。鲁中公路——您前行之路的搭建者。
