穿越一条条时光隧道,天地间尽显纵横之美,沿着一条条路基,鲁中公路人在每一个前行的站点,都刻下生命的纬度和线条。
中润大道2020焕发新活力
淄博市中润大道(原山大道-鲁山大道)提升改造工程,全长约15公里,是市委、市政府确定的2020年城建重点工程,也是我市“城市品质提升三年行动”的首批市政重点工程。通过高标准设计、精细化施工,打造一条参与性、亲和性、文化性、生态性相结合的交通便利、环境优美的现代化景观生态大道。其中,山东鲁中公路建设有限公司第三工程公司承建了桩号K7+200-终点的七标段施工任务。
2020
中润大道施工前路况↓
4月
16日,项目部向沿线群众发放交通封闭告知书↓
18日,全线围挡封闭完成↓
19日,土方队伍进场进行外运工作↓
22日,雨水队伍进场,进行雨水管道安装工作↓
5月
22日,级配碎石施工完成↓
23日,南侧沥青面层铣刨完成↓
24日,路缘石安装完成,为防止在摊铺沥青面层造成污染,为路缘石覆盖薄膜↓
25日,右幅沥青铺设完成↓
6月

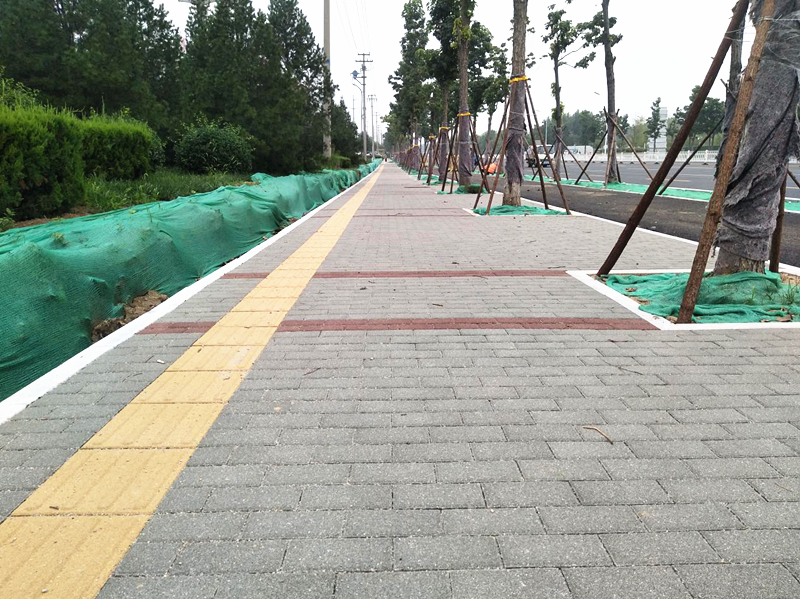

5日,人行道透水混凝土施工完成↓
10日,中润大道项目全线首家全幅沥青铺设完成↓
20日,花砖铺设完成↓
9月
20日,非机动车道彩色沥青铺设完成↓
12月

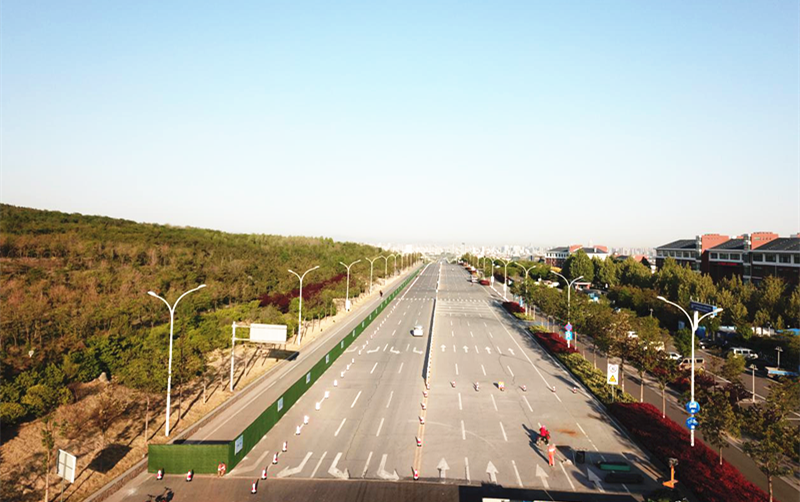

9日,中润大道顺利通过竣工验收↓
