路之生命——董梁高速公路新宁段二标工程建设纪实

来源:新宁高速项目部 作者:行政管理部 发布时间:2020-12-30

​逢山开路,遇水架桥,

我们坚实的铺垫,筑起属于自己的高度,

并无限扩展着自己的边界。

董梁高速新宁段2020建成通车

  董梁高速公路新(泰)宁(阳)段是山东省“九纵五横一环七连”高速公路网中“横四”线的组成部分,项目建成后,对于加强胶东经济圈与鲁南经济圈产业共融、互联互通,改善沿线投资环境,促进革命老区和山(湖)区脱贫,助力山东省新旧动能转换具有重要意义。山东鲁中公路建设有限公司中标承建该项目二标段,全长28公里,2018年11月28日开工,2020年10月31日竣工。

2018.11.25  新宁高速公路项目部正式投入使用

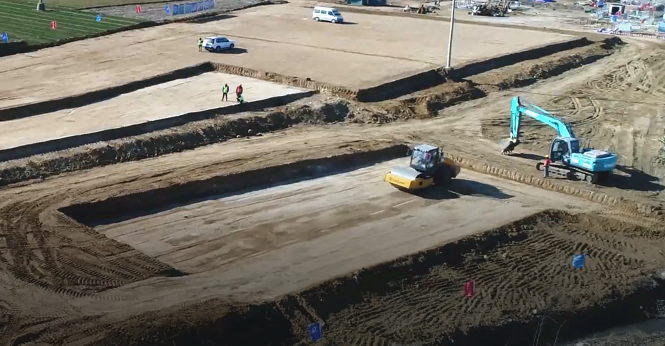

2018.11.28  董家口至梁山(鲁豫界)公路新泰至宁阳段二标K36+200-K37+200段率先开工清表

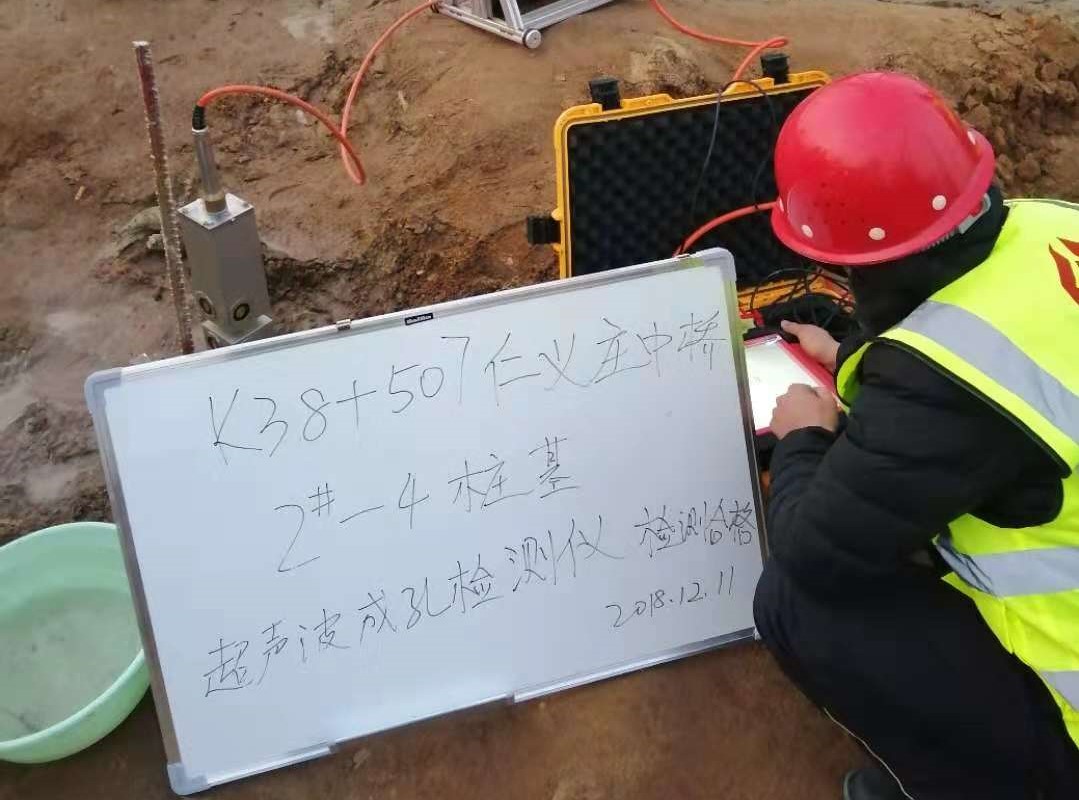

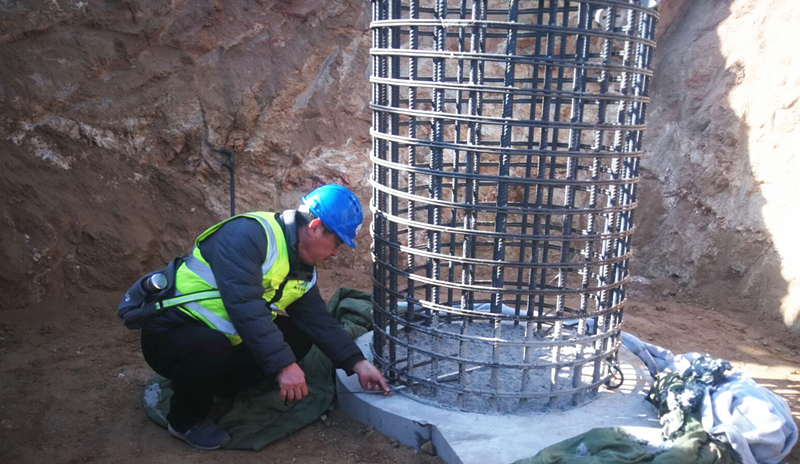

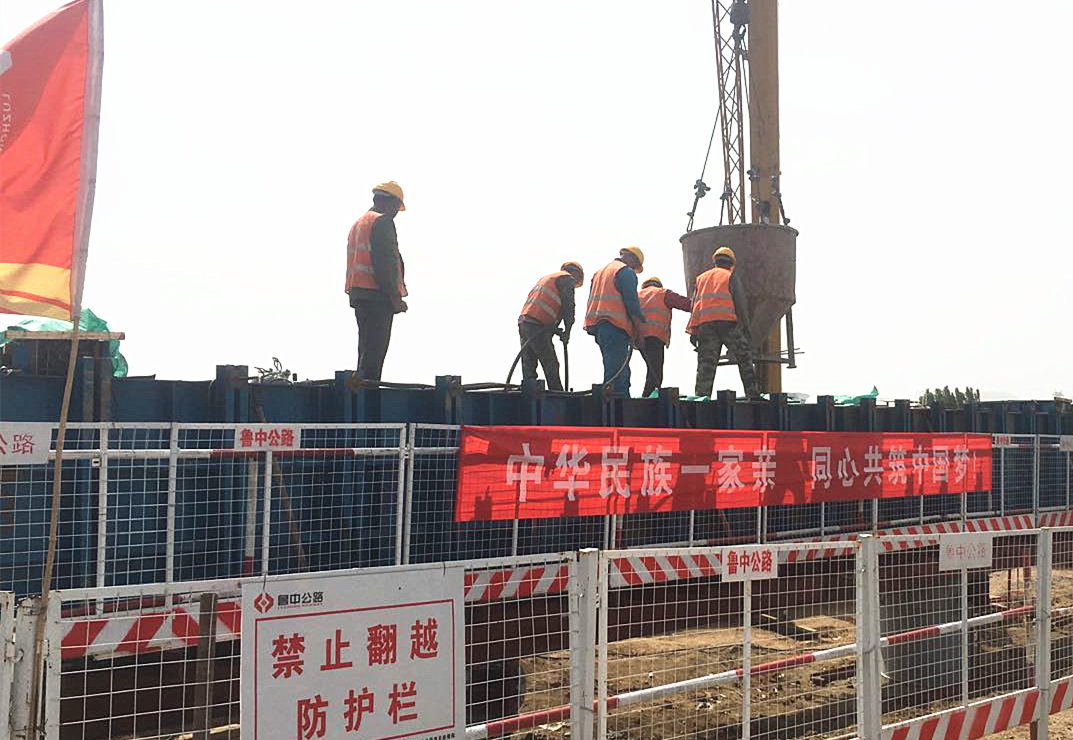

2018.12.11  K38+507仁义庄中桥第一颗桩基灌注。

2018.12.18  K47+471汽通扩大基础首件施工

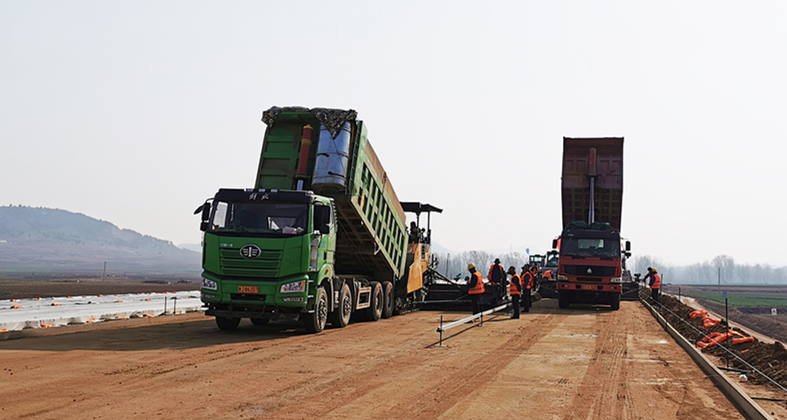

2018.12.20  土方路基填筑首件施工。

2019.03.27  K52+975跨线桥墩柱首件施工。

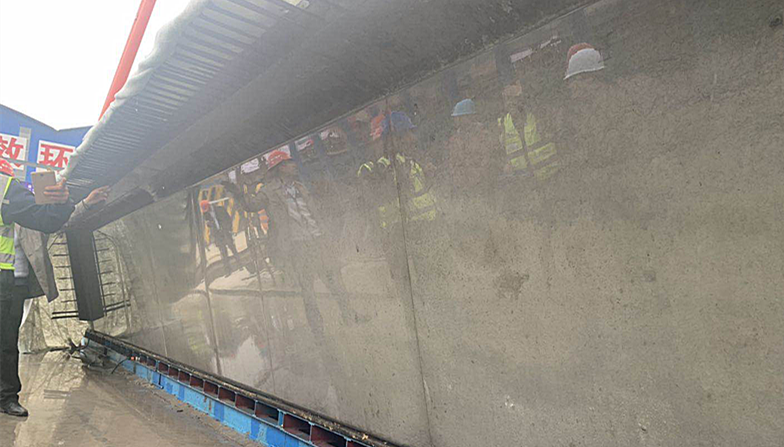

2019.04.05 箱梁首件预制

2019.04.07 空心板首件预制。

2019.04.10  K51+622汽通U台身首件施工。

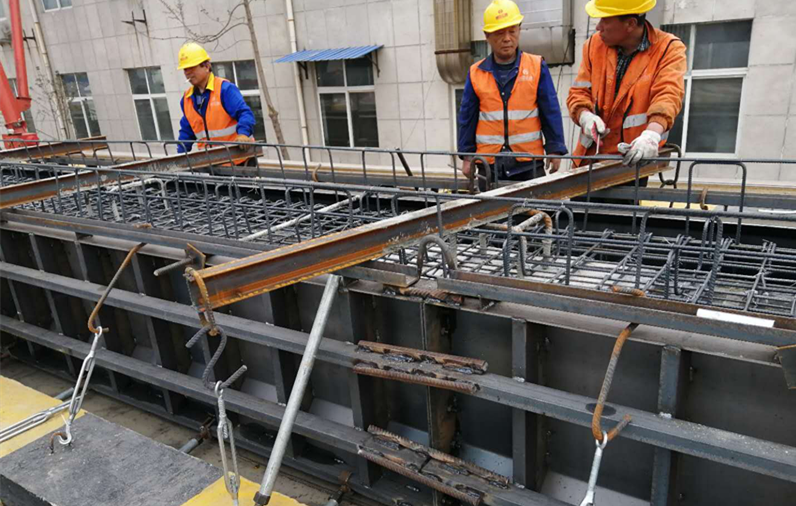

2019.05.17 盖梁首件施工

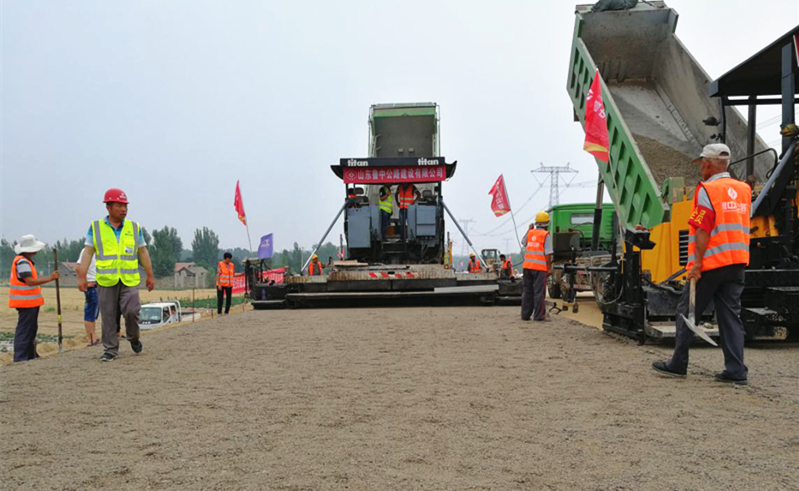

2019.06.20  首件施工段落K41+020-K41+270段右幅水泥稳定碎石底基层施工。

2019.09.15  首件施工段落K43+110-K43+310段右幅沥青下面层施工。

2019.10.18  首件施工段落K43+110-K43+300段右幅沥青中面层施工。

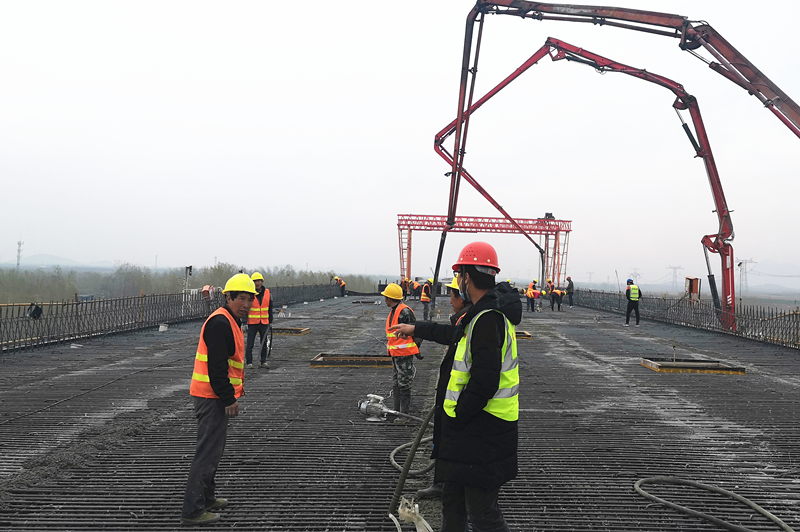

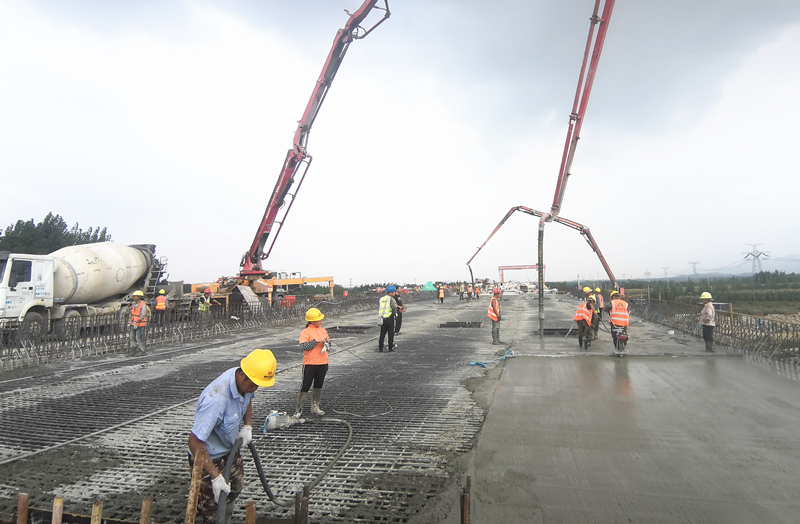

2019.12.13  兴隆庄特大桥现浇箱梁开始浇筑

2020.02.26  张贴“鲁中公路新宁高速第二标段农民工返岗专车”标志的大巴车缓缓驶停二分部华丰镇高庄预制场门前,标志着新宁项目2020年攻坚战正式打响。

2020.03.19  沉寂了近三个多月的路面基层拌合站开始运转,一车车水稳料运到施工现场,标志着新宁项目路面工程开始展开大面积施工。

2020.07.07  K 40+540直界水库1号桥预制箱梁全部吊装完成

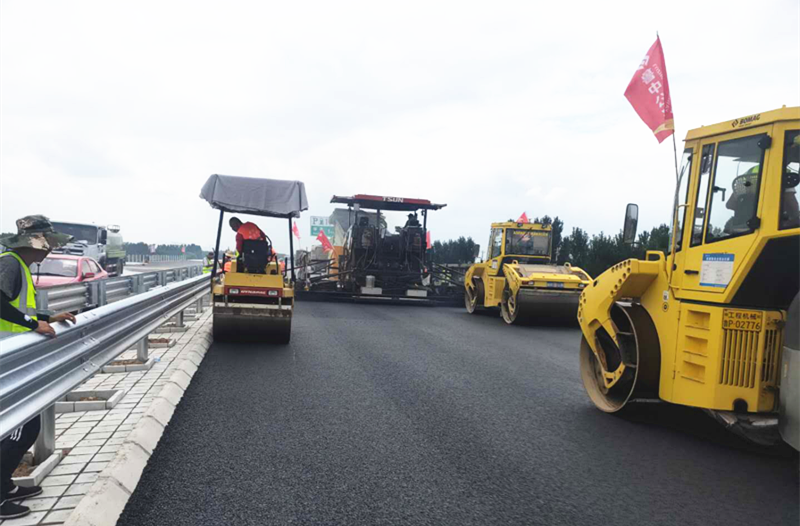

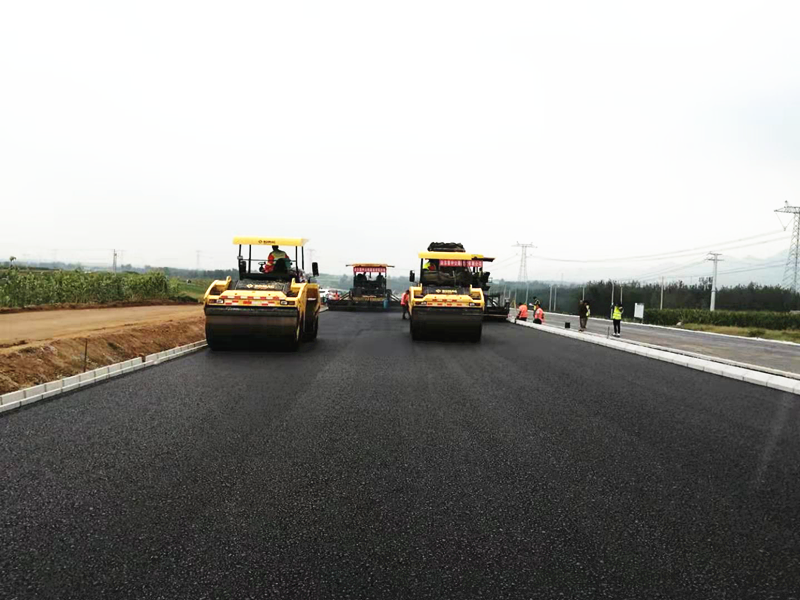

2020.07.13  董梁公路新宁二标段拉开了沥青上面层的施工的序幕。

2020.07.29  长达120米、重达1.3万吨的董梁高速新泰至宁阳段上跨京沪铁路转体桥顺时针旋转63.7度,成功转体。

2020.8.31  完成K48+447.3分享立交伸缩缝首件浇筑。

2020.09.17  兴隆庄特大桥主线现浇箱梁全部完成。

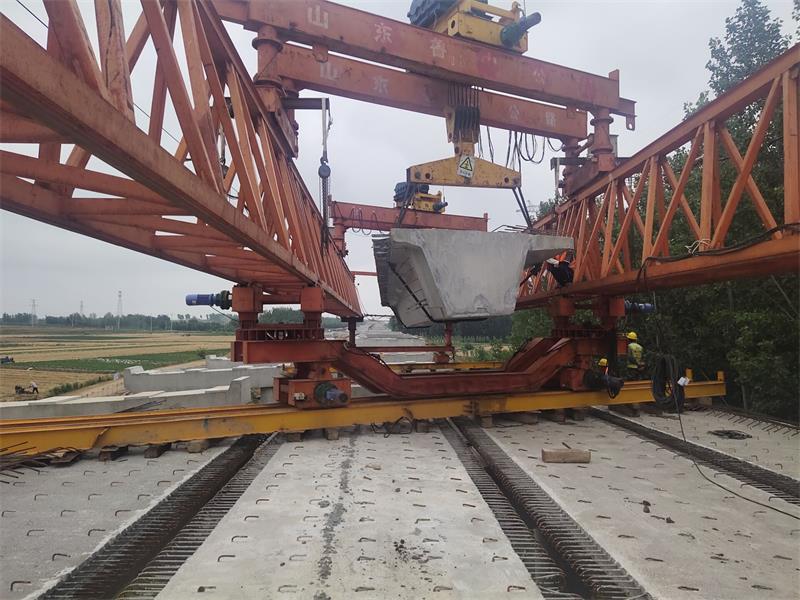

2020.10.01兴隆庄特大桥预制箱梁全部吊装完成

2020.10.23新宁项目主线上面层全幅贯通。

2020.10.31新宁项目正式建成通车
