为确保通车计划,接到施工任务后,公司迅速抽调人员组建项目部。针对工期紧、任务重、压力大等实际困难,所有人员迎难而上,跑步上场,提出了“开工即大干,起步即冲刺”的进军号。
为全线能够顺利展开作业,项目部将现场作业分为5个病害处理作业队,1个混凝土路面作业队,并对各自作业内容做了详细分工,减少相互影响,消除怠工隐患。
为了科学合理地编排出可实施、可落地的施工计划方案,项目团队反复研讨,不断优化,5月11日,项目施工组织设计及交通组织方案一次性通过专家评审。
5月12日,评审会次日,淄川、博山两段向沿线所有企业单位、村居社区发放了施工告知书。远端提示牌等安全设施开始全线安装。
5月13日,项目施工公告在《大众日报》《淄博日报》《鲁中晨报》三家报纸同步面向全省、全市进行发布。同日,24个远端提示牌安装完毕。
5月15日晚,项目部召开最后一次开工前的动员会,项目部全体管理人员、所有参建队伍悉数到位,再次明确了各项工作目标要求,每个单位和个人都许下了军令状。
5月16日,道路封闭所需的所有安全设施全部摆放到位。

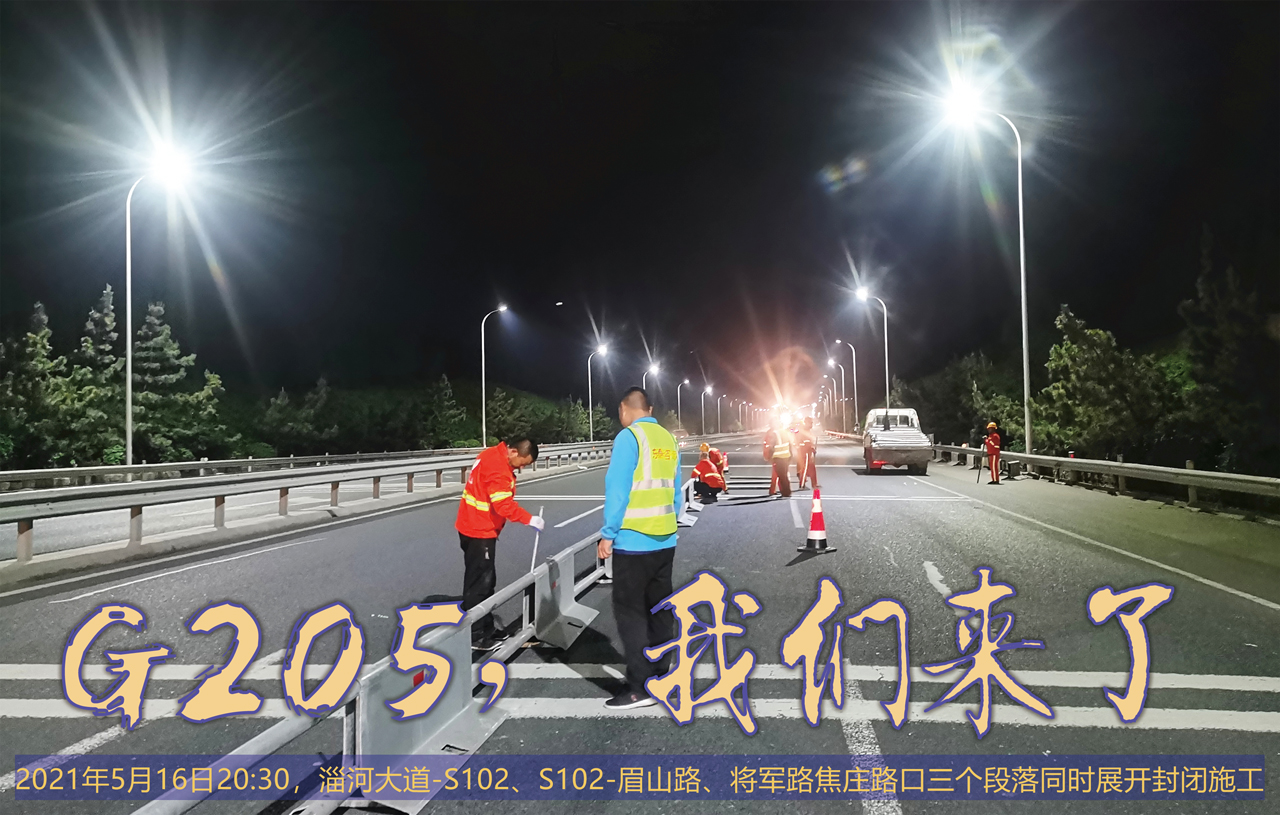

5月16日20:30,淄河大道-S102、S102-眉山路、将军路焦庄路口三个段落同时展开封闭施工。经过近8个小时的连续作业,一次完成封闭段落10公里。

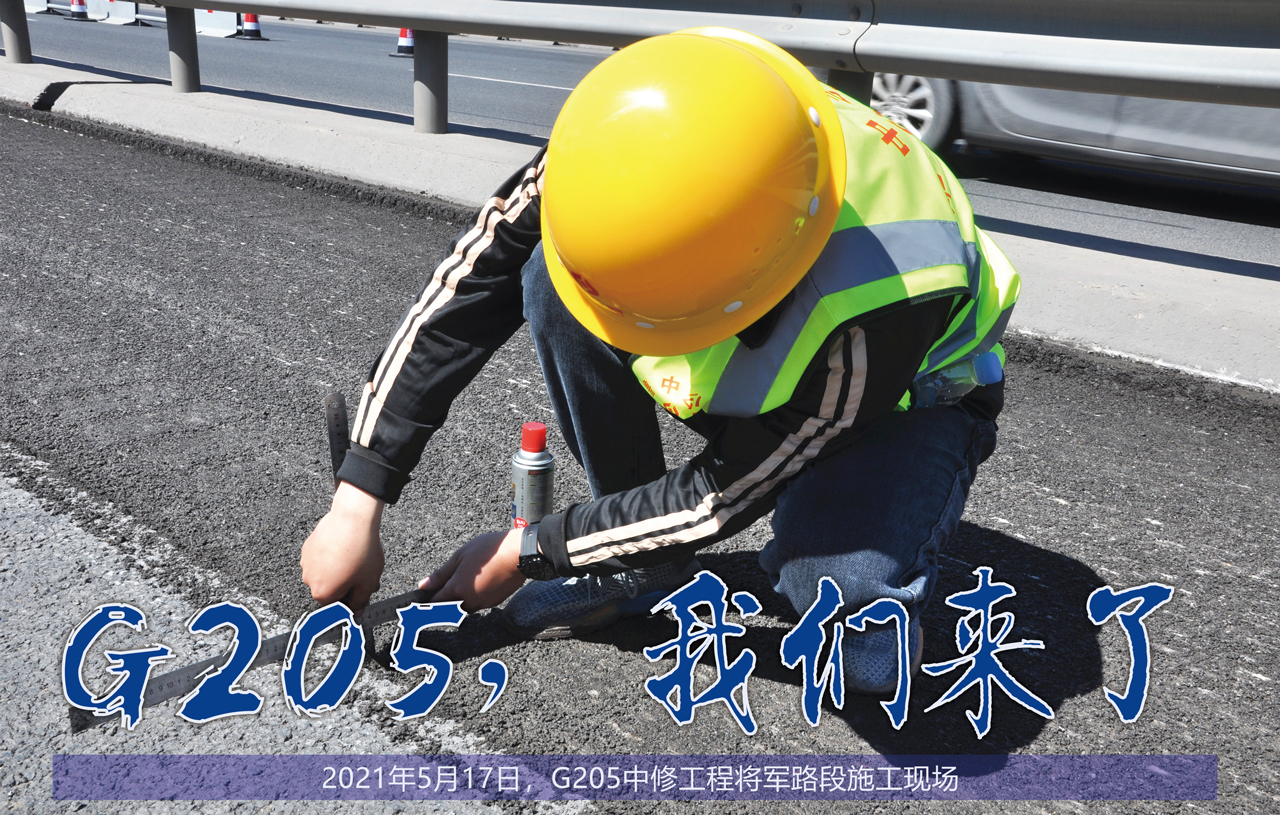

5月17日5:00,淄河大道-眉山路、将军路-苏王村路口两个作业面三个作业班组已全面展开铣刨作业,G205山深线南外环至博山莱城界段中修工程正式开工。

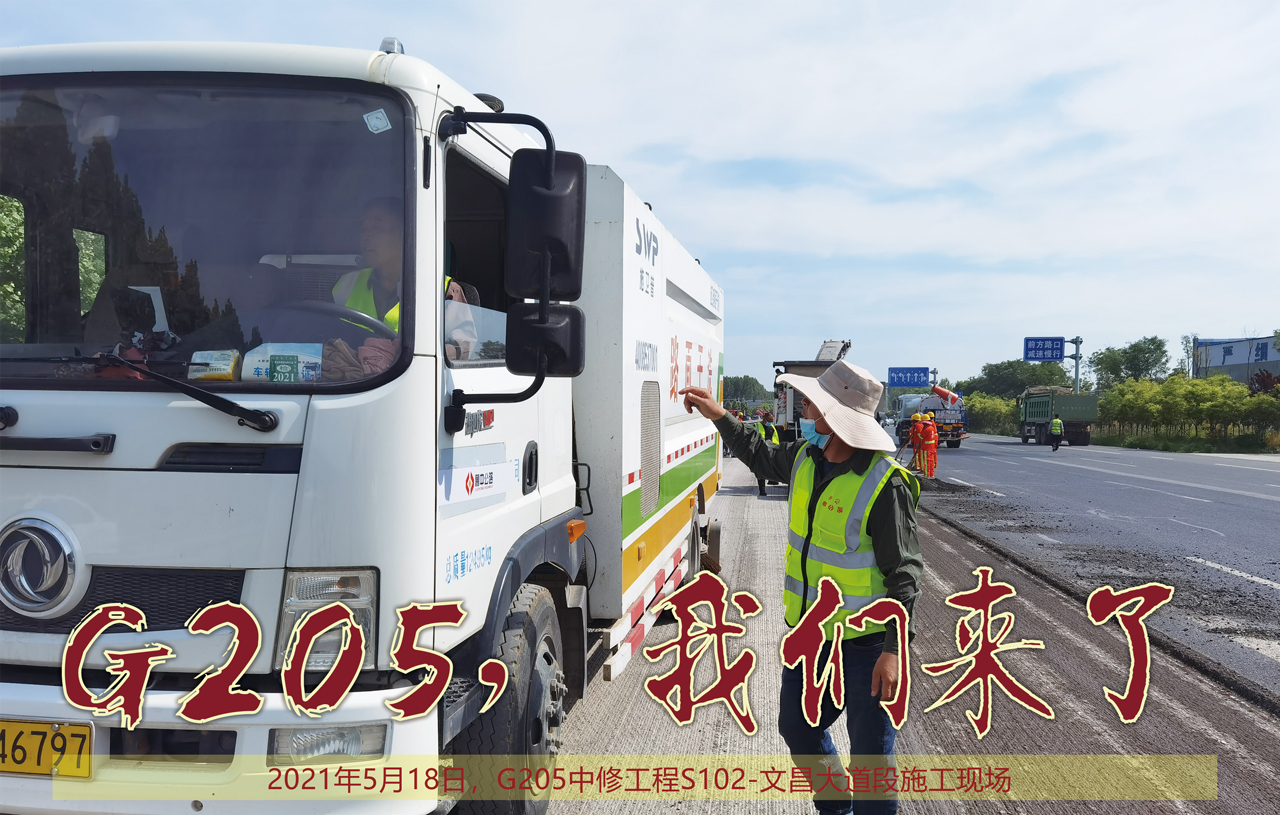

5月18日,S102-文昌大道段左幅沥青路面展开铣刨作业。
开弓没有回头箭。项目部将严格按照公司“抓作风,创效益”的目标主题,抓质量,保安全,促进度,努力将G205打造成“过程受控,成本最优,质量优良,业主满意,社会认可”的精品工程。
