考工路建设工程(北京路至柳泉路)是新淄博经济开发区成立后的第一个市政道路工程,鲁中公路承建北京路—世纪路段的建设任务,包含道路、雨水、污水及照明及交通信号工程,全长3000米。原考工路为9-10米宽的混凝土城建路面,沿线有六个大规模生活区及一所学校,交通压力较大。建成后将对南部城区升级转型具有重大意义,为“全域融合统筹、交通快速通达”及我市主城区的“南拓”做好基础保障。
不怕考工路来考
接到工程建设任务后,鲁中公路第三工程公司立即组织市政工程施工经验丰富的管理人员共20余人、机械设备70余台套进驻考工路项目部,采取分段多点同步施工的方法展开施工。进场后全线各班组倒排工期,严格推行质量管控及安全文明施工,坚持每天早上5点40分召开晨例会,集合工作完成情况,列出当天工作计划,分析施工阻碍原因及当日亟需解决的问题,形成信息共享、团队共建的高效工作流程。

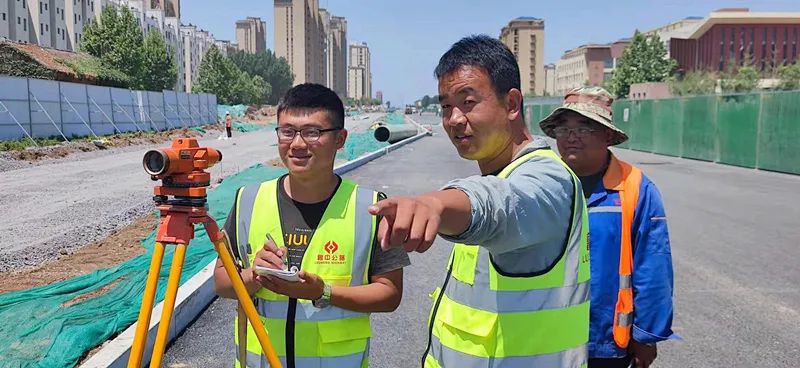

在现场管理方面,项目部强调精心组织和科学施工的重要性,分工合作突出步调一致和连续性。在作业流程方面,尽量减少不必要的中间环节;作业过程中,讲究人、机、物的协调配合,尤其在项目成本控制上,从场地布局、工法创新、节能降耗、原材料选用等多方面积极探索。

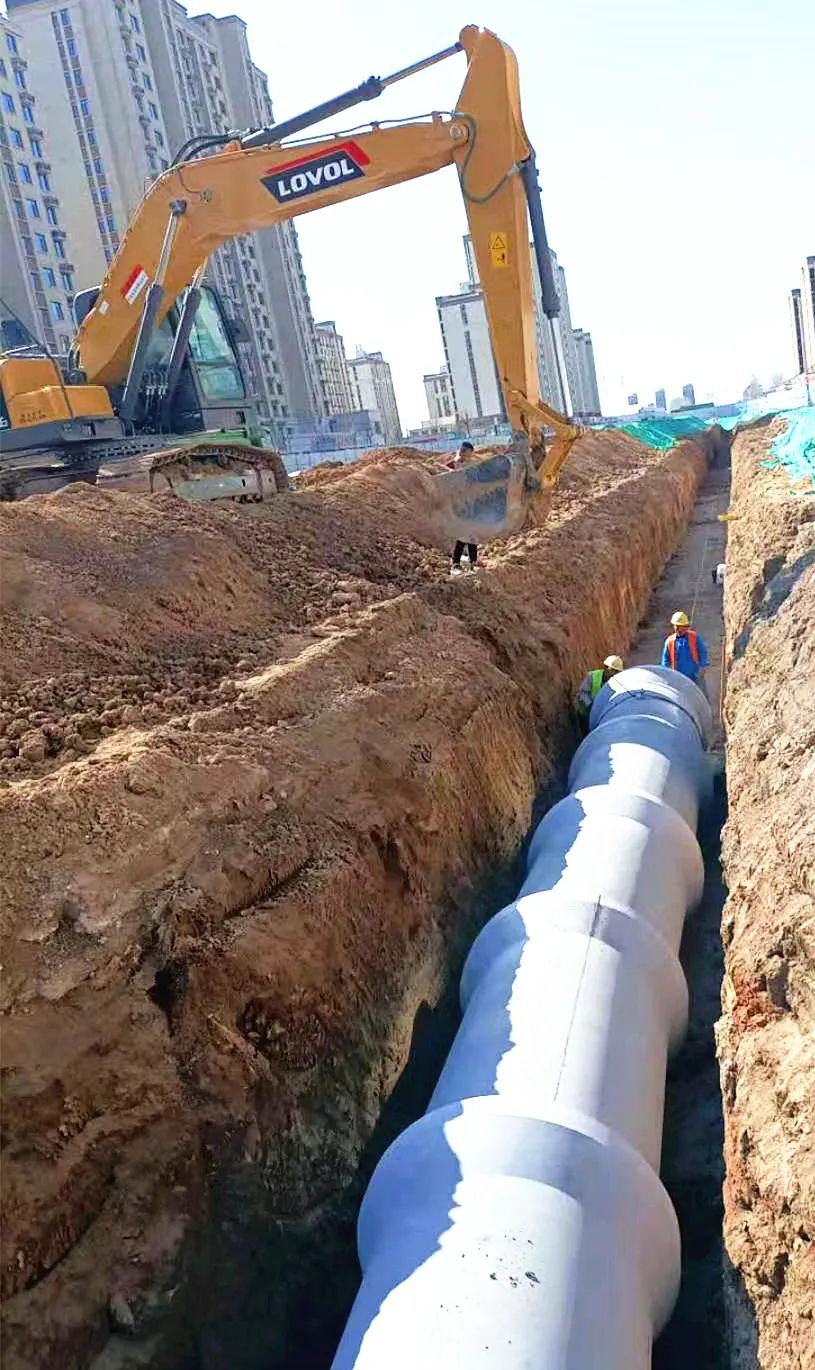

施工过程中,由于路面范围内高压线塔杆林立,地上障碍物较多,地下管线复杂且权属单位不明,为施工带来很大困扰。项目部不等不靠,对已有工作面的地方进行灰土施工,并积极与建设单位对接,提交相关资料。在管网施工中,考工路项目部一方面了解错综复杂的地下管网走向,另一方面秉承安全、环保、高效、高质的原则,采取封闭、勘察、开挖、覆盖、安装、回填、逐层夯实依次推进的节奏展开地下管网施工,成功克服管线作业困难,保障项目施工稳步推进。

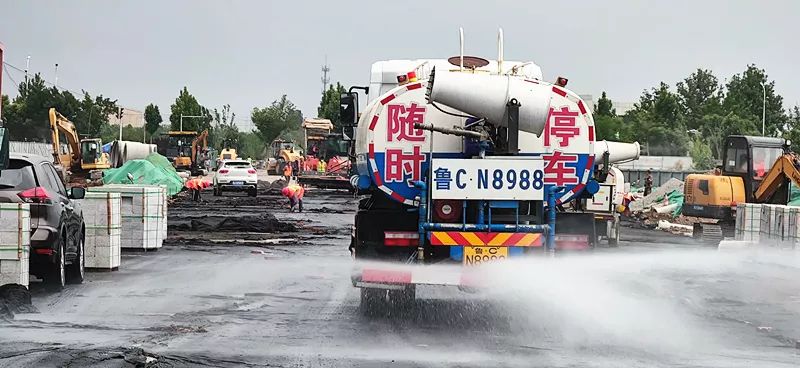

在主干道现场作业时,项目部严格要求吊车大臂在作业时不准伸出围挡外,作业期间禁止行人通过。在支护开挖段,项目部采用设置围挡、洒水降尘、覆盖裸土等方式遏制扬尘。施工现场严格按照“6个100%”进行安全文明施工,针对春夏季节多风特点,项目部在围挡上加设喷淋,采取全线喷淋抑尘的方法控制扬尘。
考工路项目严把岗前安全防范关,上岗前进行全员安全培训,安全防护用品必须佩戴齐全;明确规定所有岗位必须严格执行操作规程,安全员现场跟踪监督,所有设备养护坚持“谁负责、谁管理、谁监督”的原则,严禁带病运行。同时,项目部还定期开展安全质量监督检查,排查现场隐患,发现问题及时整改,确保工程全面受控。
为民工程不扰民

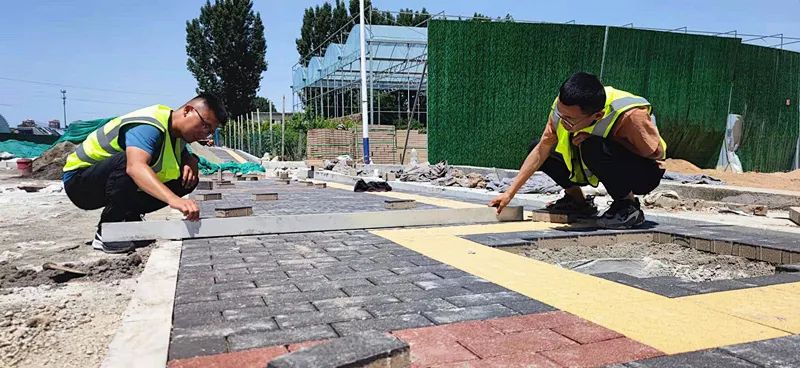

为不触碰文明施工这条红线,考工路项目部通过科学排序,动态调整施工,为不影响学生正常上学环境及上下学安全,针对沥青面层施工作业,项目部采取夜间清扫、白天摊铺的做法,合理避开车流、人流高峰期。同时沿线生活区较多,为不干扰居民正常休息,项目部尽量减少夜间施工时长,且施工时采用低噪音、暗灯光模式,最大程度的保障公众利益,以实际行动维护城市良好的交通秩序,努力把市政工程做成民心工程。
齐心协力干工程

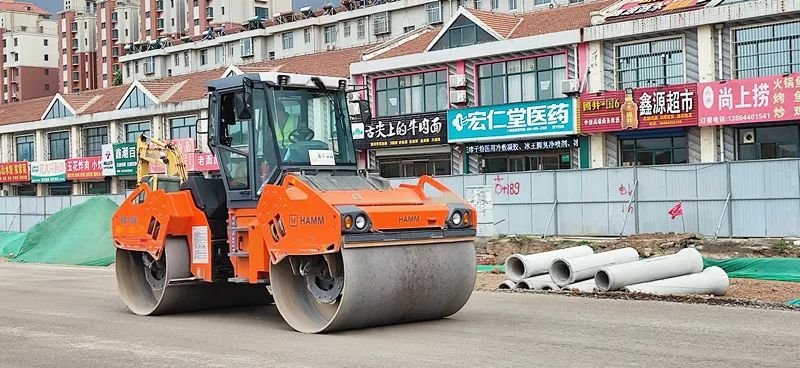

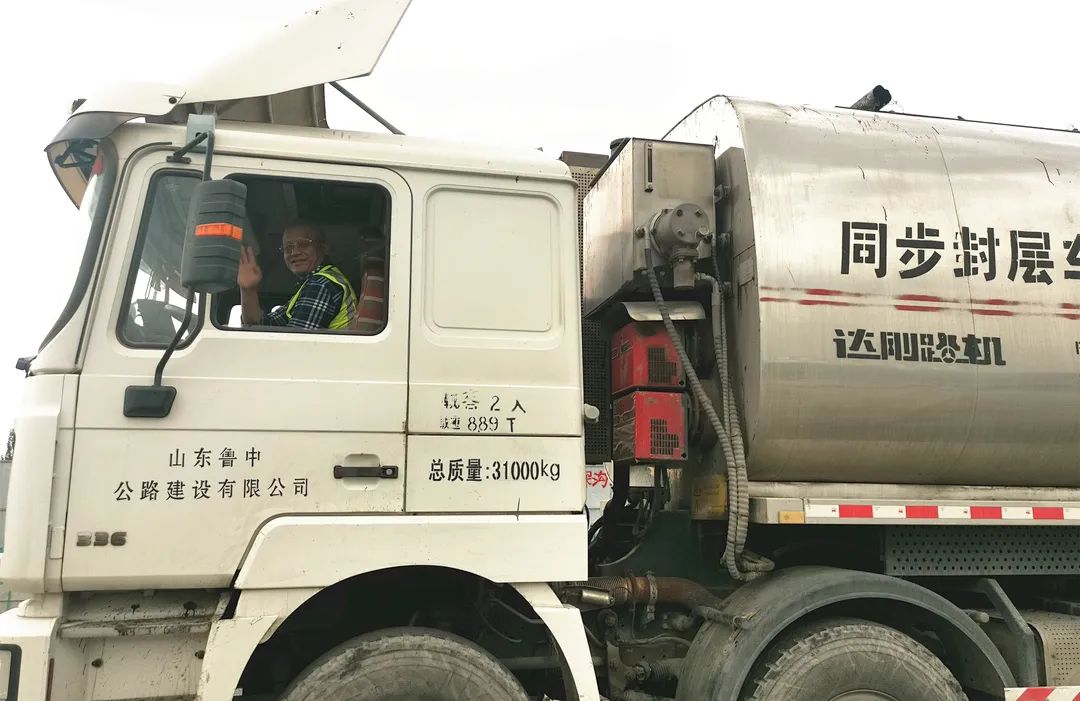

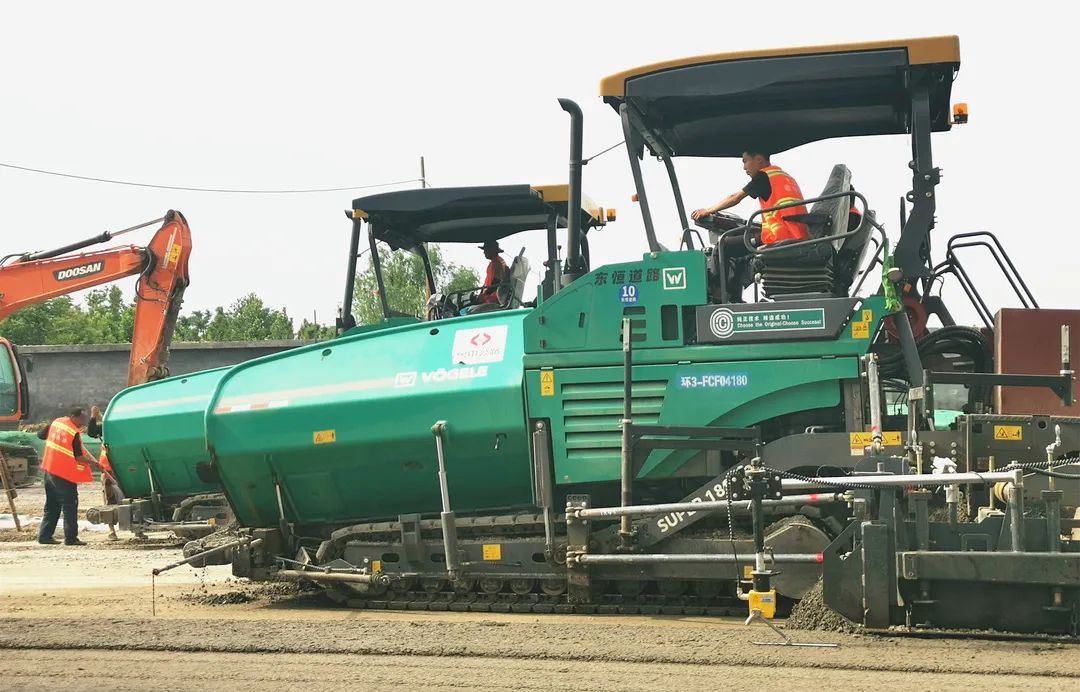

考工路水稳及沥青施工集结了三个分公司的生产施工力量,在公司领导的统筹调度下,利用第一工程公司拌合站生产混合料,第二工程公司机械、第三工程公司人员进行施工,现已圆满完成水稳及沥青面层的施工。
截止目前,考工路项目机动车道沥青下面层已基本施工完成,正推进慢车道施工工作,计划于6月底全面完工,届时鲁中公路将向新淄博经济开发区交出一份满意的答卷。
