【抓作风 创效益】二公司战“烟花”保安全,应对台风与时间赛跑

来源:第二工程公司 作者:陈家爱 发布时间:2021-07-29
  受2021年第六号台风“烟花”影响,我省多数地区迎来强降雨天气,气象部门预报台风“烟花”预计于28日晚至29日凌晨进入我省,为进一步做好本次防台防汛工作,落实以人为本的理念,迅速进入战时状态,坚决打赢这场防风防台的硬仗。
  严阵以待、未雨绸缪
  7月27日,第二工程公司各项目编排应对“台风”烟花防风防汛值班表,对项目施工段落责任人进行划分,要求对重点施工部位进行重点巡视盯控,对沿线防护设施进行加护。

二公司召开防汛应急动员会

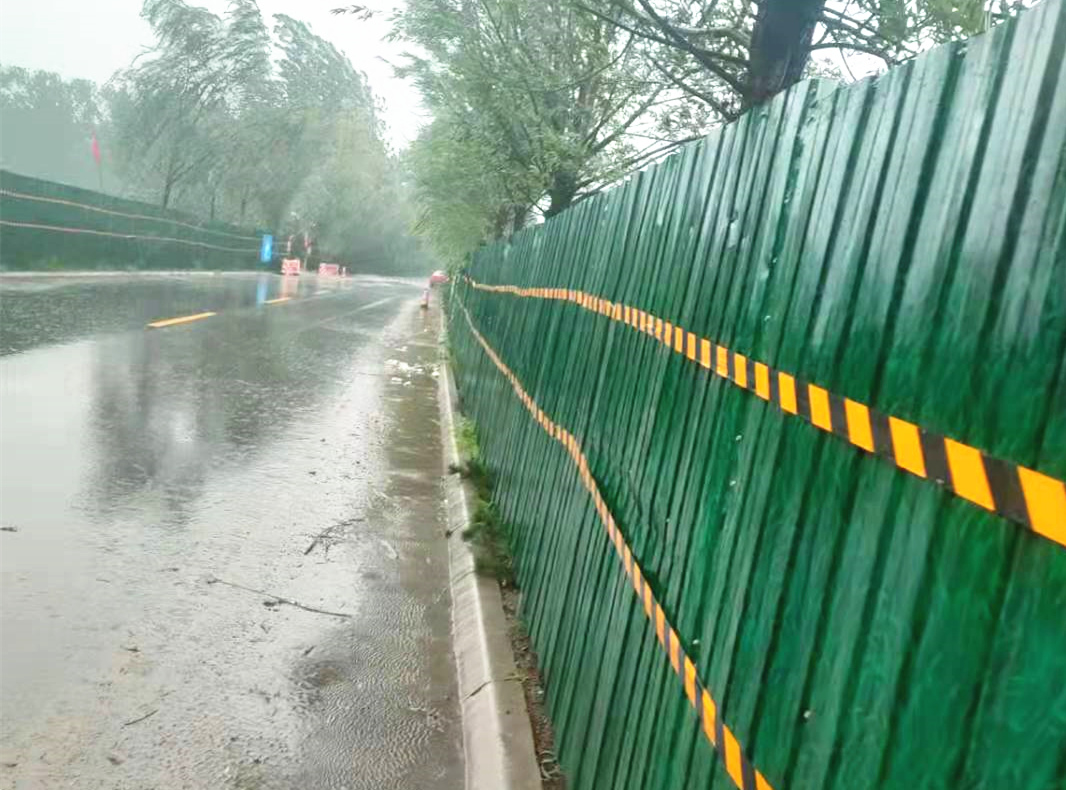

G205沿线围挡进行加固

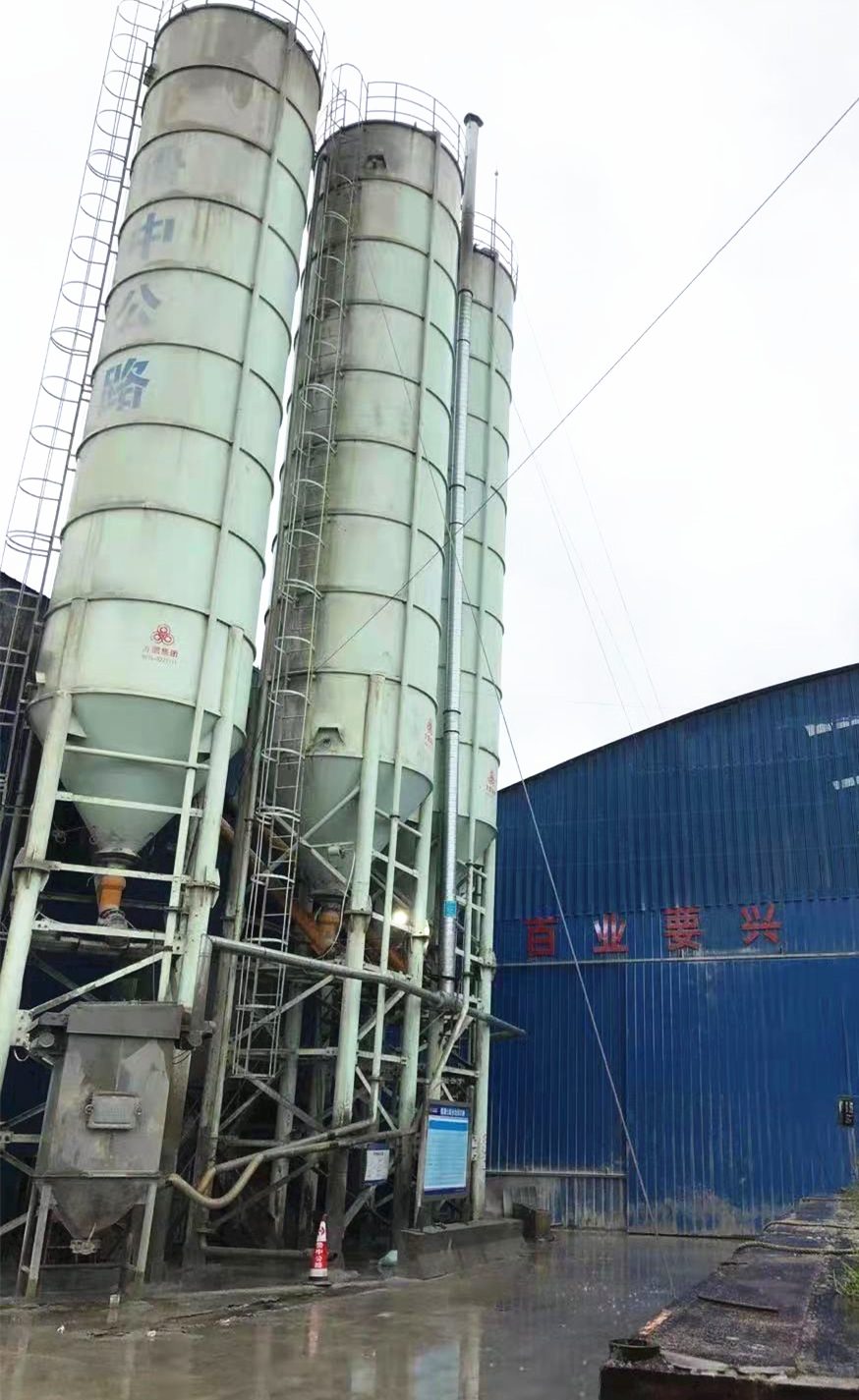

拌合站罐体缆风绳加固

G205加固现场警示标志及围挡
  7月28日早,召开组织协调会议,重点强调应对此次台风“烟花”,各部门需提前做好各项工作,全面组织进行隐患排查工作,易发生水毁的部位进行重点排查。截止至28日下午两点,各项目全线范围内均已巡视完成,对两侧便道及排水沟渠进行疏通,混凝土拌合站罐体及办公区生活区板房进行加固。
  严防死守、与时间赛跑
  7月28日,第二工程公司在郯城拌合站召开应对台风“烟花”应急动员会,分公司经理对值班巡视人员、车辆、机械、物资、任务进行安排部署,严格落实各项防汛部署要求,保护建设项目的人身及财产安全。

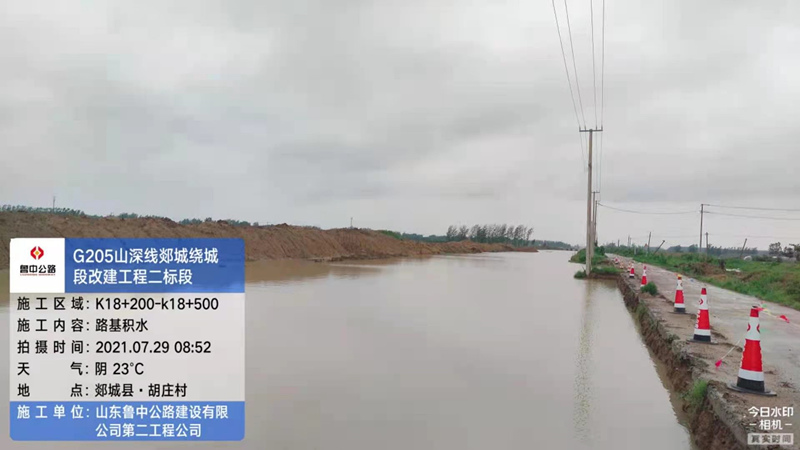

对沿线河道进行疏通

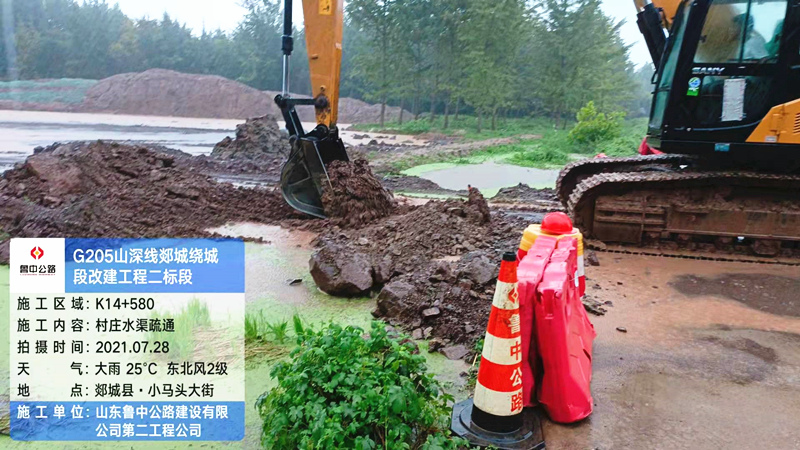

G205现场附近村庄水渠疏通

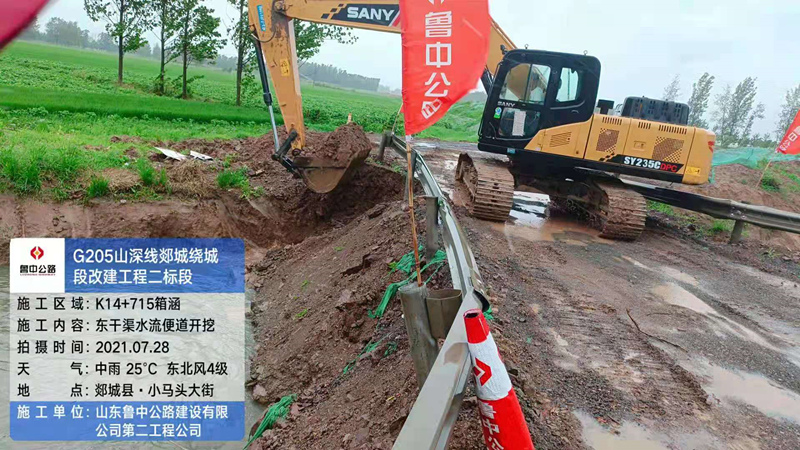

紧盯重点施工部位排水情况

归昌大桥桥下310北侧渗水池排水

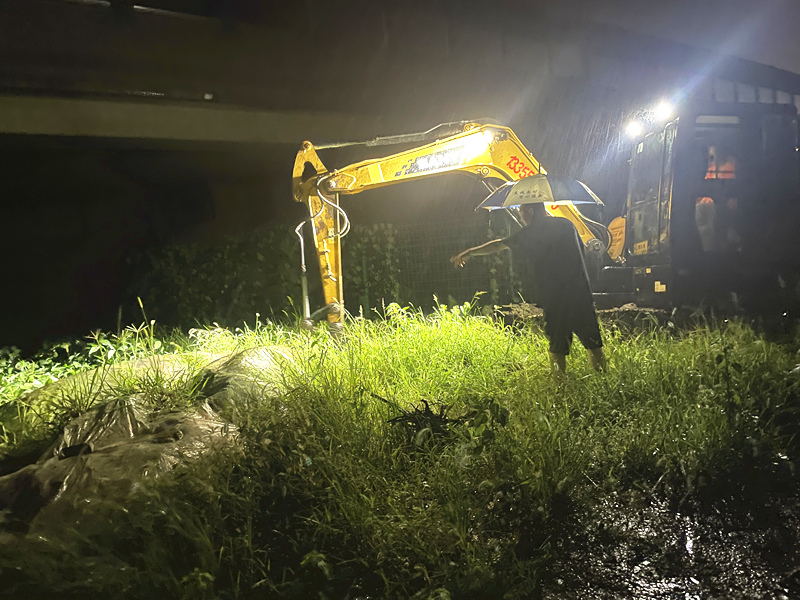

京沪A匝道挖机排水

京沪沭河大桥到一号通道挖机排水

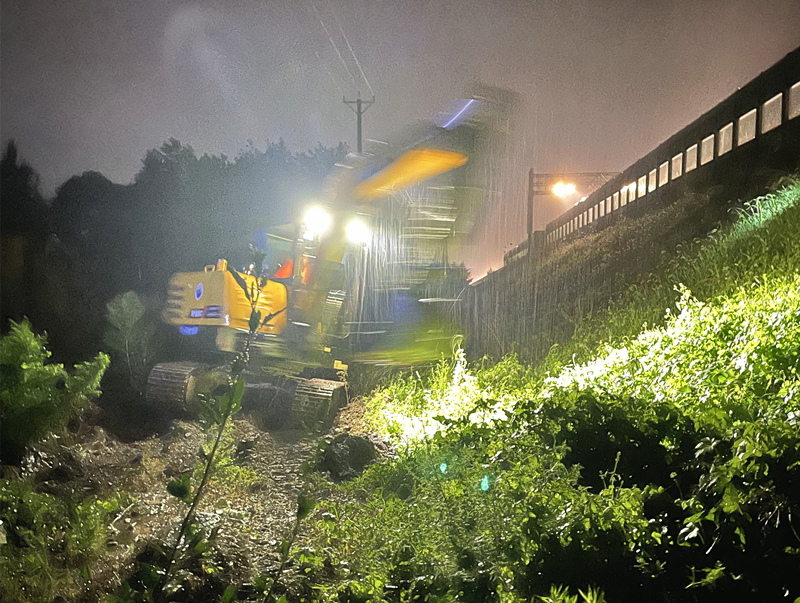

京沪小庄分离桥下排水疏通
  7月28日晚至29日凌晨,各项目按照会议部署分工,迅速展开行动。随着雨势增加,部分排水系统出现不同程度的堵塞积水,各负责值班人员及时协调挖机及抽水泵,及时对现场情况进行处置。分公司领导靠前指挥,实时对现场情况进行询问,亲自协调调度现场排水情况。值班人员以雨为令,落实值班值守制度,风雨中全力拼抢,保证群众人身不受伤害、农田不被“侵犯”,一整夜,值班人员对现场负责区域进行盯控排查,每小时对负责区域内情况进行报备,雨水与汗水交融,岗位与职责同在。
  7月29日早,雨势逐渐减小,沿线河道水位也基本不在上涨,施工现场正在进行“无缝隙、全覆盖”的排查工作,工程技术人员紧奔一线进行现场水毁统计与调查工作。

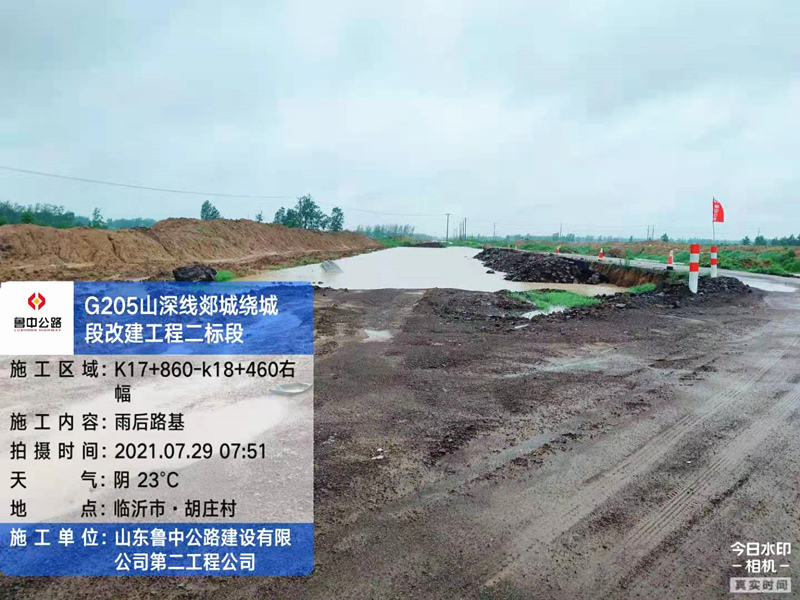

雨后对现场进行排查

  本次防台防汛工作累计投入车辆设备10余台,人员30余人,应急救援物资若干。目前,台风已进入我省,预计30日凌晨从滨州到东营之间进入渤海,下一步我分公司将做好现场排水恢复及水毁统计,做好信息报送。及时关注台风动向,时刻紧绷安全生产弦。
