【临临风采】临临高速工作推进纪实
来源:临临高速项目 作者:李炎
发布时间:2021-11-23

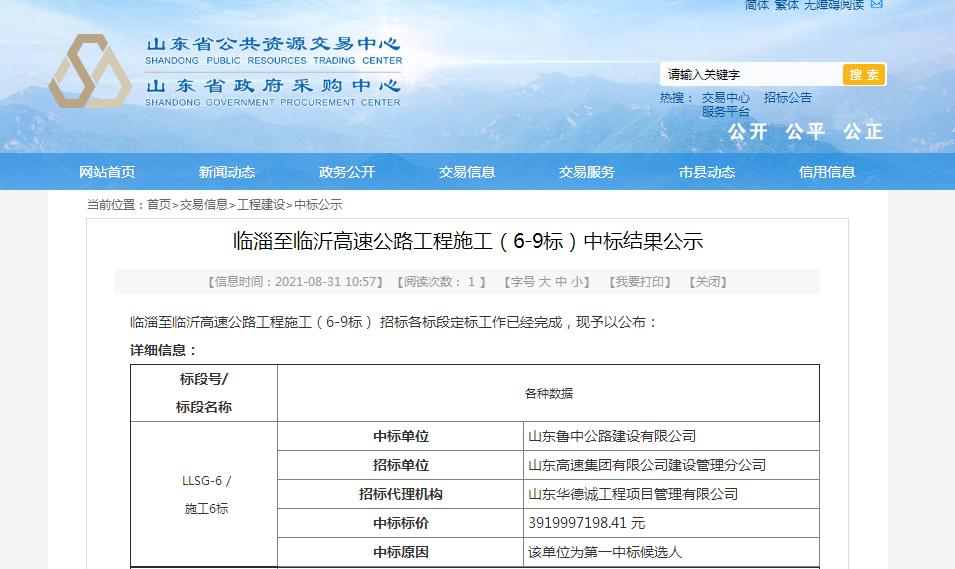

2021年8月31日,山东省公共资源交易中心发布了临淄至临沂高速公路工程施工(6-9标)中标结果公示,鲁中公路中标施工6标段。消息传来,公司上下一片沸腾,人人磨拳擦掌,争相报名投入到临临建设中去。
9月1日,公司根据现有项目完成情况,对临临项目参建人员进行调整调度,抽取骨干力量,明确人员到岗时间节点,及时为临临项目注入旺盛的血液。9月3日,临临项目部暂定第四工程公司院内开展工作。9月24日,临临项目选定项目驻地。10月31日,临临项目驻地建设全部完成。
9月3日,经项目办组织,临临高速项目六标完成与总监办、驻地办、测绘公司的桩位交接工作。

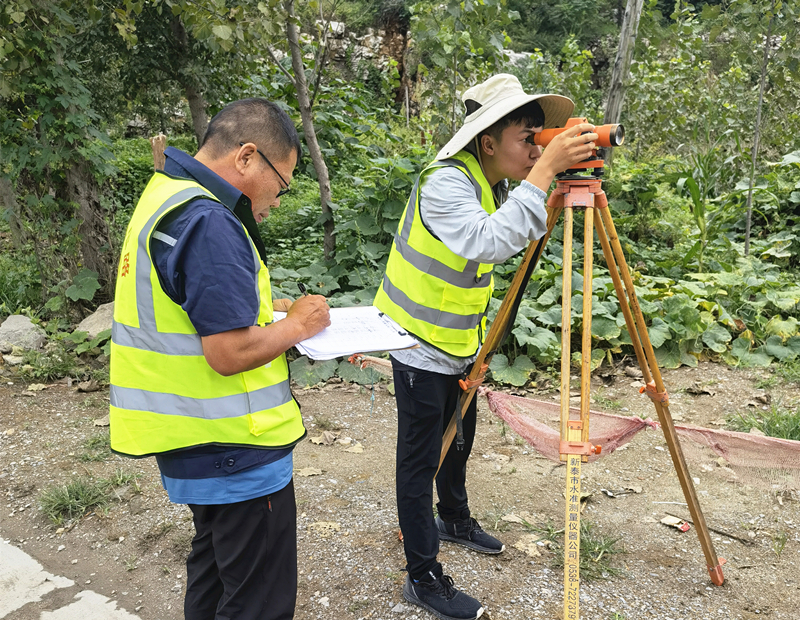

9月4日-17日,临临六标历时14天,展开对全线23.57km进行GPS静态数据采集,并对60个水准点四等水准复测。
9月4日-10月1日,临临项目部利用晚上时间,组织主要管理人员、技术骨干、施工员开展对施工技术、公司制度及相关文件的集中学习。
9月13日下午13时,临临高速六标项目部召开临临六标项目部工程调度会议,对前期工作做好总结及下一步工作计划,项目保质保量完成充满信心。

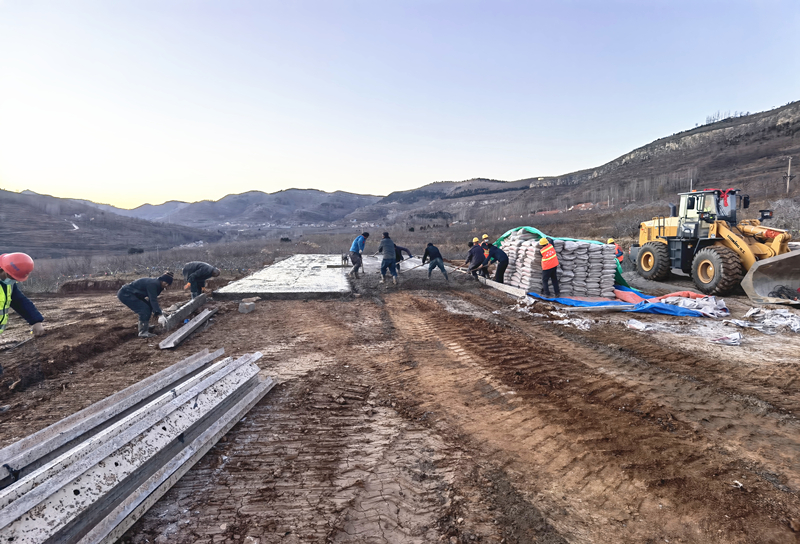

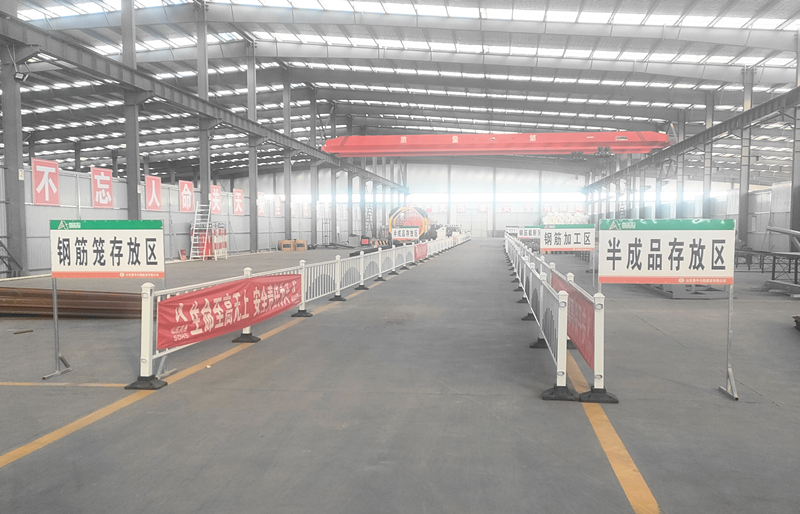

9月14日,临临项目选定1#钢筋加工场地址,其占地面积5.89亩,配备滚焊机2台、弯曲中心1台,调直机1台,航车2台等设备,供料范围Y021分离立交桥、北安乐大桥、瓦日铁路分离立交1#-30#桩基及下部结构。11月4日,1#钢筋加工场建设完毕,为桩基灌注提供钢筋笼支持。
9月23日,临临项目在公司网站发布招标公告,9月24日至11月17日现场评标,优选施工队伍、材料供应商等,在施工质量、信誉等方面保障下,把成本降到最低。

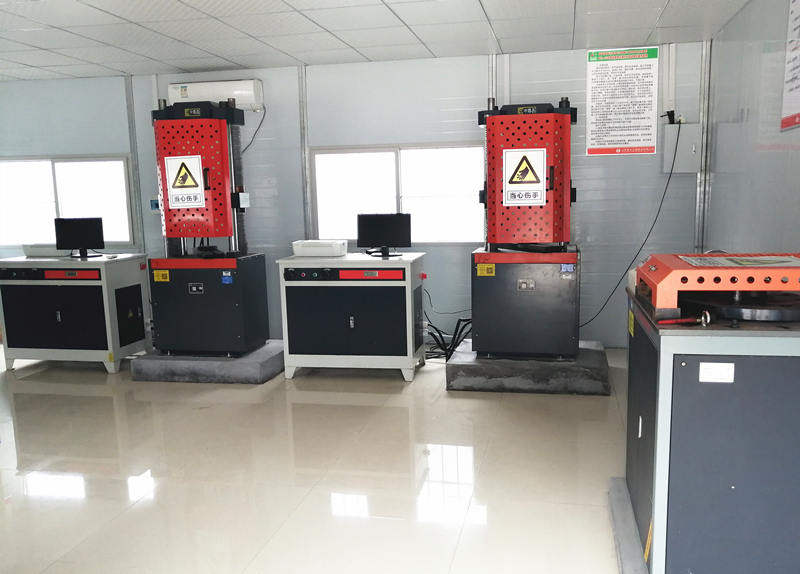

9月26日-27日,临临项目部试验室利用两天时间,对试验设备进行集中运输、安装。10月25日,试验仪器调试完成。26日,仪器标定完成,提前为工程施工提供技术支持。
10月25日,淄博市交通运输局、市交通建设发展中心、市指挥部、沂源县委书记、县统战部等县指挥部主要成员,对虎山隧道入口处施工现场进行调研。

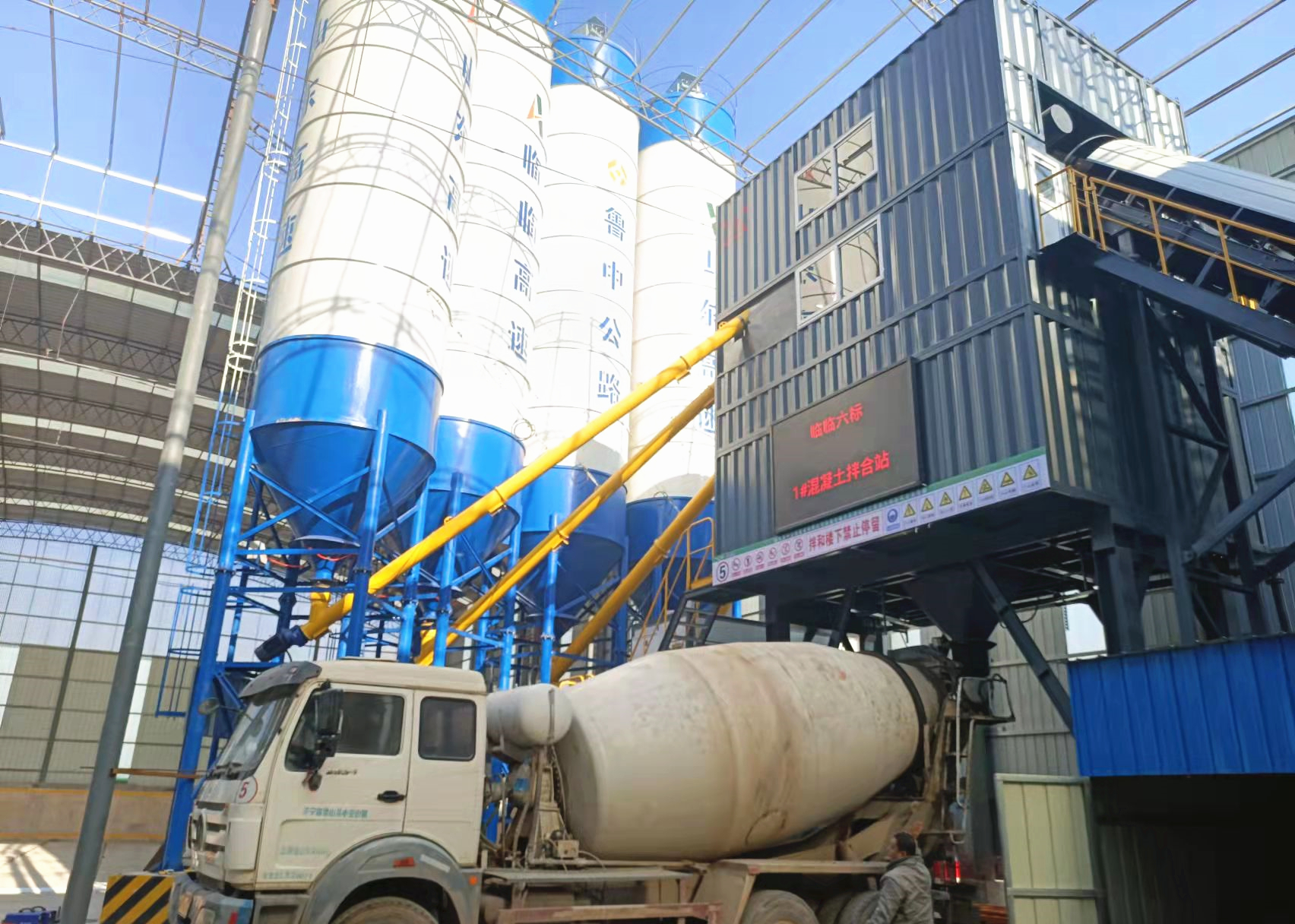

11月13日,临临六标一分部 1#混凝土拌合站进行了混凝土试拌成功,为结构物施工提供混凝土支持。拌合站占地面积32.17亩,主要配备180混凝土拌合站1台,移动破石机(100t/h)1台,制砂机1台(100t/d)、装载机3台等设备。供料范围:Y021分离立交桥、北安乐大桥、瓦日铁路分离立交1#-30#桩基及下部结构等。
11月14日,临临高速六标项目策划汇报会在项目部二楼会议室顺利召开。公司董事会、总经办、专家组、项目部主要管理人员及骨干技术人员共计30余人参会。
11月15日,临临项目综合场站开始施工。综合场站包含混凝土拌合站、预制梁场、钢筋加工场。其中混凝土拌合站配备2组拌合机,主要供应苗庄特大桥、石匣峪1号桥、ABCD匝道桥、石匣峪2号桥、翟家庄大桥、清泉中桥及通道涵洞、韩王崮隧道出口段、曹家顶隧道进口段等;预制梁场设3条生产线,负责生产1532片梁板(25m箱梁150片,30m箱梁345片,40mT梁1037片);钢筋加工场设1个大棚,供应预制梁板及上部结构及翟家庄大桥、清泉中桥涵洞通道等。
11月19日,临临项目部三分部西里互通碎石加工场开始清表,此碎石加工场位于西里互通BK0+480东侧,占地15亩。碎石加工场与外地进石子相比将为项目节省大量的材料费用。
11月21日 虎山隧道临时用地进行场地平整。11月22日,曹家顶隧道出口场地硬化。

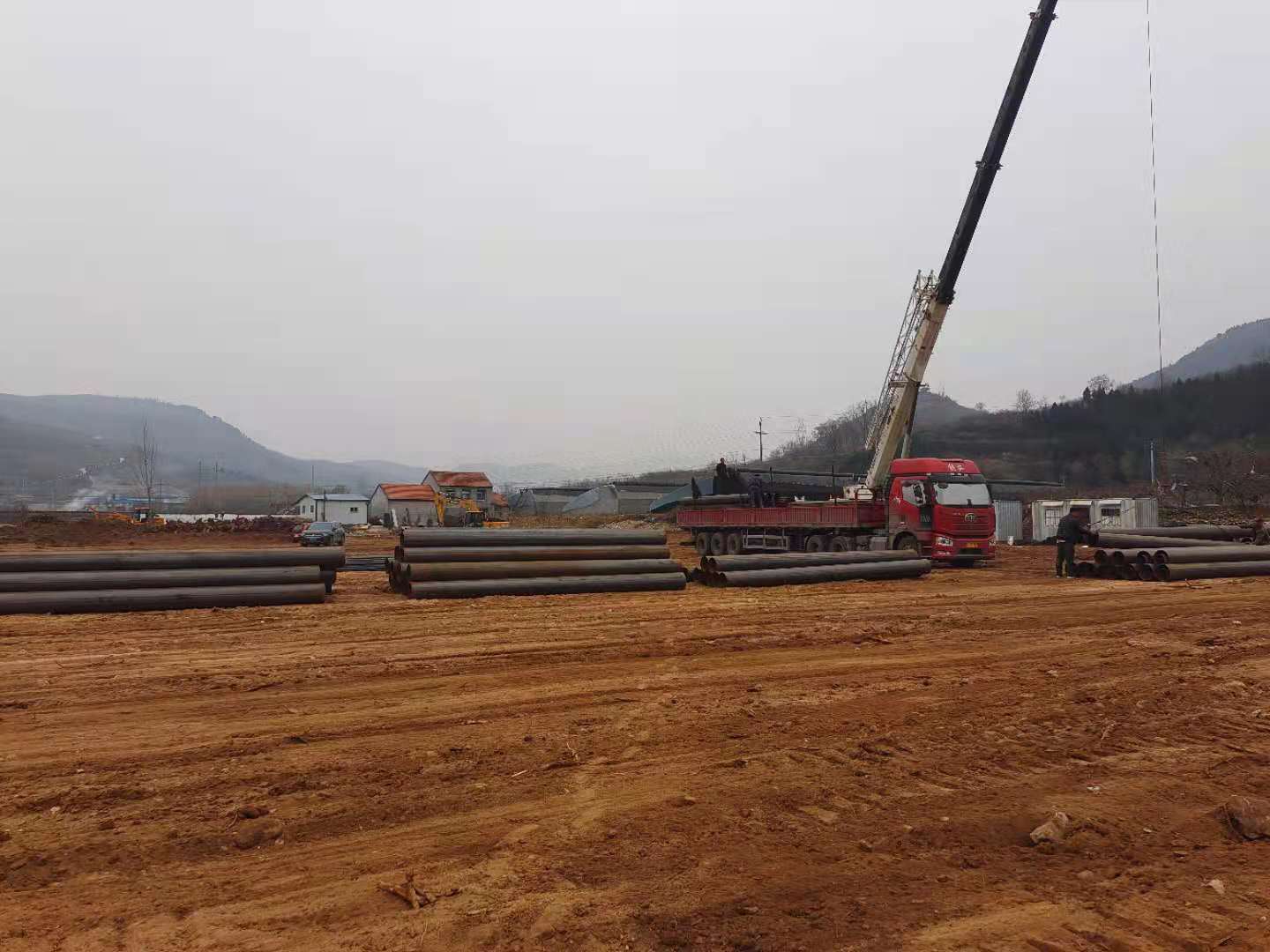

11月20日,钢筋厂大棚立柱进场。
临临项目体量大、任务重,各项工作必须紧锣密鼓,任何松懈都将成为我们前进路上的绊脚石。临临项目部将严格按照公司部署,严厉要求各施工分部必须紧抓施工关键节点适时推进,同时确保人员、材料、设备预先到位,结合天气情况,科学组织施工,合理安排进度,力争各项工程高效高质的按计划目标全面完成。
