砥砺前行,奋战临临—交安工程公司钢筋加工厂纪实
来源:交安工程公司 作者:张谦
发布时间:2022-01-07
临临高速中标以来,交安工程公司承接三分部西里钢筋加工厂的建设、生产任务。这是交安公司成立以来首次承接钢筋加工厂生产任务,全员上下高度重视,紧紧围绕“抓作风,创效益”的工作主题展开各项工作。多次召开会议进行研讨,积极多方进行咨询,邀请专业技术人员进行技术指导、培训,积极合理调配人员,结合以往施工管理经验,从场地建设到投入生产层层推进,步步紧逼。
翻看施工日志和工作日报,每个施工节点历历在目。从无到有,临临高速三分部钢筋加工厂已屹立在沂源县西里镇的大山脚下,深深的踏上了鲁中公路的脚印。
2021年10月9日,进场施工。
2021年10月18日,场地填土、整平完成。
2021年10月19日,钢筋大棚测量放线。
2021年10月22日,变压器安装位置确定。
2021年10月24日,场地处理翻浆、铣刨料垫层施工完成。
2021年10月25日,水稳施工设备进场。
2021年10月28日,水稳硬化施工完成。
2021年10月29日,龙门吊基础挖掘完成,进行基础钢筋笼绑扎。
2021年11月4日,龙门吊基础混凝土浇筑完成。
2021年11月8日,钢筋大棚立柱基础开挖。
2021年11月12日,龙门吊轨道基础模板支设完成。
2021年11月18日,龙门吊轨道基础浇筑完成。
2021年11月21日,龙门吊倒运进场。
2021年12月4日,钢筋加工设备开始进场。
2021年12月6日,钢筋大棚封顶完成。
2021年12月9日,配电箱顺线完成,开始用电。
2021年12月10日,龙门吊调试完成。

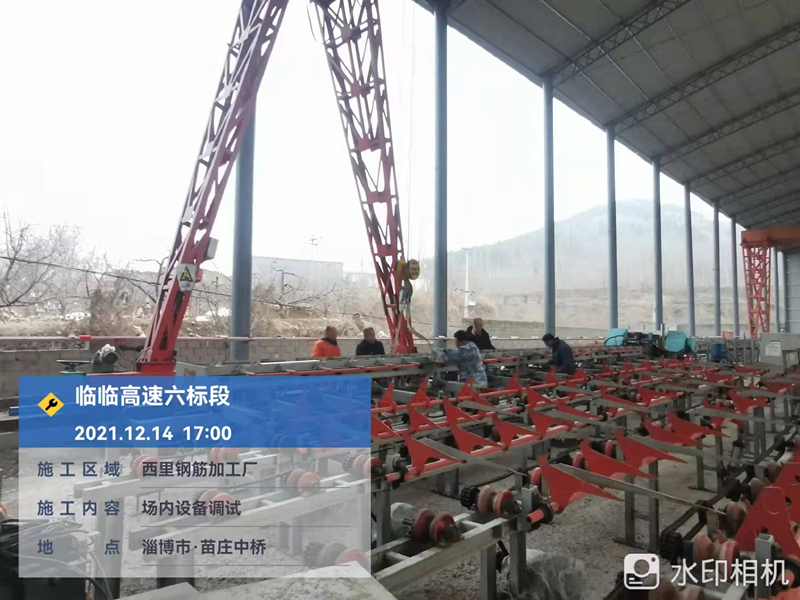

2021年12月14日,龙门吊验收完成,投入使用,加工设备开始调试、维修保养。
2021年12月29日,主筋下料,开始试生产。
2022年1月2日,我部首套钢筋笼——五号桩左幅26米钢筋笼加工完成。

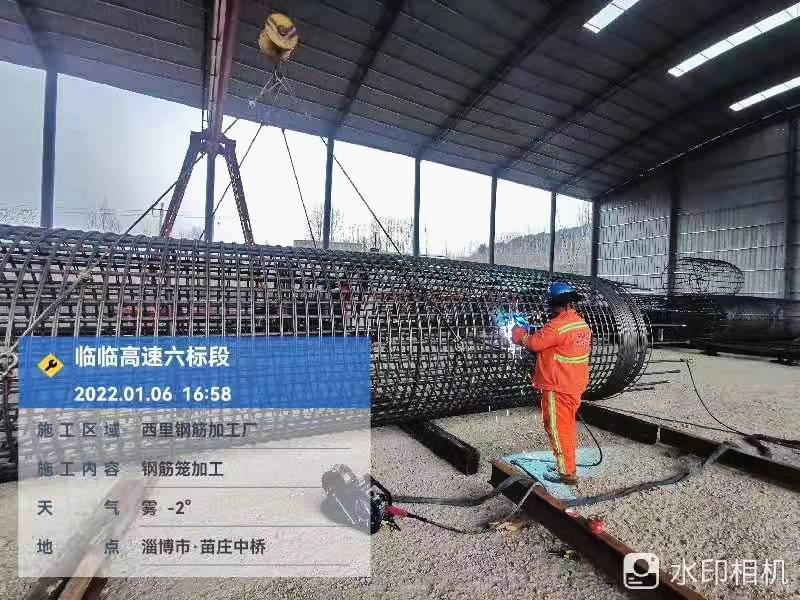

2022年1月6日,9号桩左幅第一节12米钢筋笼加工完成。
每一次的突破无不渗透着参战者的努力和奋进,在攻克每个技术环节时有过苦涩,有过疑惑。但是这阻挡不住我们前进的步伐,全员上下憋着一股劲,攻坚克难。鲁中公路人从来都是敢啃“硬骨头”的钢铁队伍。
翻看施工日志和工作日报,每个施工节点历历在目。从无到有,临临高速三分部钢筋加工厂已屹立在沂源县西里镇的大山脚下,深深的踏上了鲁中公路的脚印。
2021年10月9日,进场施工。
2021年10月19日,钢筋大棚测量放线。
2021年10月22日,变压器安装位置确定。
2021年10月24日,场地处理翻浆、铣刨料垫层施工完成。
2021年10月25日,水稳施工设备进场。
2021年10月28日,水稳硬化施工完成。
2021年10月29日,龙门吊基础挖掘完成,进行基础钢筋笼绑扎。
2021年11月4日,龙门吊基础混凝土浇筑完成。
2021年11月8日,钢筋大棚立柱基础开挖。
2021年11月12日,龙门吊轨道基础模板支设完成。
2021年11月18日,龙门吊轨道基础浇筑完成。
2021年11月21日,龙门吊倒运进场。
2021年12月4日,钢筋加工设备开始进场。
2021年12月6日,钢筋大棚封顶完成。
2021年12月9日,配电箱顺线完成,开始用电。
2021年12月10日,龙门吊调试完成。
2021年12月29日,主筋下料,开始试生产。
2022年1月2日,我部首套钢筋笼——五号桩左幅26米钢筋笼加工完成。
