S236博沂线一合同施工纪实
来源:路面工程分公司 作者:陈征
发布时间:2016-09-17
一条路的建成凝结着许多公路人的心血与汗水,多少个节日我们放弃了与家人的团聚,多少个夜晚我们还奋战在一线,烈日下有我们的坚守,暴雨中有我们身影。路建成了,我们欣喜骄傲,点点滴滴滴圆着我们筑通天下的梦想。
2016年4月29日,总监办总监签署开工令我部迅速按照交通组织方案的要求进行路口封闭和标志牌设置。

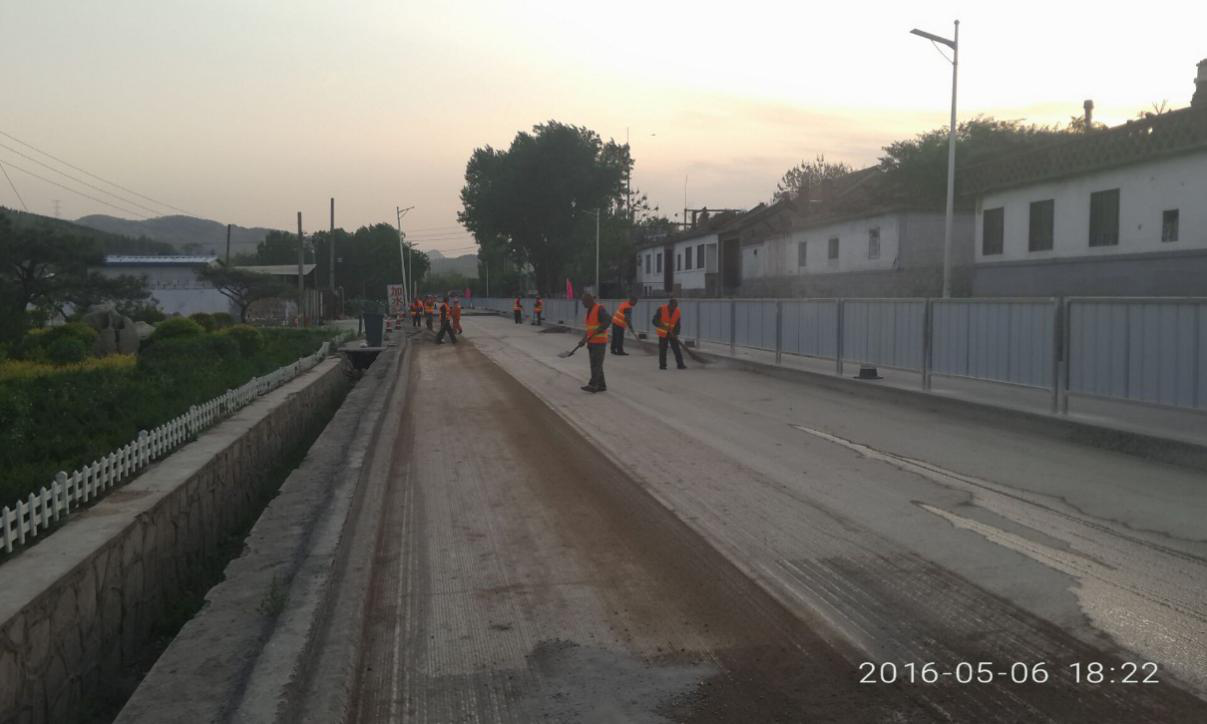

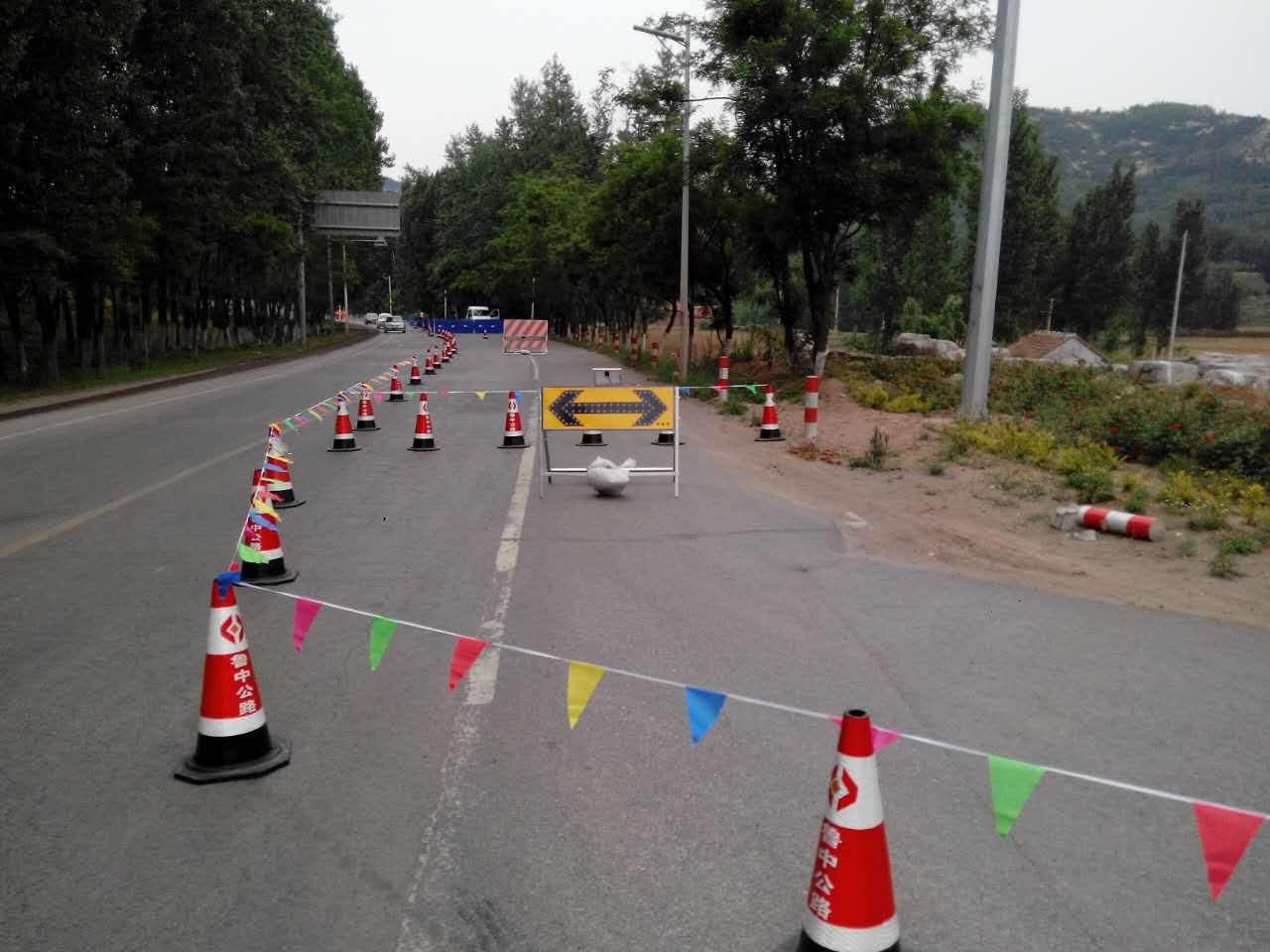

南庄段路口封闭
向过往车辆发传单,告知博沂路封闭施工
封闭完成,经检验合格后,我部根据施工组织设计,设置两个施工队伍,大修中修同时进行施工。大修段使用彩钢板进行封闭,保证施工安全。

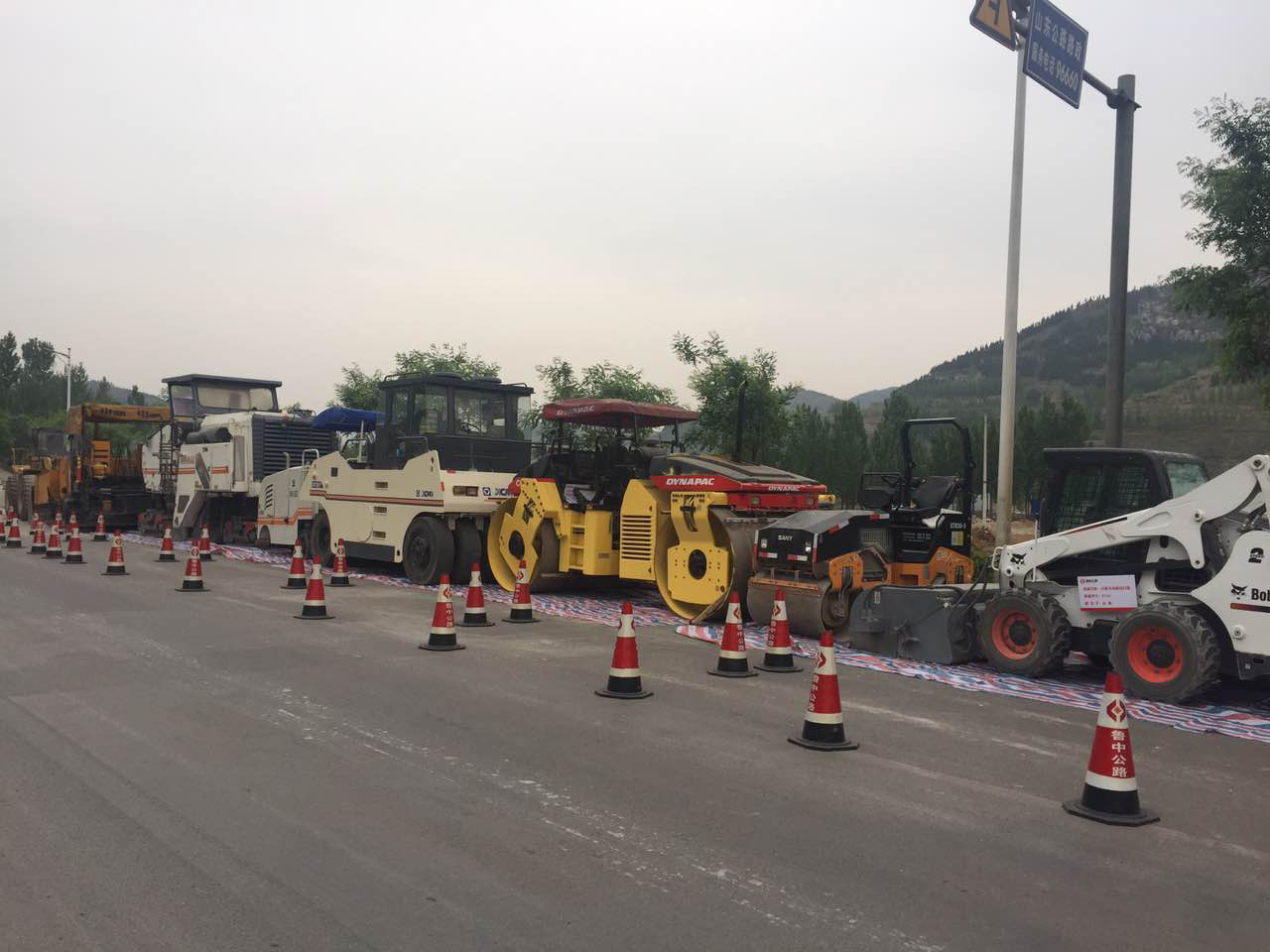

机械到位,路边停放
大修段采用反光锥、标志牌围挡,施工区域使用彩钢瓦隔离

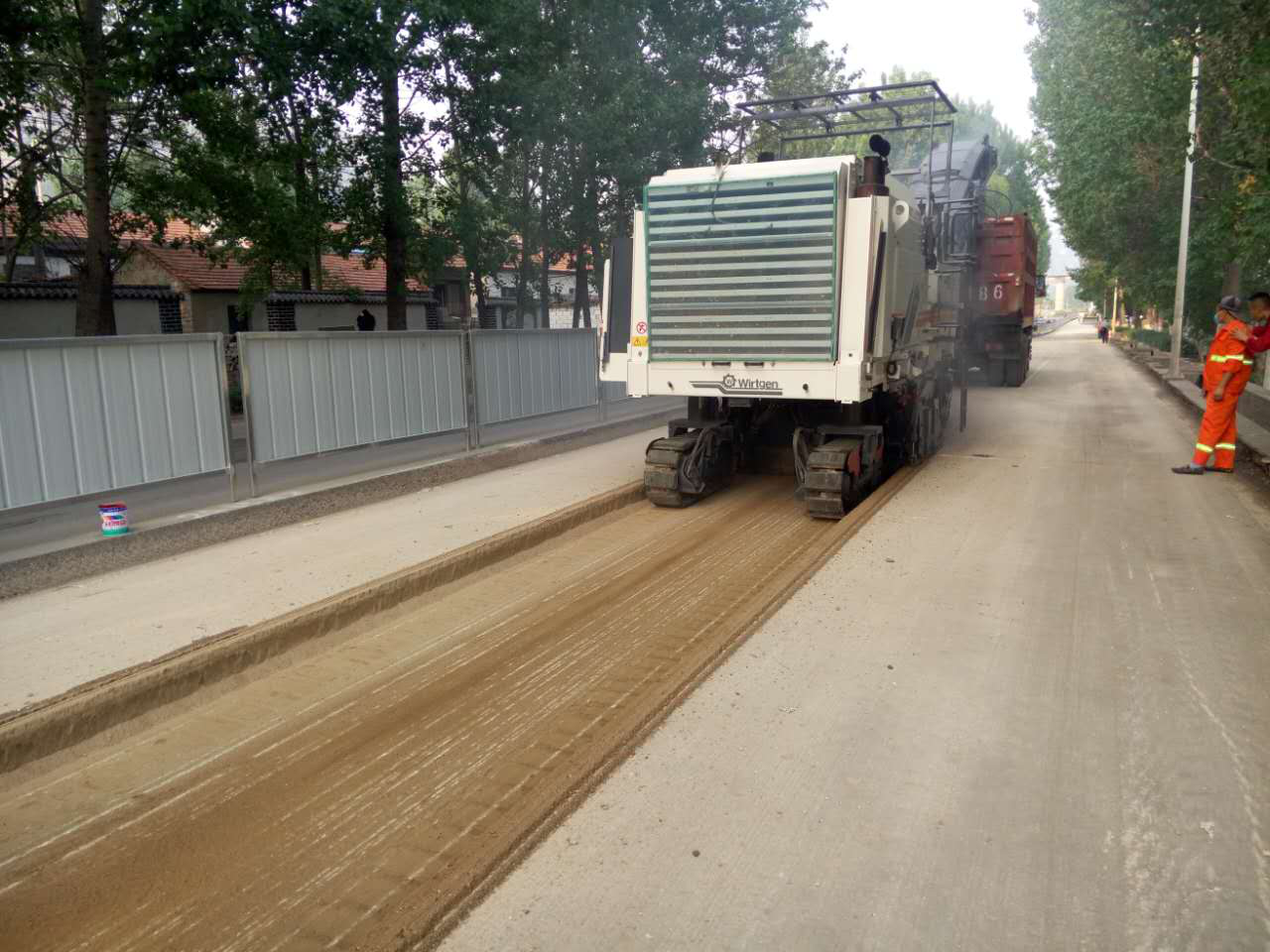

大修段彩钢瓦围挡后进行面层、基层铣刨

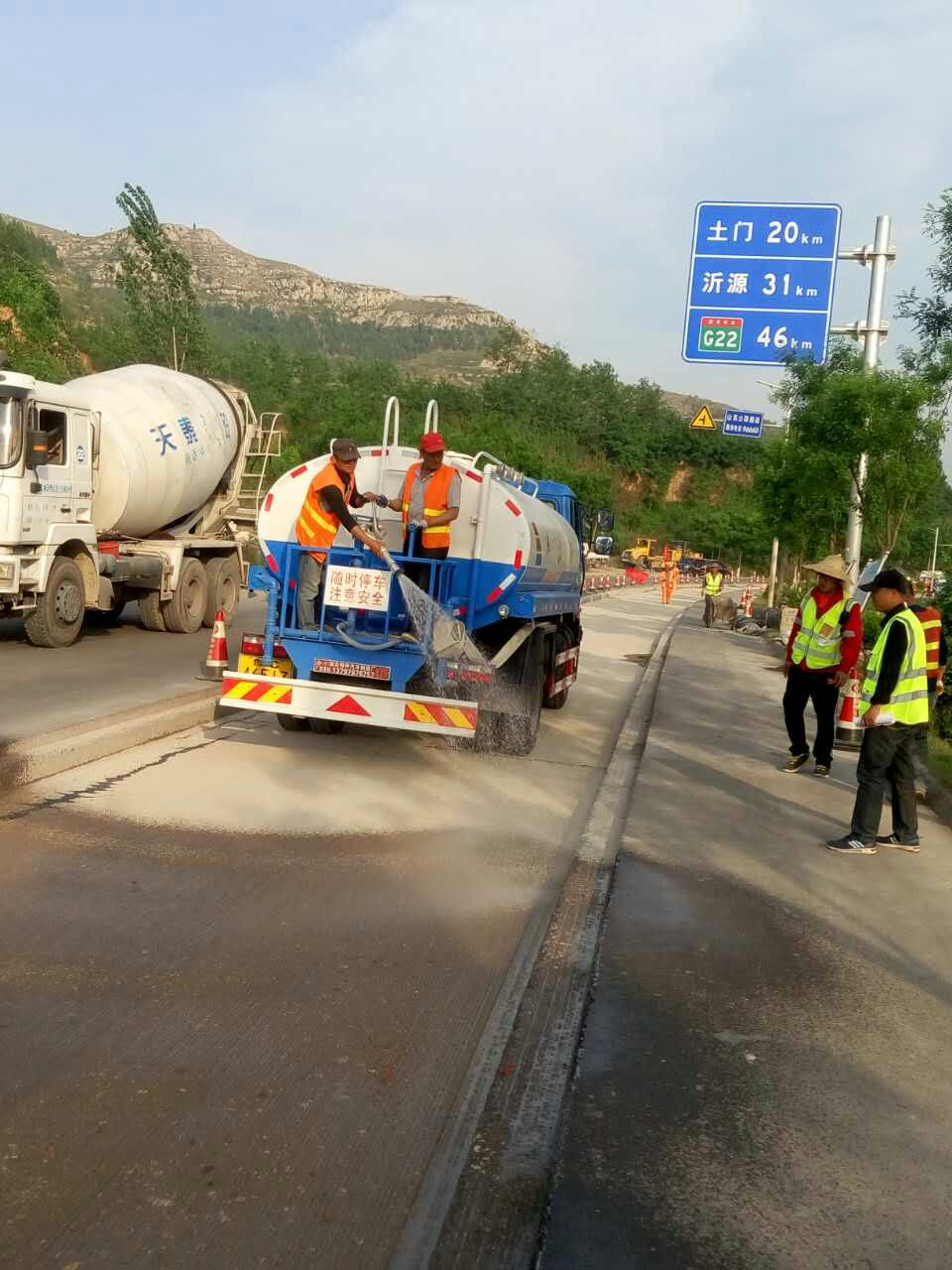

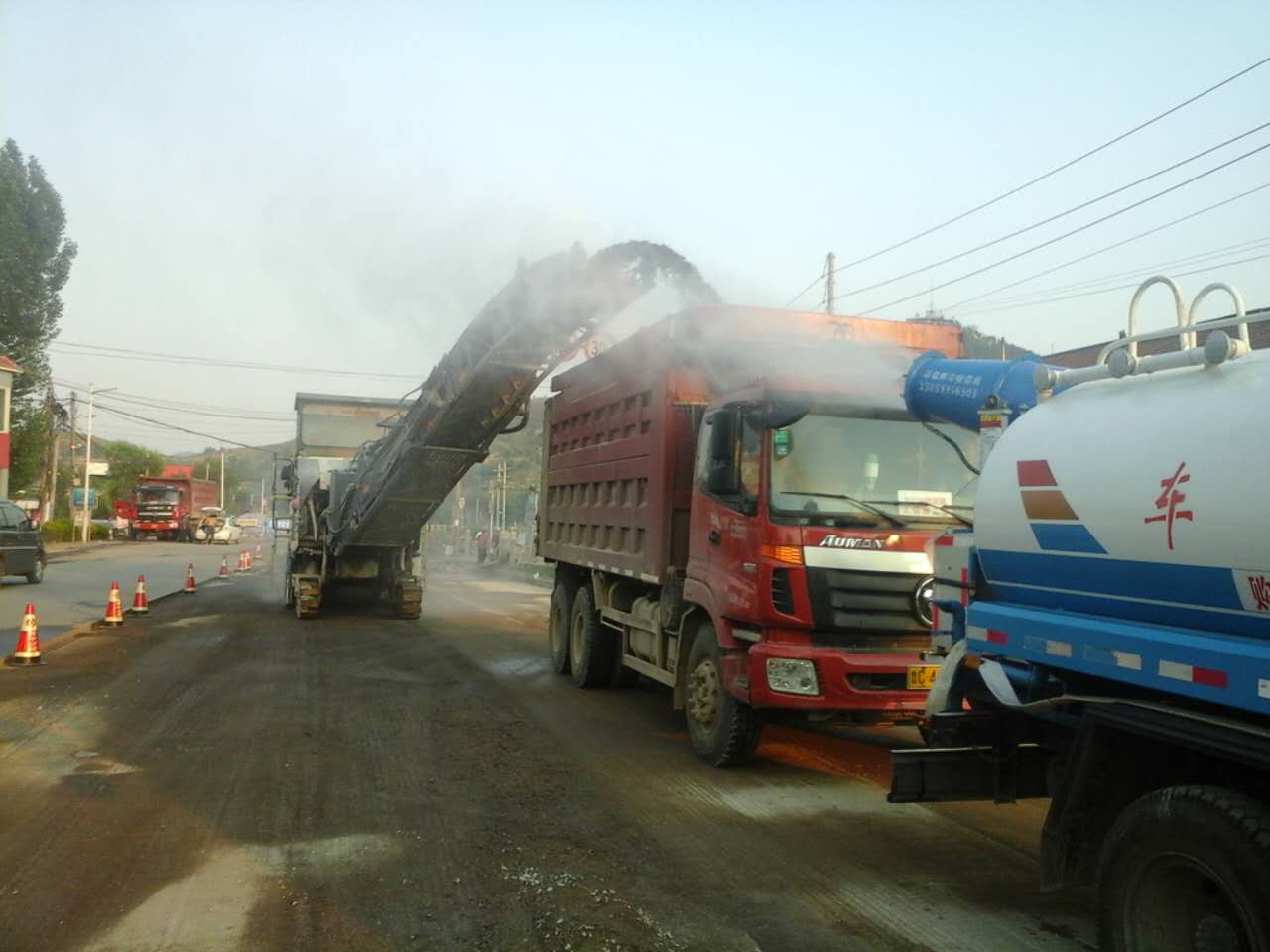

铣刨过程中,水炮洒水降尘

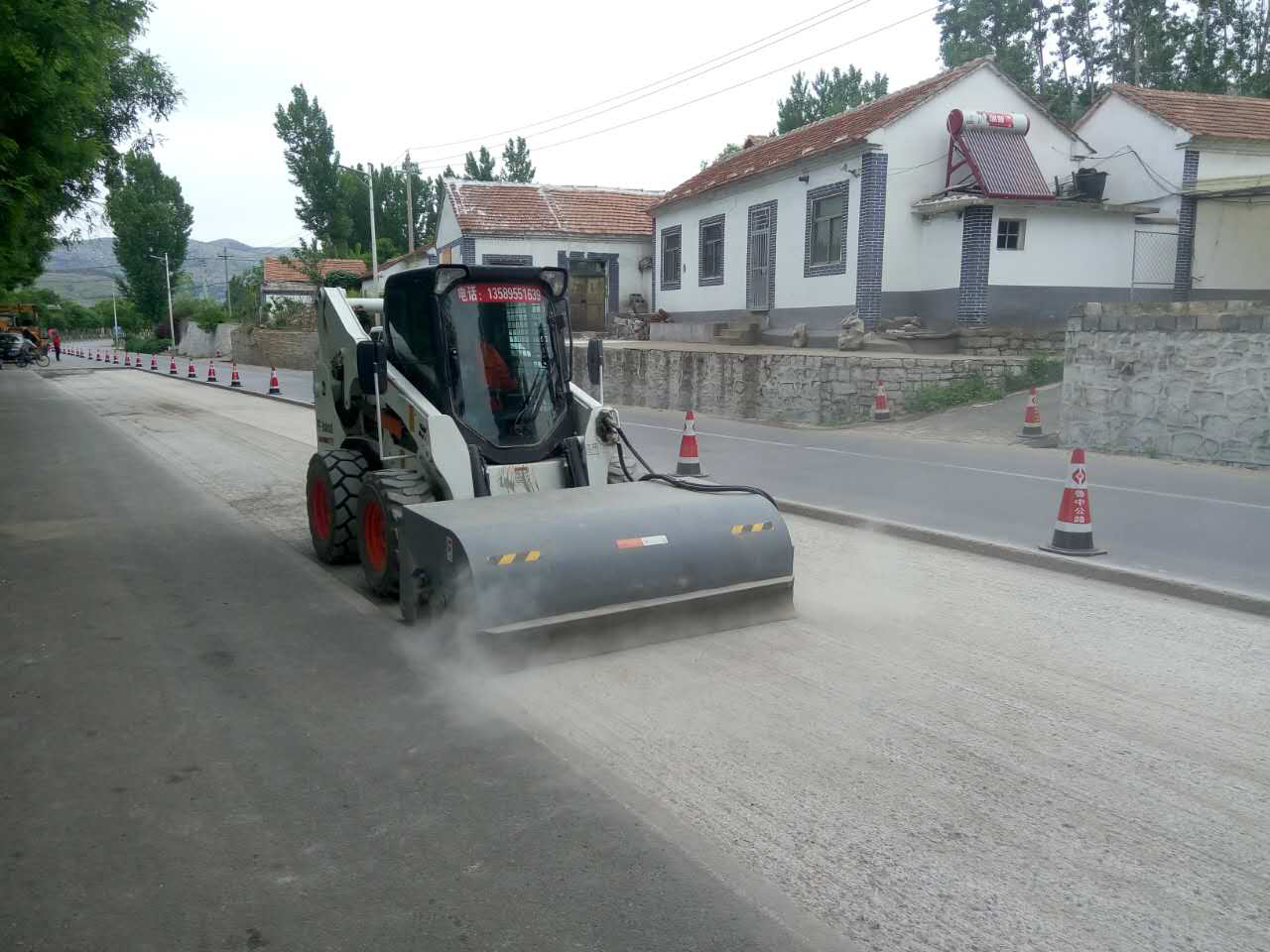

铣刨完毕后,人工配合清扫机清扫
铣刨基层后,下基层局部病害处理

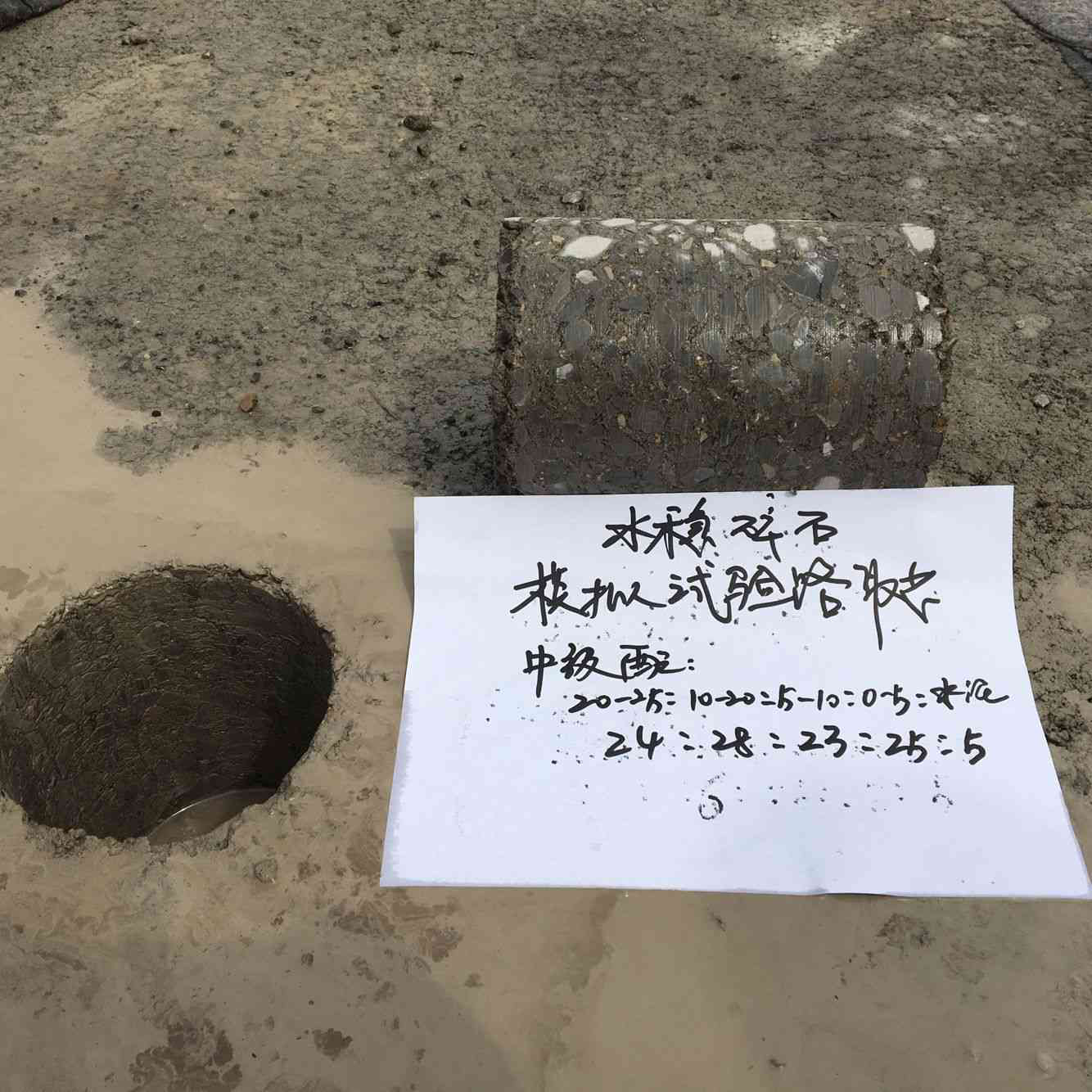

水泥稳定碎石模拟试验路取芯
水泥稳定碎石基层首件工程技术交底

基层摊铺

基层碾压
基层废料集中堆放
压实度检验

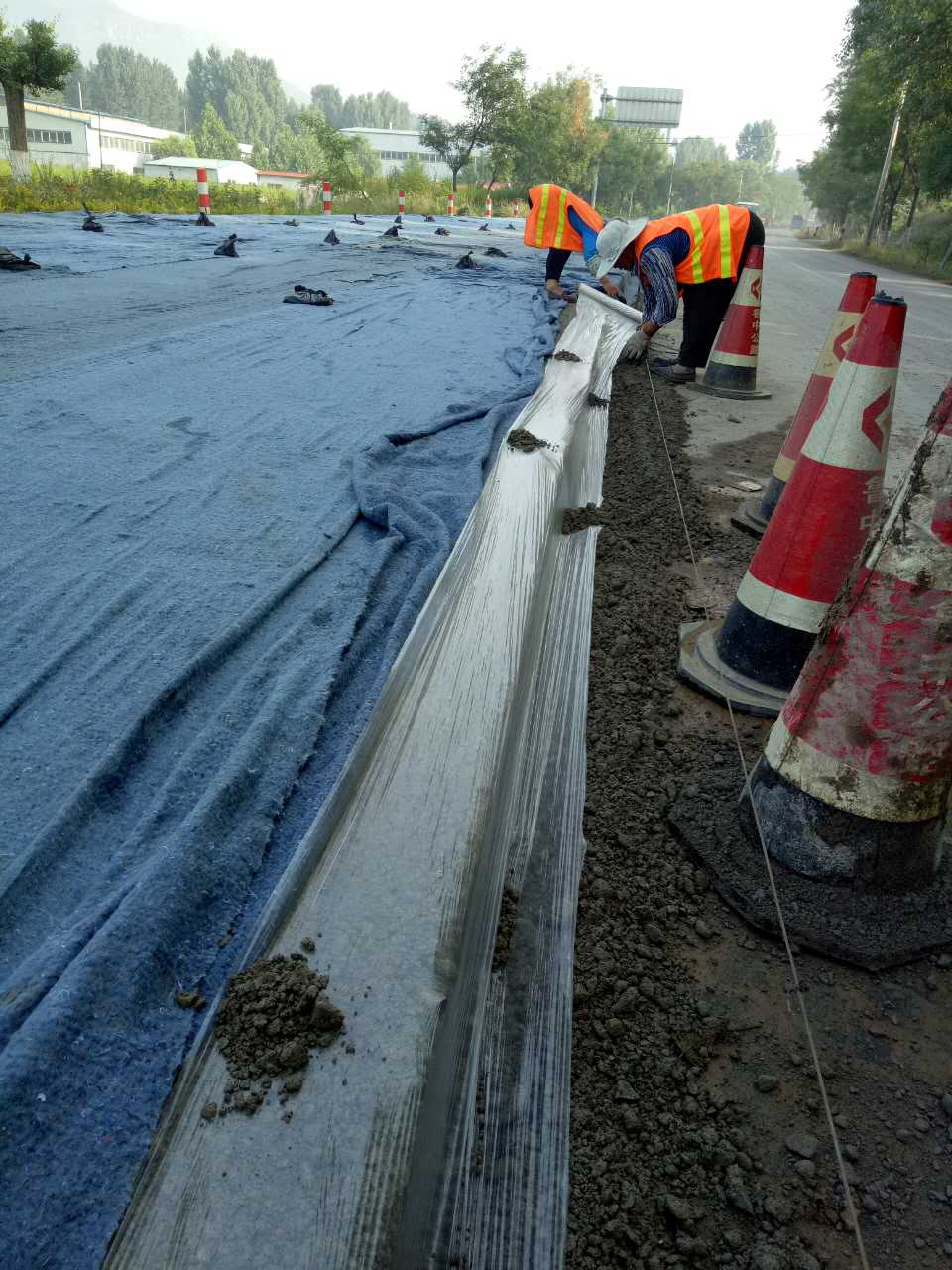

水泥稳定碎石基层边部包裹塑料薄膜

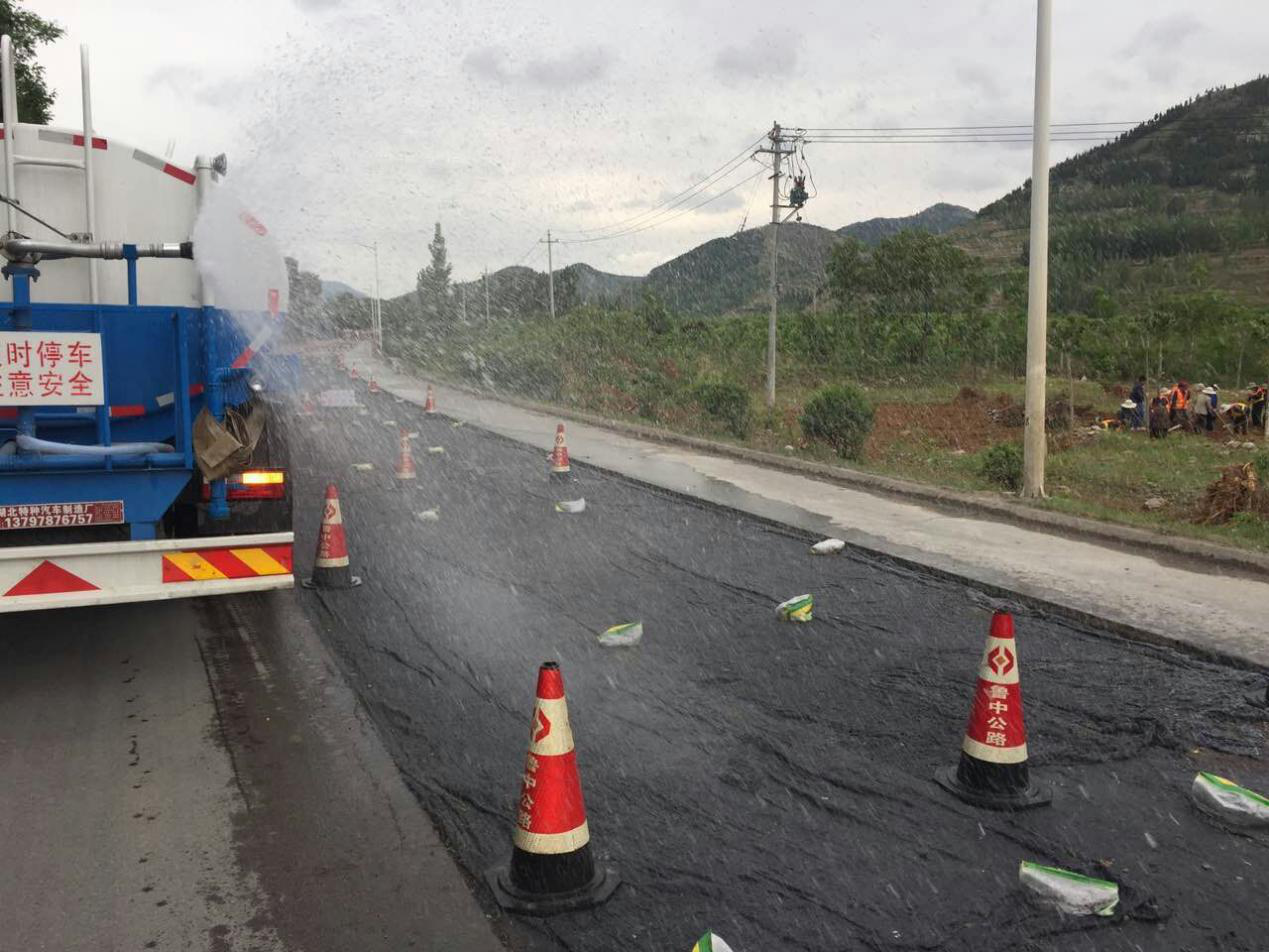

覆盖双层养生毯,洒水车侧面洒水养生

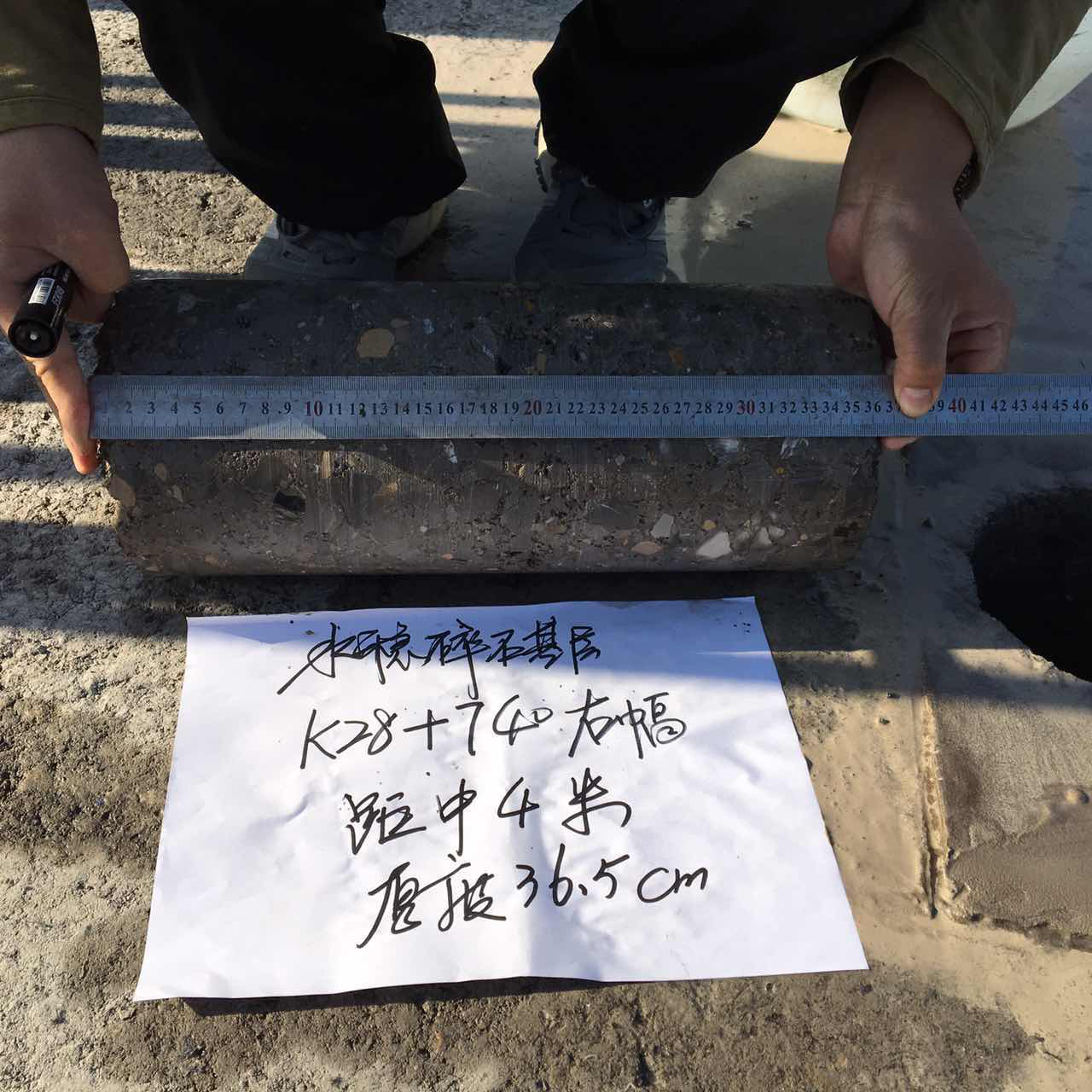

水泥稳定碎石基层取芯
6月27日,我部顺利完成了沥青砼下面层首件工程施工,随后进行沥青大面积施工。
沥青砼下面层首件工程技术交底
压路机准备就位,接缝处铺筑石屑
沥青混凝土到场温度检测

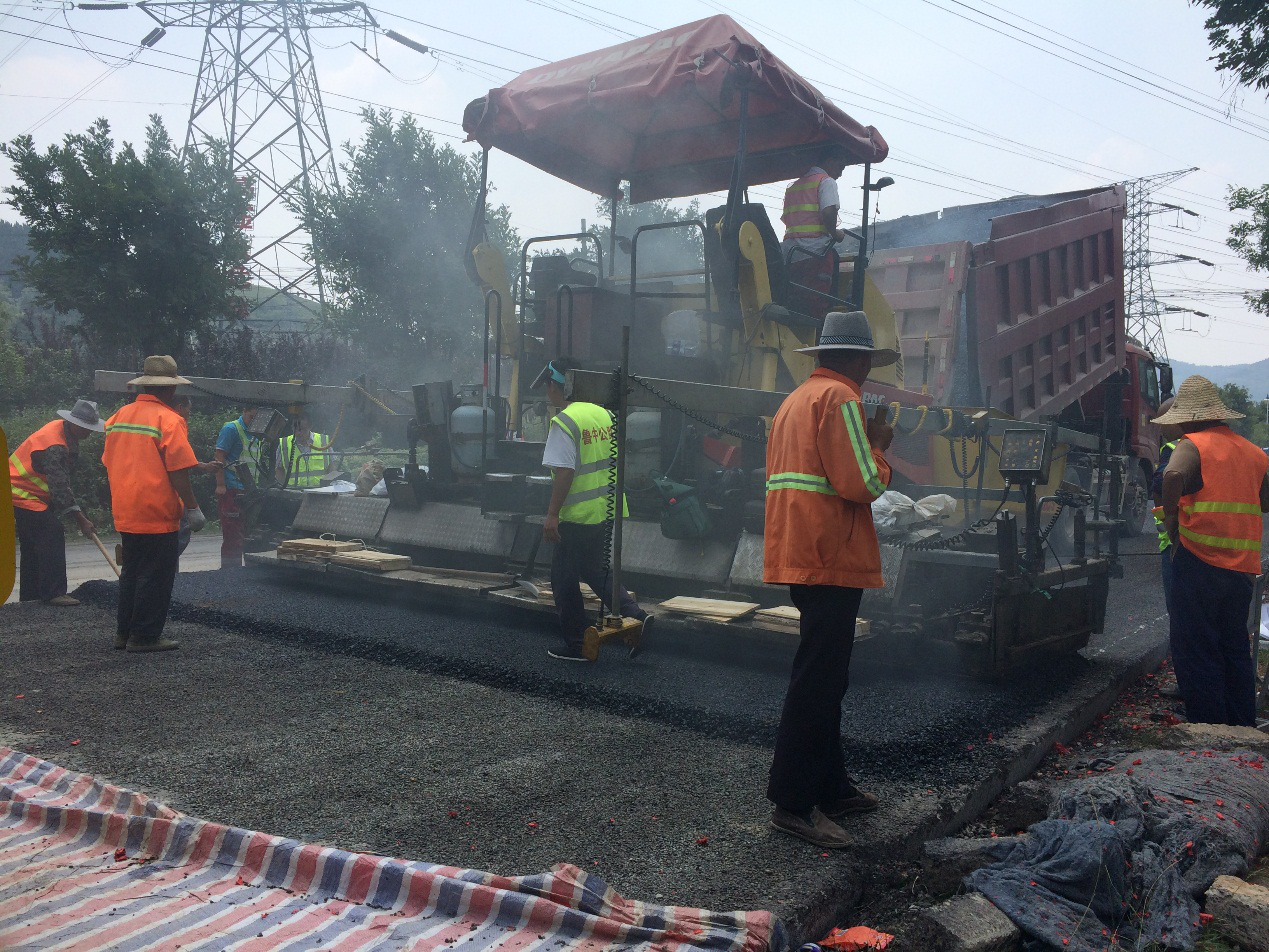

沥青混凝土摊铺

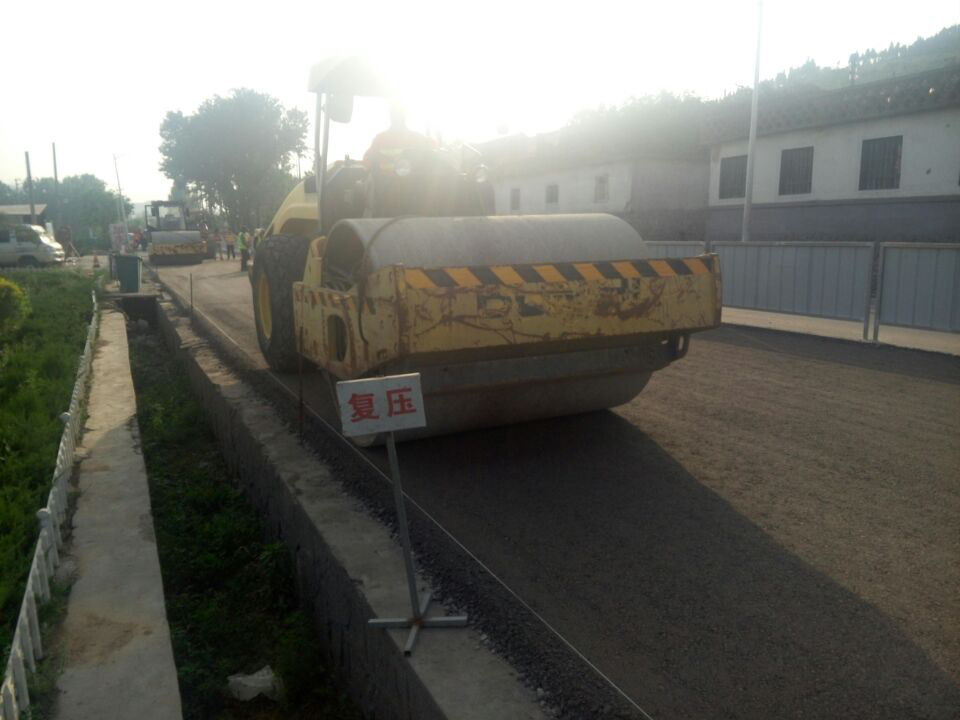

碾压

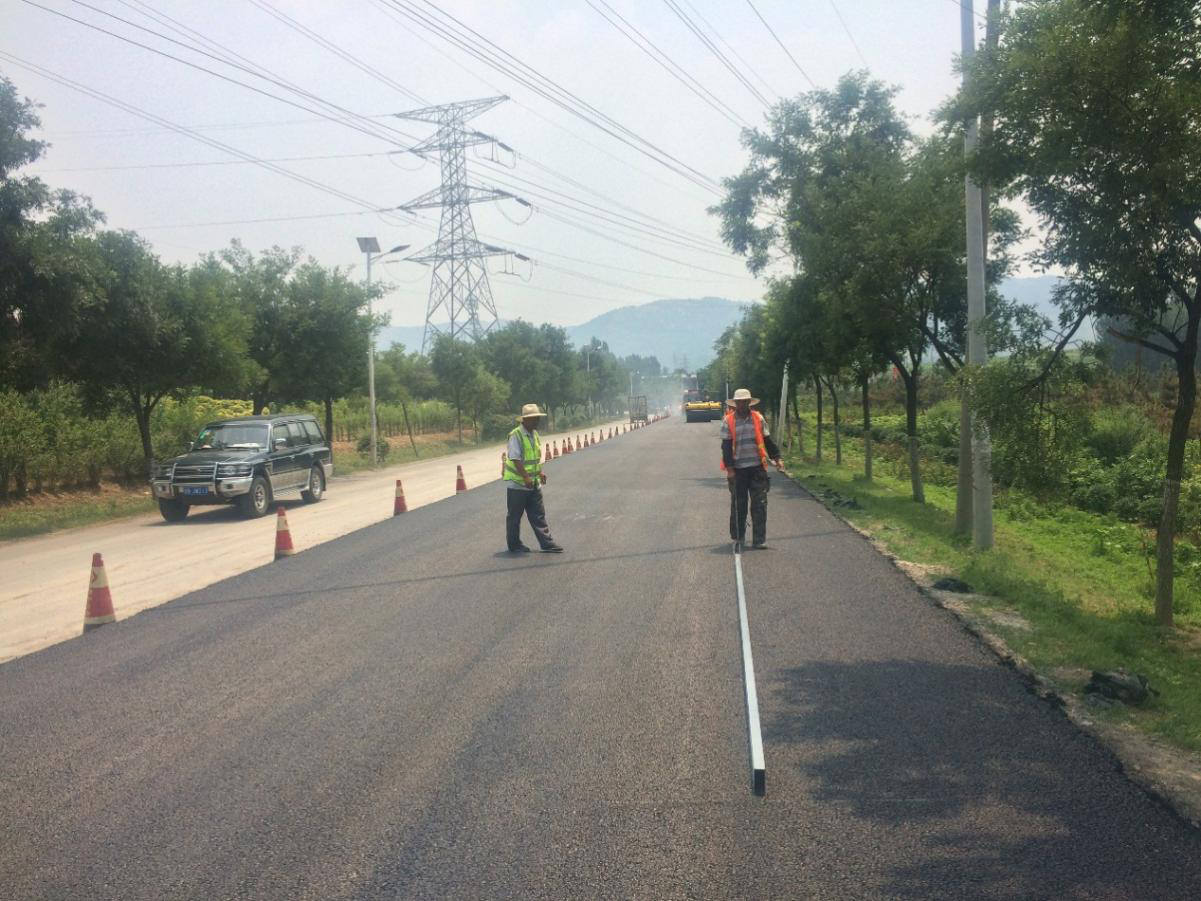

6m直尺平整度检验
半幅摊铺完成
中修段局部病害处理施工:

病害确认
铣刨
山猫清扫机清扫
真空吸尘车工作
清扫完毕后洒水湿润

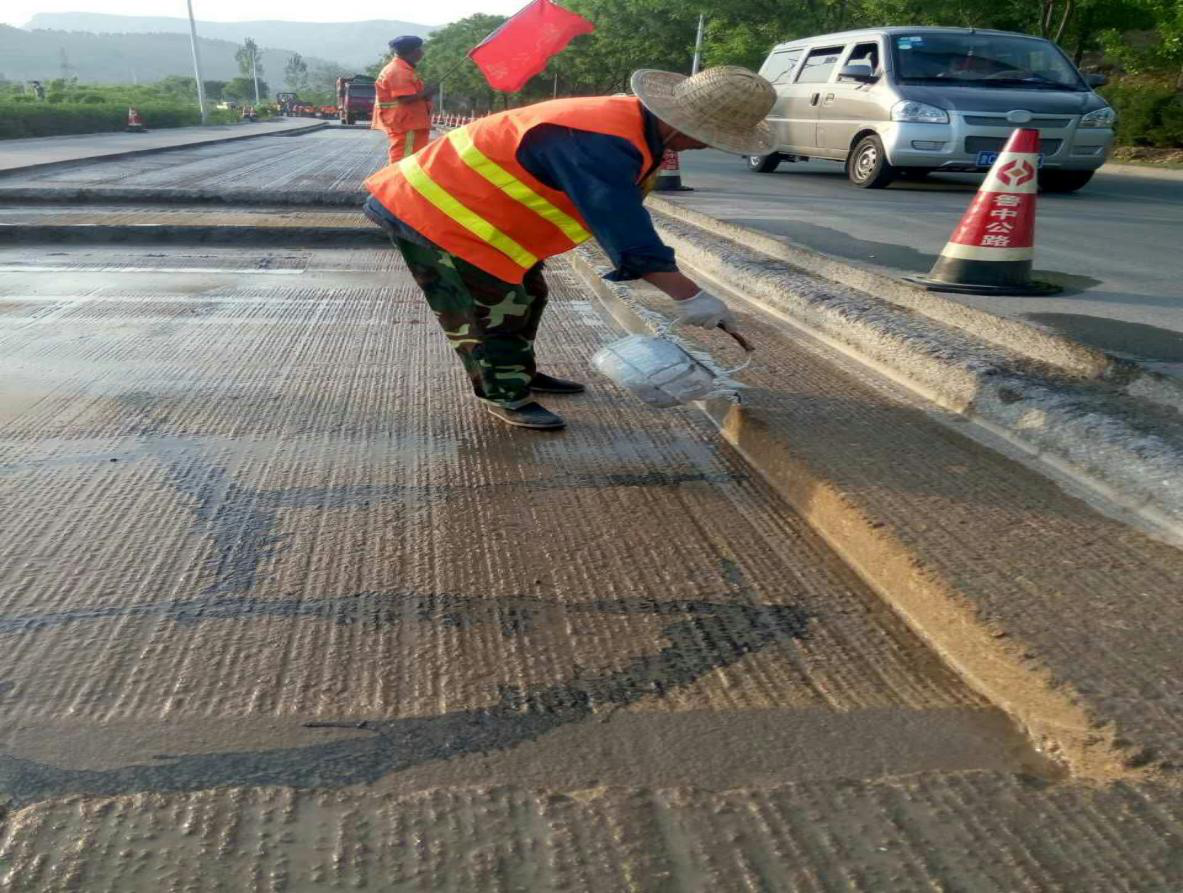

水泥浆刷边
基层摊铺
覆盖双层养生毯,洒水养生

9月14日,顺利通过山东省桥梁检测中心检验
交工验收顺利完成
2016年4月29日,总监办总监签署开工令我部迅速按照交通组织方案的要求进行路口封闭和标志牌设置。
南庄段路口封闭
向过往车辆发传单,告知博沂路封闭施工
机械到位,路边停放
大修段采用反光锥、标志牌围挡,施工区域使用彩钢瓦隔离
大修段彩钢瓦围挡后进行面层、基层铣刨
铣刨过程中,水炮洒水降尘
铣刨完毕后,人工配合清扫机清扫
铣刨基层后,下基层局部病害处理
水泥稳定碎石模拟试验路取芯
水泥稳定碎石基层首件工程技术交底
基层摊铺
基层碾压
基层废料集中堆放
压实度检验
水泥稳定碎石基层边部包裹塑料薄膜
覆盖双层养生毯,洒水车侧面洒水养生
水泥稳定碎石基层取芯
沥青砼下面层首件工程技术交底
压路机准备就位,接缝处铺筑石屑
沥青混凝土到场温度检测
沥青混凝土摊铺
碾压
6m直尺平整度检验
半幅摊铺完成
中修段局部病害处理施工:
病害确认
铣刨
山猫清扫机清扫
真空吸尘车工作
清扫完毕后洒水湿润
水泥浆刷边
基层摊铺
覆盖双层养生毯,洒水养生
9月14日,顺利通过山东省桥梁检测中心检验
交工验收顺利完成
