临临六标虎山隧道工程动态

来源:临临高速项目 作者:宗可鑫 发布时间:2022-05-30

  五月,是初夏时光,是对辛勤劳动的光荣致敬;是对青春奋进的潮气蓬勃;虎山隧道全体成员全力以赴雕琢五月的美好。

  截至2022年5月28日,虎山隧道左洞上导初期支护完成94m,(k99+850-K99+895)采用CD法开挖,(k99+895-k99+927)采用三台阶法开挖,(k99+927-k99+944)采用二台阶法开挖;中台阶初期支护完成32m;左下导初期支护完成39.6m;右下导初期支护完成45m;右下台阶初期支护完成15m;仰拱二衬及仰拱填充已完成24m。右洞上导初期支护已完成58.4m,(k99+848-k99+895.4)采用CD法开挖;(k99+895.4-k99+906.4)采用二台阶法开挖;左下导初期支护已完成19.2m;右下导初期支护已完成19.2m;明洞仰拱二衬及明洞仰拱填充已完成10m。

 b1a22d605075193ef50a8fc481f6420_副本

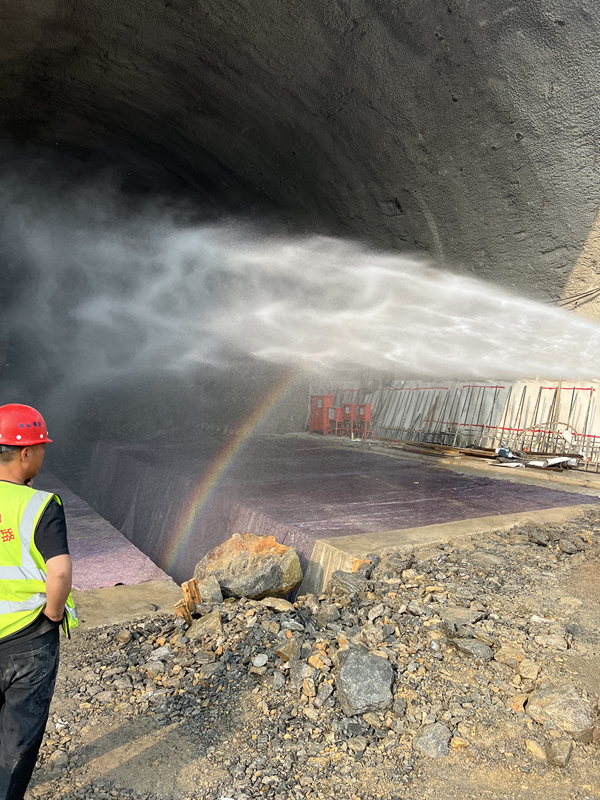

仰拱二衬钢筋绑扎

 b7abd03aa0d3b52c6be574212388fcf_副本

仰拱覆盖土工布养生
