以点带面——第四区域项目部积极推进鲁山南互通工作
来源:第四区域项目部 作者:冯世栋
发布时间:2022-06-14
根据临临六标段项目部百日大干施工进度计划安排,我部积极协调指挥部、镇村办等相关部门,加快征拆进度。虽然困难重重,但本着拆迁一处施工一处的思想,不等、不靠,提前组织队伍进场对完成征拆的工作面抓紧施工,做到以点带面、逐步推进。
通过前期的准备工作,截止目前我部已完成征拆17.9亩、看护房2处,完成清表11925m²、AKO+858.4盖板涵1-5节混凝土基础。桩基队伍已进场正在做前期准备工作,已完成了现场用电布设,下一步将展开DKO+361.31匝道桥桩基施工,继续完成重要的节点项目。
同时在施工过程中,严格按照保安全、保质量、保进度的要求执行,杜绝因任何环节出错影响后续工作的推进。近期将根据征拆作为工作重点、其余工作同步推进的原则,努力完成百日大干计划。

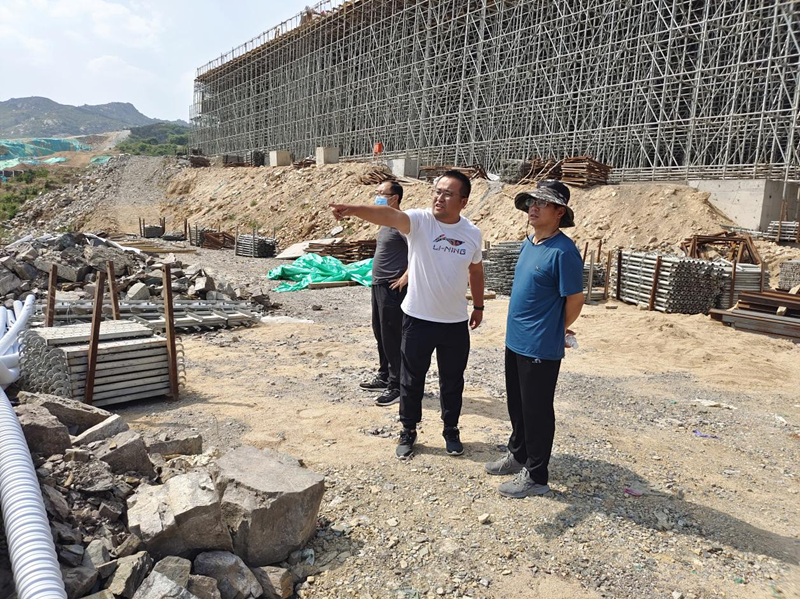

指挥部现场查看征拆进度
每日班前会,提高作业人员安全意识

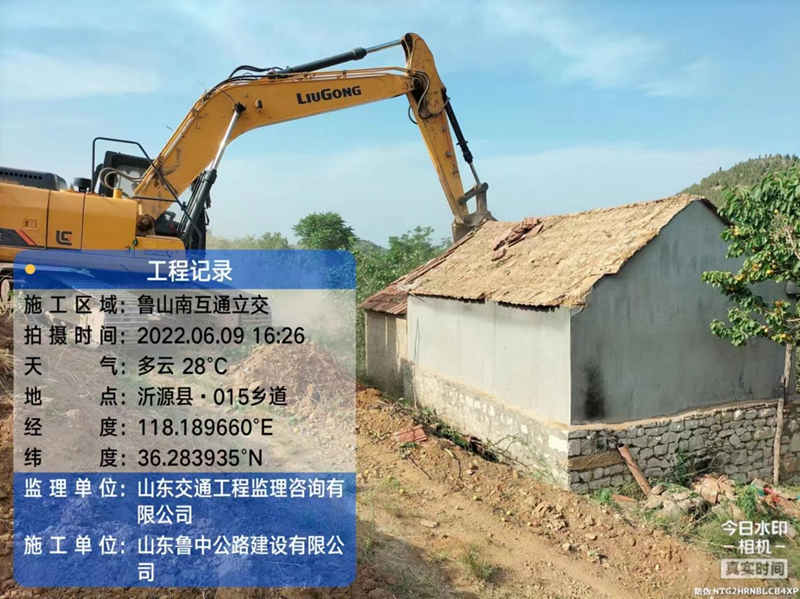

看护房拆迁

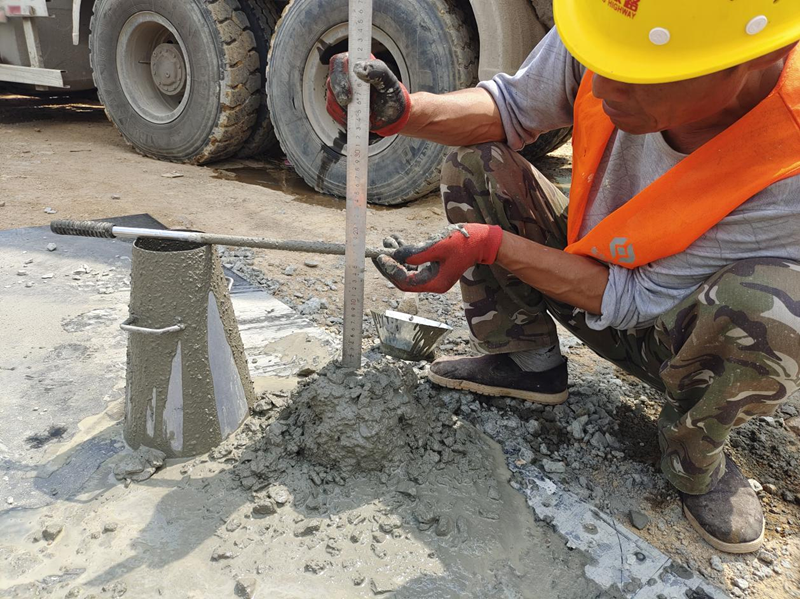

混凝土坍落度检测,加强质量控制

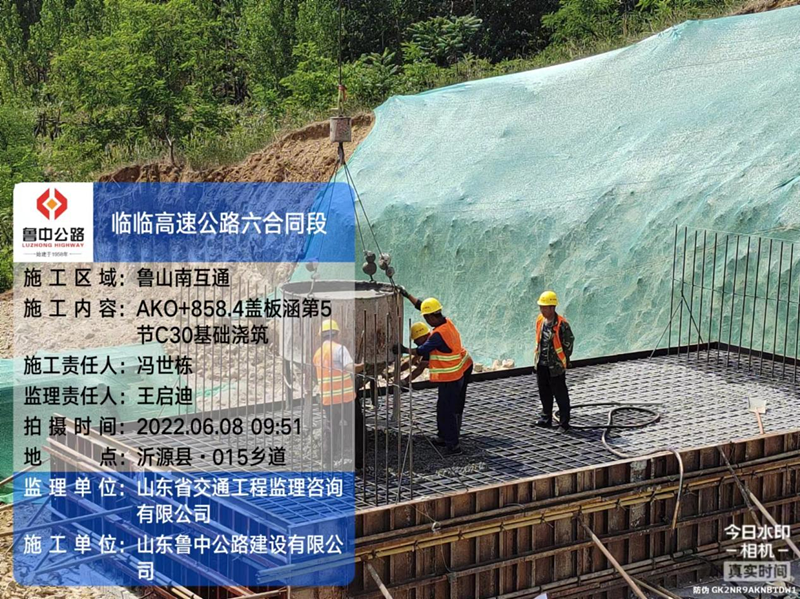

AKO+858.4盖板涵基础浇筑
