接到G233克黄线部分路段进行应急维修的任务,鲁中公路迅速联动,调配人员、机械成立由一个总调度、三支施工队伍和一座拌合站组成的专业项目团队,同时每个现场施工队伍均下设施工作业组、安全文明及后勤保障组,全力保障施工任务的顺利突击。
8月10日15时,桓台、高青、临淄三支施工作业队伍有序进场,高青生产基地试机拌合,合力拉开突击行动序幕。
8月11日,尽管随末伏而至的“秋老虎”格外欢腾,但压不过应急维修施工现场热火朝天,安全文明及后勤保障人员打好先锋,烈日下安全锥、标志牌有序摆放,身着反光衣的安全员用汗水践行责任担当,后勤员提前备好防暑降温物资为施工人员的健康保驾护航。各施工作业小组对病害调查、铣刨、清扫、粘层施工、坑槽回补、标线施划开展阶梯作业、穿插作业,高效能高质量的应对施工任务。在配合努力下,当日,完成铣刨工程量的33%,沥青混凝土铺筑的22%。

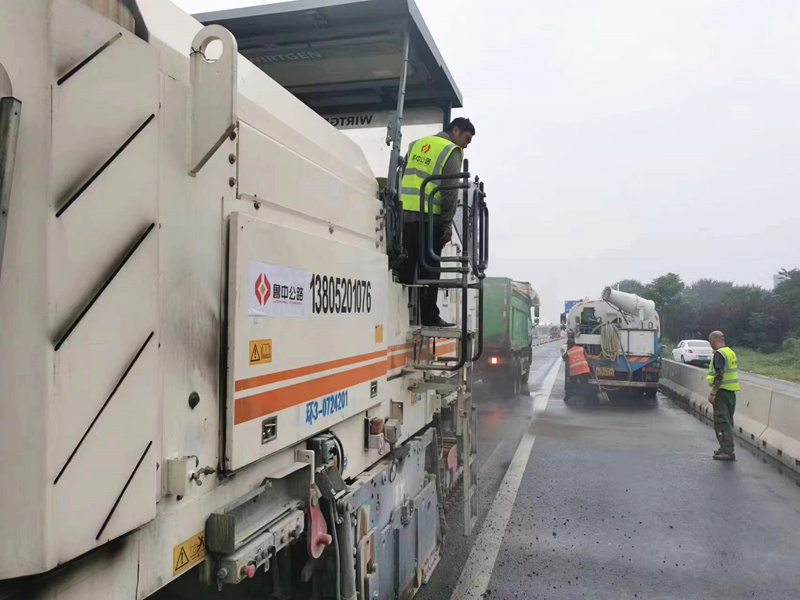

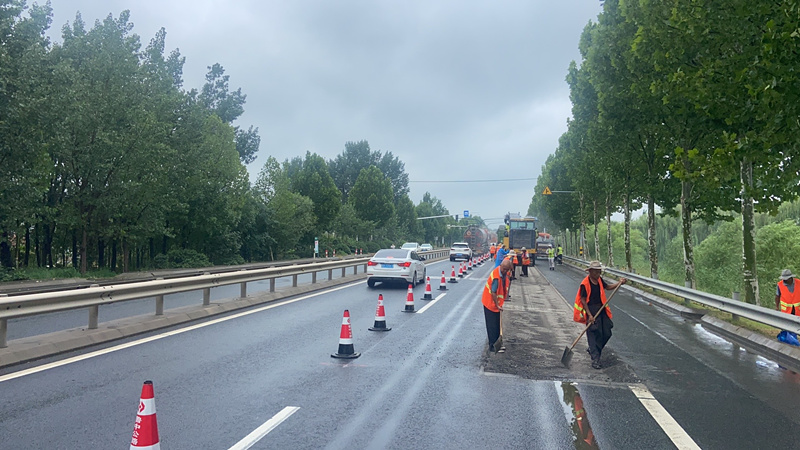

8月12日,秋雨霏霏,为施工增加了阻碍,项目团队在确保工程进度和安全质量的前提下,科学部署、合理施工,全体参建人员充分利用有效时间积极奋战,争分夺秒加快施工进度。当日累计完成铣刨工程量的67%,沥青混凝土铺筑的39%。
兴许是不服暑(输)不惧雨的鲁中公路人感动了上苍,8月13日,天气一片晴好。早上6:00,总调度下发指令:“今日大干,注意施工安全,树立施工形象,保证施工质量,维护公司品牌。”各施工小队在安全晨会后立即抖擞精神投入到大干中去。来往的车辆带起阵阵热浪,灼热的作业车和路面“烤”不化工程建设者的执着与信念,高青生产基地机械轰鸣,千余吨拌合料驶向各个作业面,一切都将是崭新的开始。当日累计完成铣刨工程量的92%,沥青混凝土铺筑的85%。

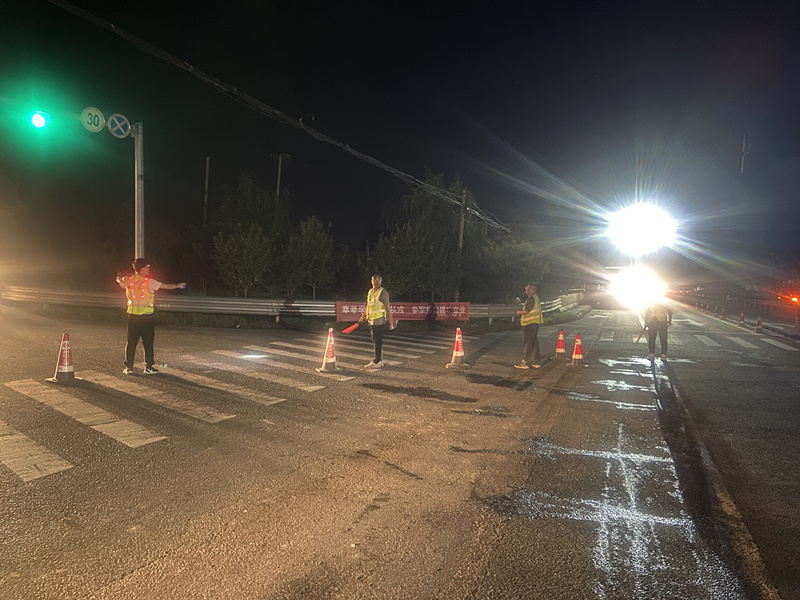

8月14日22时30分,鲁中公路2023年应急维修项目全战告捷,将士们凯旋而归。
突击任务的4天里,项目团队遇到了天气下雨、工程量频繁增加和变动以及沿线车流量大、交通封闭困难等各种问题,但是各班组不怕困难,积极解决问题,灵活调整计划,从机械调转、安全封闭、铣刨摊铺、材料供应,到标线施工、后勤保障等等,大家加班加点、齐心协力,为确保工程保质按点顺利完工全力以赴,这是团队精神的集中体现,更是鲁中公路强大的核心竞争力。
