全力冲刺保工期、不负期望再出发——S231张台线项目施工纪实
来源:临沂分公司 作者:陈家爱
发布时间:2023-08-22
初秋时节,热度未减。沿着S231张台线沂源县高庄至蒙阴界段一路望去,施工现场正在进行紧张有序的施工作业,工地上机械轰鸣、工程车辆来回穿梭,一百多度的沥青路面上,建设者们汗流浃背,顾不得擦一把汗,他们迎着晨曦、伴着月光,不辞辛苦的日日劳作,只为加快推进项目建设,尽快的让康庄大道服务于四方。

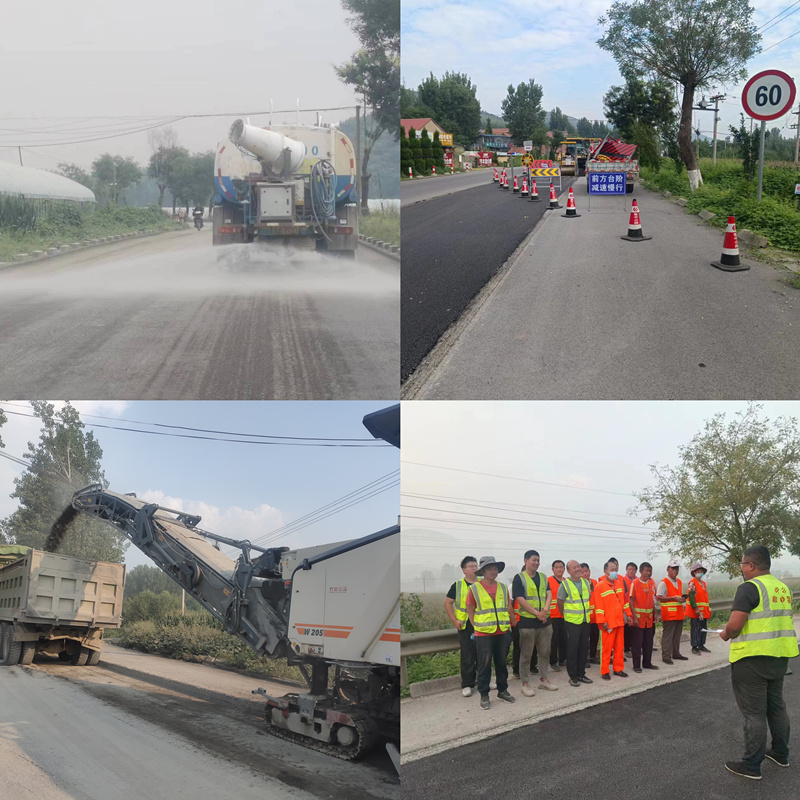

S231张台线中修项目自进场后,项目部合理进行施工部署,总体施工分为两队,施工一队从项目起点K103+860-K116+500处,施工长度12.64Km,施工二队从K116+500-项目终点K129+428,施工长度12.928Km。目前,两个施工队已多点展开施工,铣刨、病害处理、水稳摊铺、沥青摊铺等工序交替进行,交安设施施工也穿插在其中,已最合理的施工顺序,保证工期。此外项目部对于现场安全、质量及环保文明施工也格外重视,现场安全警示设施、沿线警示标志、施工区域封闭围挡及施工提示均按要求设置。施工现场每日根据当天的施工任务开展安全班前会,提升作业人员安全意识,提高现场安全管理水平。现场配备水车、雾炮等设施对施工区域进行降尘,尤其是铣刨、清扫作业时必须设置雾炮同步进行降尘,沿线路段不定时用水车进行洒水降尘,防止运输车辆行驶带起粉尘污染环境。
截止目前,两个施工队已在全线多点展开施工,项目最后五公里已全幅封闭进行突击建设,现已累计完成沥青铣刨25Km(半幅),水稳铣刨17.5Km(半幅),水稳病害处理12Km(半幅),沥青罩面12Km(半幅),目前现场正在采取相应措施加快施工进度。
接下来的施工过程中,项目全体参建人员将用更高的要求约束自身,将更高标准、更精细化的建设项目呈现给大众,用最完美的姿态彰显鲁中公路项目建设新面貌。
